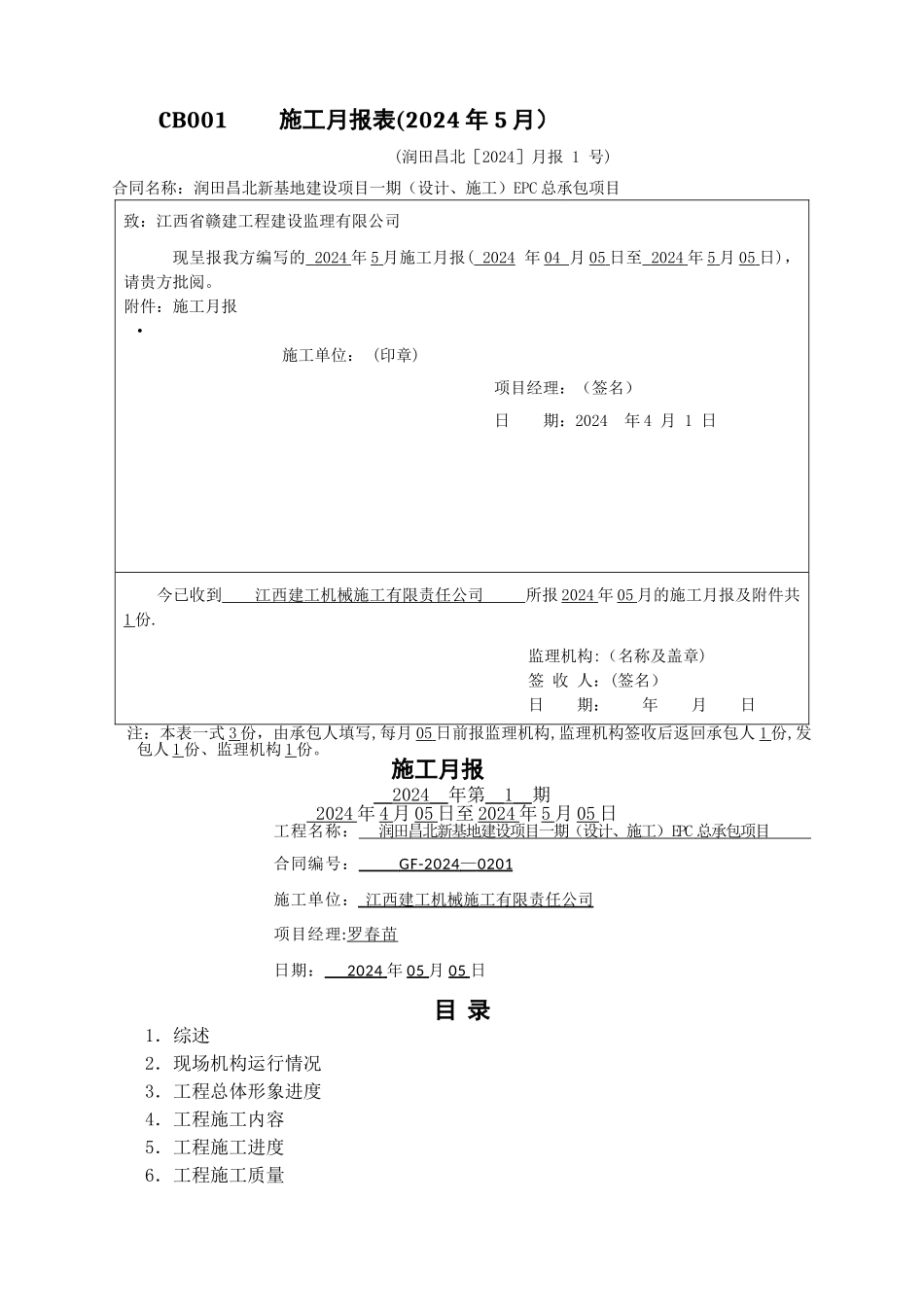

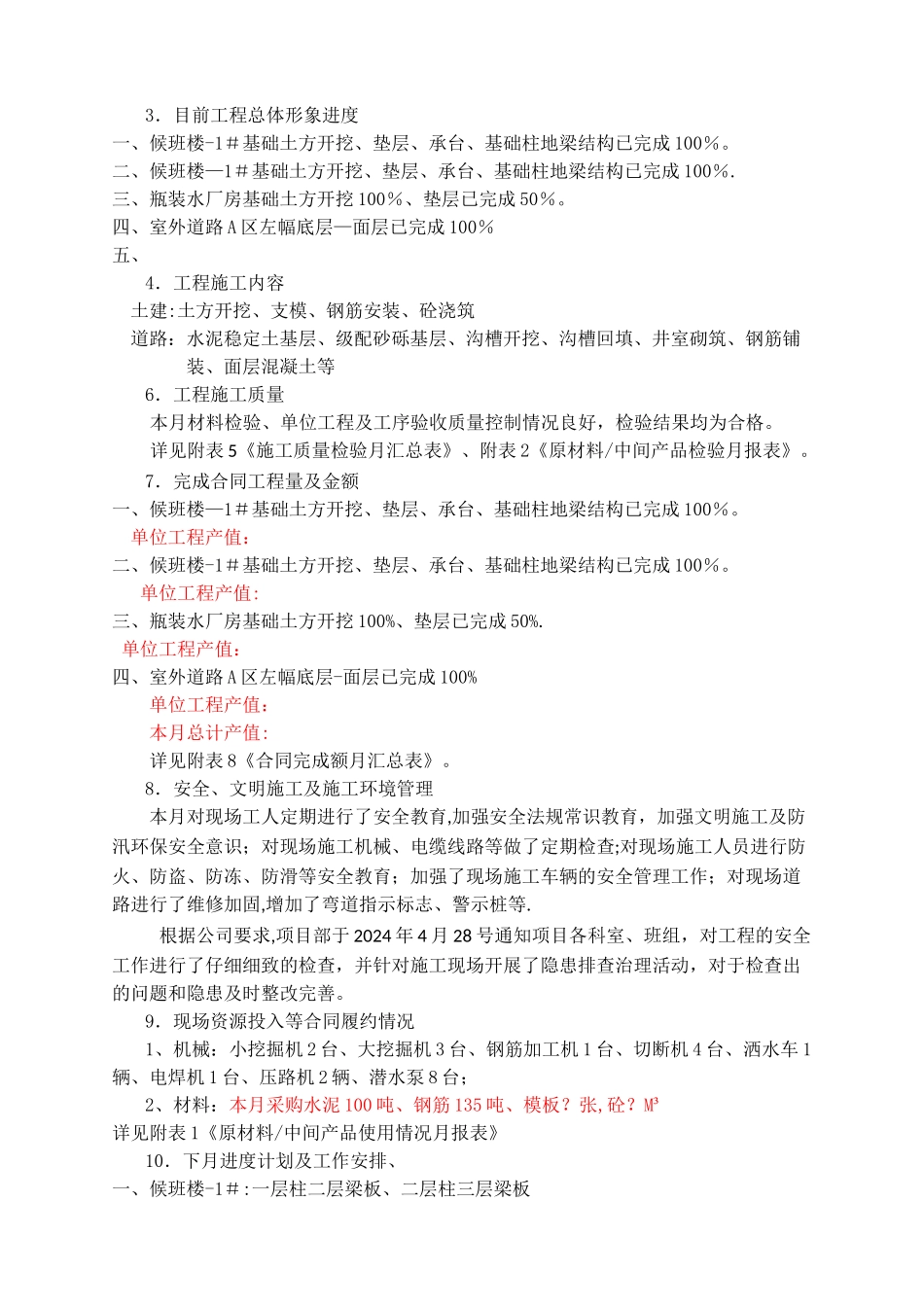

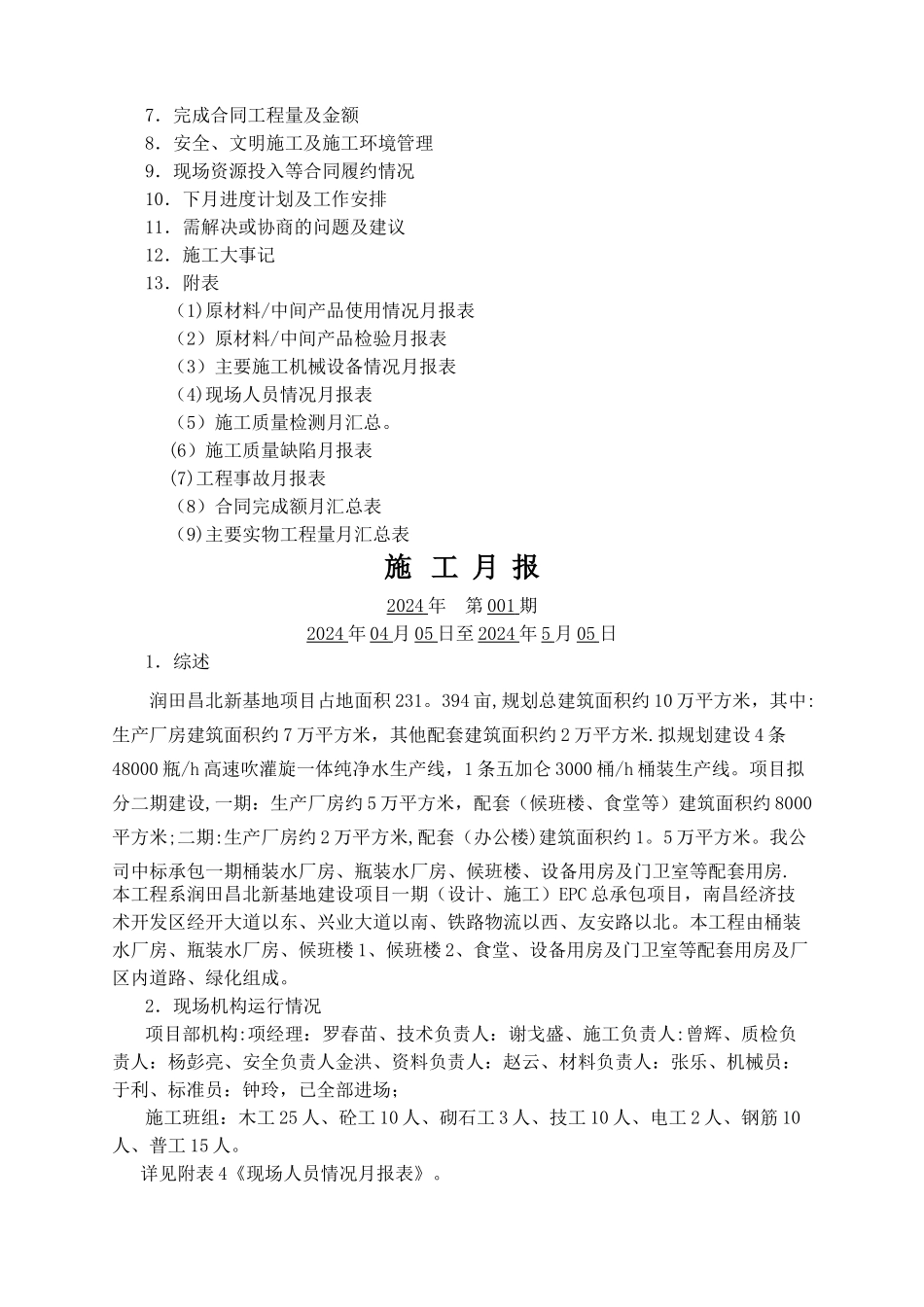

CB001 施工月报表(2024 年 5 月) (润田昌北[2024]月报 1 号)合同名称:润田昌北新基地建设项目一期(设计、施工)EPC 总承包项目致:江西省赣建工程建设监理有限公司现呈报我方编写的 2024 年 5 月施工月报( 2024 年 04 月 05 日至 2024 年 5 月 05 日),请贵方批阅。附件:施工月报·施工单位: (印章) 项目经理:(签名) 日 期:2024 年 4 月 1 日 今已收到 江西建工机械施工有限责任公司 所报 2024 年 05 月的施工月报及附件共1 份.监理机构:(名称及盖章) 签 收 人:(签名)日 期: 年 月 日注:本表一式 3 份,由承包人填写,每月 05 日前报监理机构,监理机构签收后返回承包人 1 份,发包人 1 份、监理机构 1 份。施工月报_ 2024 _ 年第_ 1 _ 期 2024 年 4 月 05 日至 2024 年 5 月 05 日工程名称: 润田昌北新基地建设项目一期(设计、施工) EPC 总承包项目 合同编号: GF-2024 — 0201 施工单位: 江西建工机械施工有限责任公司 项目经理:罗春苗日期: 2024 年 0 5 月 05 日目 录1.综述2.现场机构运行情况3.工程总体形象进度4.工程施工内容5.工程施工进度6.工程施工质量7.完成合同工程量及金额8.安全、文明施工及施工环境管理9.现场资源投入等合同履约情况10.下月进度计划及工作安排11.需解决或协商的问题及建议12.施工大事记13.附表(1)原材料/中间产品使用情况月报表(2)原材料/中间产品检验月报表(3)主要施工机械设备情况月报表(4)现场人员情况月报表(5)施工质量检测月汇总。(6)施工质量缺陷月报表(7)工程事故月报表(8)合同完成额月汇总表(9)主要实物工程量月汇总表施 工 月 报2024 年 第 001 期2024 年 04 月 05 日至 2024 年 5 月 05 日1.综述润田昌北新基地项目占地面积 231。394 亩,规划总建筑面积约 10 万平方米,其中:生产厂房建筑面积约 7 万平方米,其他配套建筑面积约 2 万平方米.拟规划建设 4 条48000 瓶/h 高速吹灌旋一体纯净水生产线,1 条五加仑 3000 桶/h 桶装生产线。项目拟分二期建设,一期:生产厂房约 5 万平方米,配套(候班楼、食堂等)建筑面积约 8000平方米;二期:生产厂房约 2 万平方米,配套(办公楼)建筑面积约 1。5 万平方米。我公司中标承包一期桶装水厂房、瓶装水厂房、候班楼、设备用房及门卫室等配套用房.本工程系润田昌北新基地...
