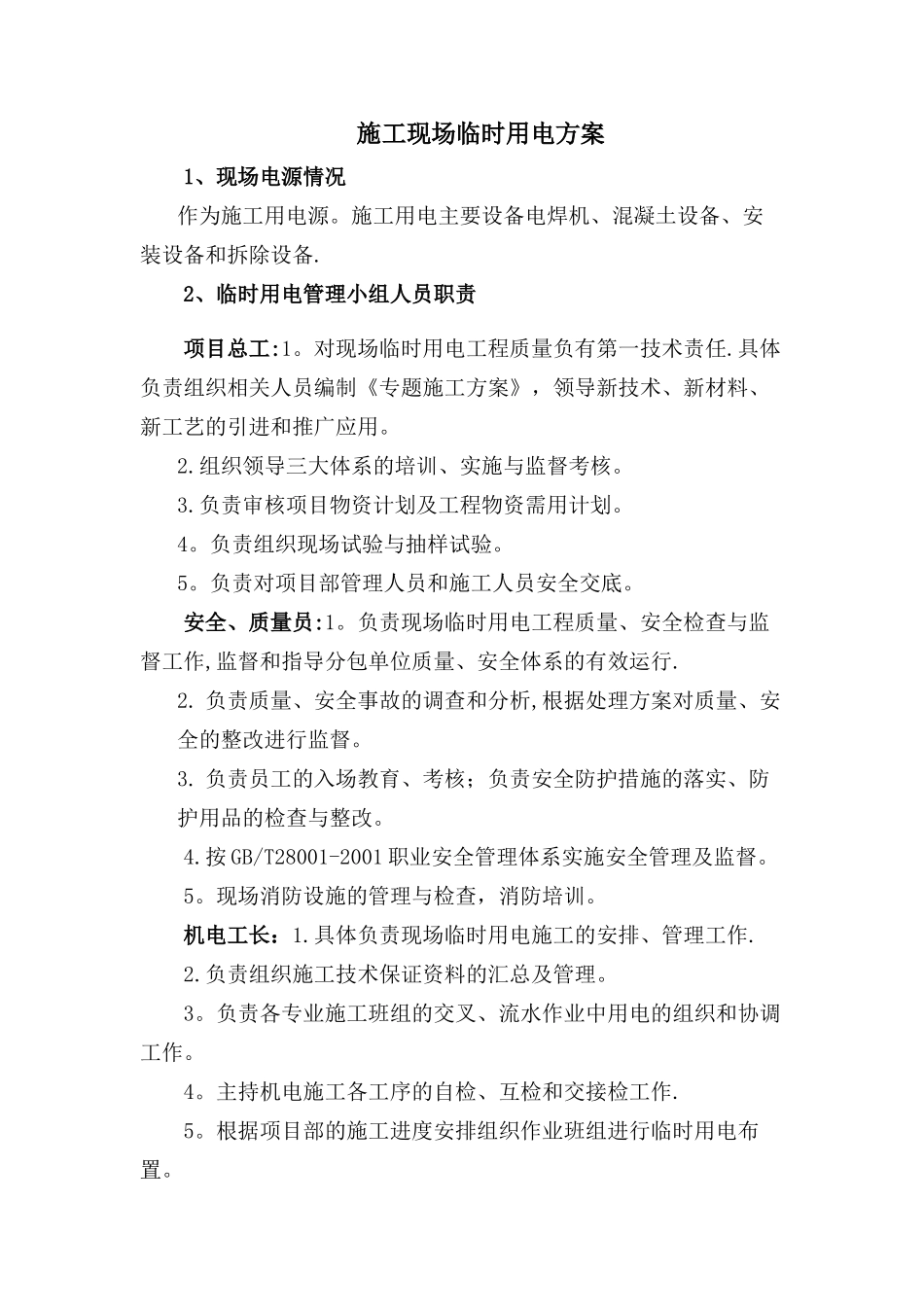

施工现场临时用电方案1、现场电源情况作为施工用电源
施工用电主要设备电焊机、混凝土设备、安装设备和拆除设备
2、临时用电管理小组人员职责项目总工:1
对现场临时用电工程质量负有第一技术责任
具体负责组织相关人员编制《专题施工方案》,领导新技术、新材料、新工艺的引进和推广应用
组织领导三大体系的培训、实施与监督考核
负责审核项目物资计划及工程物资需用计划
负责组织现场试验与抽样试验
负责对项目部管理人员和施工人员安全交底
安全、质量员:1
负责现场临时用电工程质量、安全检查与监督工作,监督和指导分包单位质量、安全体系的有效运行
负责质量、安全事故的调查和分析,根据处理方案对质量、安全的整改进行监督
负责员工的入场教育、考核;负责安全防护措施的落实、防护用品的检查与整改
按 GB/T28001-2001 职业安全管理体系实施安全管理及监督
现场消防设施的管理与检查,消防培训
机电工长:1
具体负责现场临时用电施工的安排、管理工作
负责组织施工技术保证资料的汇总及管理
负责各专业施工班组的交叉、流水作业中用电的组织和协调工作
主持机电施工各工序的自检、互检和交接检工作
根据项目部的施工进度安排组织作业班组进行临时用电布置

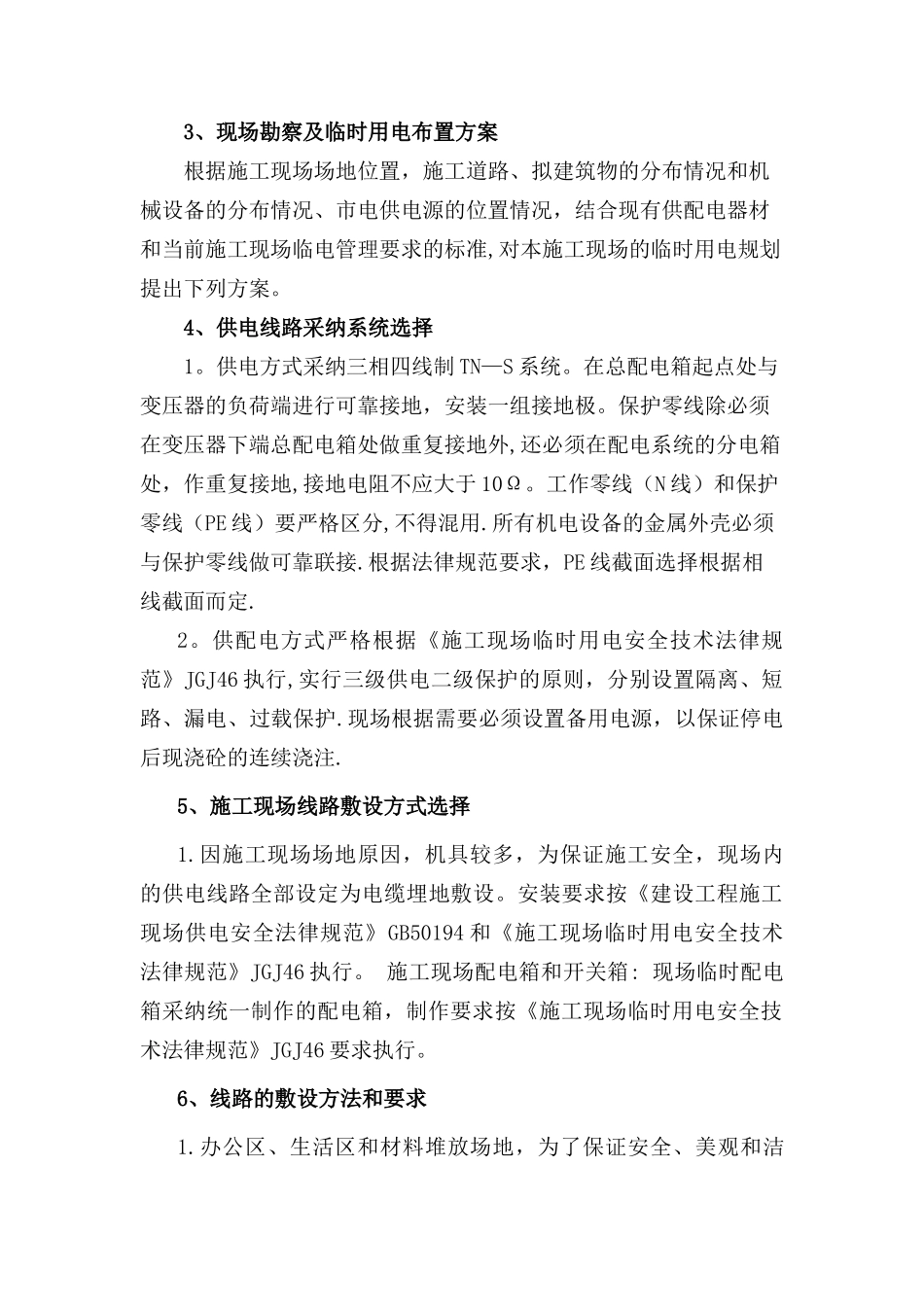

3、现场勘察及临时用电布置方案根据施工现场场地位置,施工道路、拟建筑物的分布情况和机械设备的分布情况、市电供电源的位置情况,结合现有供配电器材和当前施工现场临电管理要求的标准,对本施工现场的临时用电规划提出下列方案
4、供电线路采纳系统选择1
供电方式采纳三相四线制 TN—S 系统
在总配电箱起点处与变压器的负荷端进行可靠接地,安装一组接地极
保护零线除必须在变压器下端总配电箱处做重复接地外,还必须在配电系统的分电箱处,作重复接地,接地电阻不应大于 10Ω

工作零线(N 线)和保护零线(PE 线)要严格
