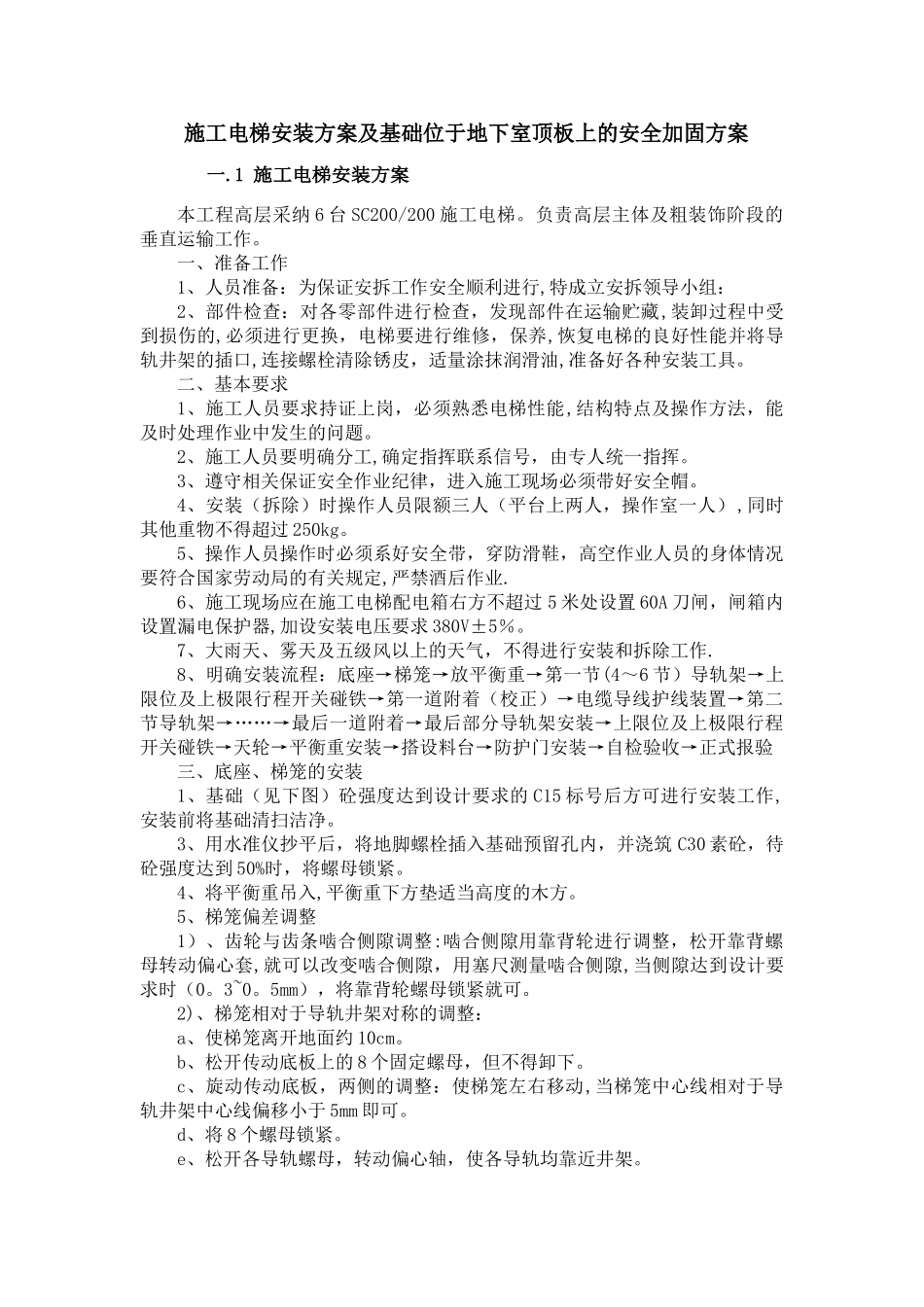

施工电梯安装方案及基础位于地下室顶板上的安全加固方案一
1 施工电梯安装方案本工程高层采纳 6 台 SC200/200 施工电梯
负责高层主体及粗装饰阶段的垂直运输工作
一、准备工作1、人员准备:为保证安拆工作安全顺利进行,特成立安拆领导小组:2、部件检查:对各零部件进行检查,发现部件在运输贮藏,装卸过程中受到损伤的,必须进行更换,电梯要进行维修,保养,恢复电梯的良好性能并将导轨井架的插口,连接螺栓清除锈皮,适量涂抹润滑油,准备好各种安装工具
二、基本要求1、施工人员要求持证上岗,必须熟悉电梯性能,结构特点及操作方法,能及时处理作业中发生的问题
2、施工人员要明确分工,确定指挥联系信号,由专人统一指挥
3、遵守相关保证安全作业纪律,进入施工现场必须带好安全帽
4、安装(拆除)时操作人员限额三人(平台上两人,操作室一人),同时其他重物不得超过 250kg
5、操作人员操作时必须系好安全带,穿防滑鞋,高空作业人员的身体情况要符合国家劳动局的有关规定,严禁酒后作业
6、施工现场应在施工电梯配电箱右方不超过 5 米处设置 60A 刀闸,闸箱内设置漏电保护器,加设安装电压要求 380V±5%
7、大雨天、雾天及五级风以上的天气,不得进行安装和拆除工作

8、明确安装流程:底座→梯笼→放平衡重→第一节(4~6 节)导轨架→上限位及上极限行程开关碰铁→第一道附着(校正)→电缆导线护线装置→第二节导轨架→……→最后一道附着→最后部分导轨架安装→上限位及上极限行程开关碰铁→天轮→平衡重安装→搭设料台→防护门安装→自检验收→正式报验三、底座、梯笼的安装1、基础(见下图)砼强度达到设计要求的 C15 标号后方可进行安装工作,安装前将基础清扫洁净
3、用水准仪抄平后,将地脚螺栓插入基础预留孔内,并浇筑 C30 素砼,待砼强度达到 50%时,将螺母锁紧
4、将平衡重吊入,平衡重下方垫适当高度的木方
