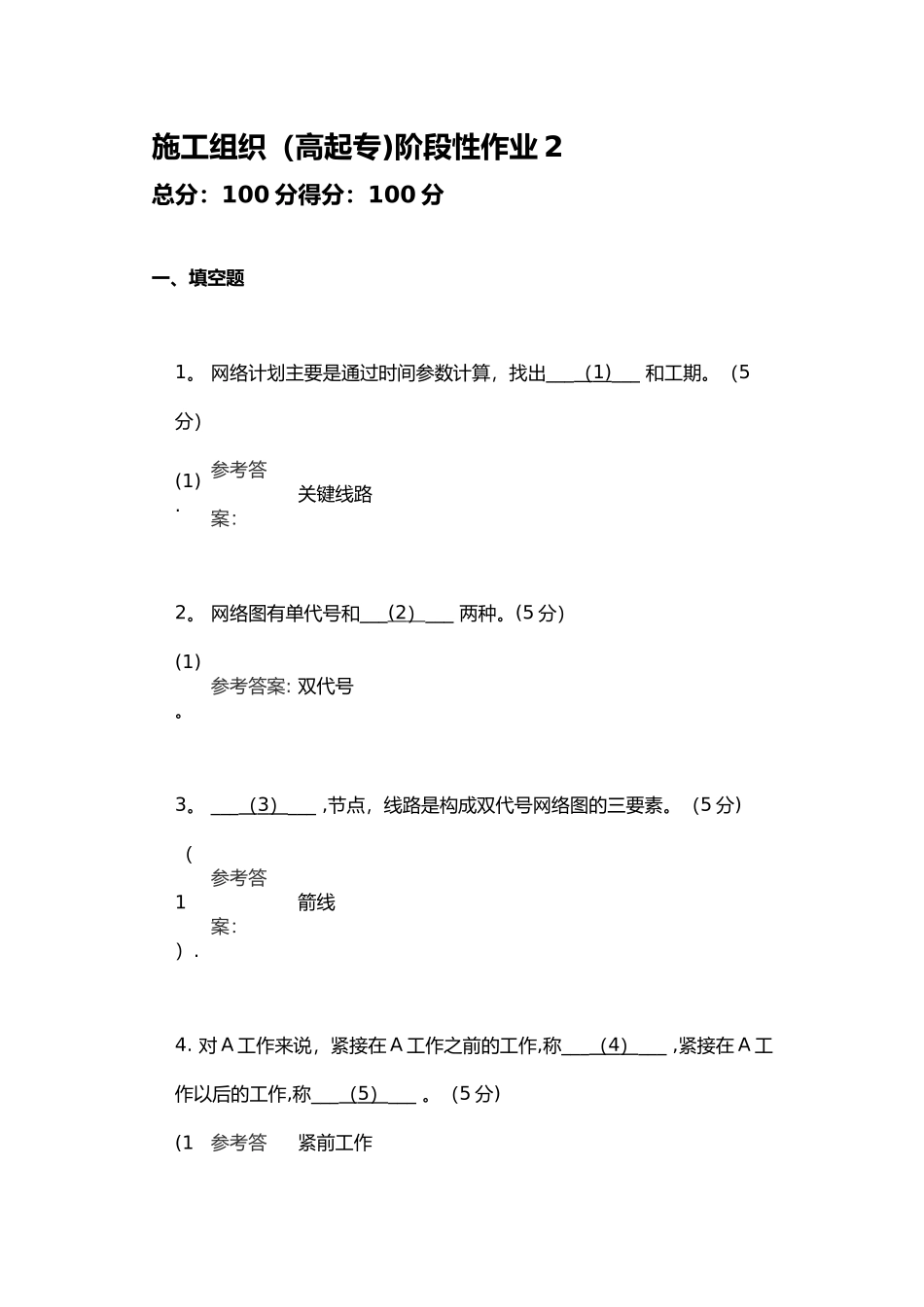

施工组织(高起专)阶段性作业 2总分:100 分得分:100 分一、填空题1
网络计划主要是通过时间参数计算,找出___( 1) ___ 和工期
(5分)(1)
参考答案:关键线路2
网络图有单代号和___(2 ) ___ 两种
(5 分)(1)
参考答案: 双代号3
___( 3 ) ___ ,节点,线路是构成双代号网络图的三要素
(5 分)(1)
参考答案:箭线4

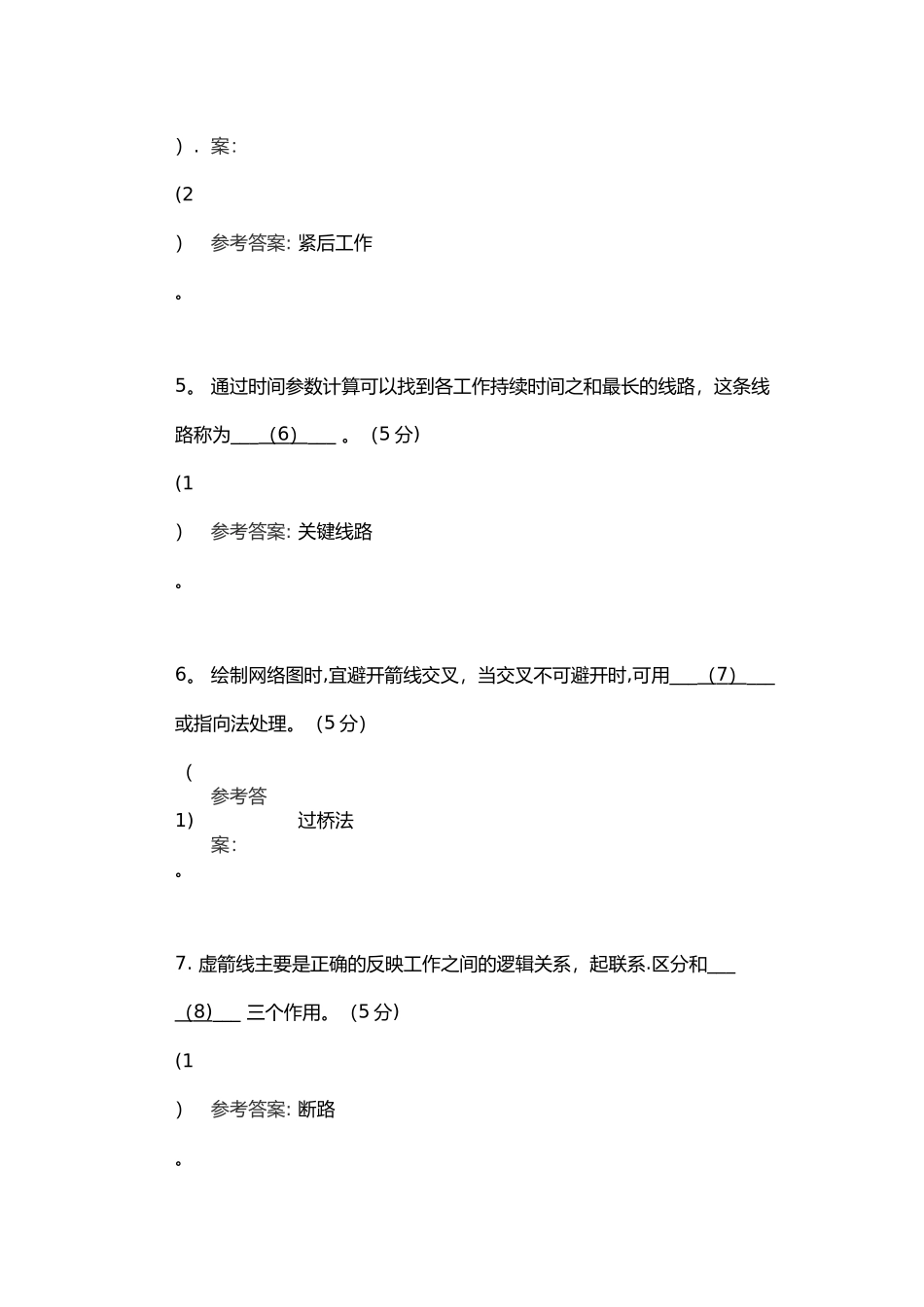

对 A 工作来说,紧接在 A 工作之前的工作,称___( 4 ) ___ ,紧接在 A 工作以后的工作,称___( 5 ) ___
(5 分)(1参考答紧前工作)
参考答案: 紧后工作5
通过时间参数计算可以找到各工作持续时间之和最长的线路,这条线路称为___( 6 ) ___
(5 分)(1)
参考答案: 关键线路6
绘制网络图时,宜避开箭线交叉,当交叉不可避开时,可用___( 7 ) ___ 或指向法处理
(5 分)(1)
参考答案:过桥法7
虚箭线主要是正确的反映工作之间的逻辑关系,起联系
区分和___( 8) ___ 三个作用
(5 分)(1)
参考答案: 断路8

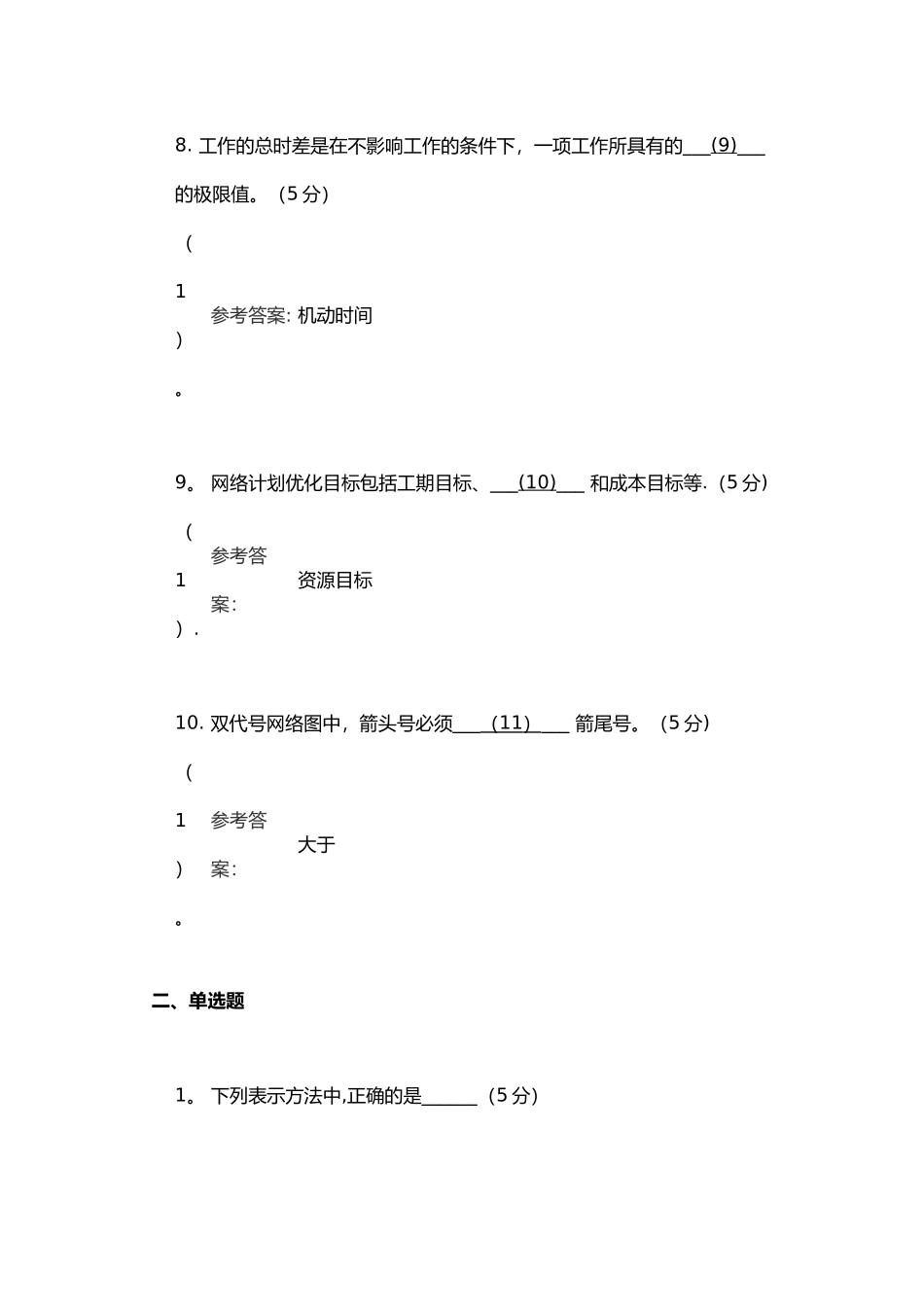

工作的总时差是在不影响工作的条件下,一项工作所具有的___(9)___ 的极限值
(5 分)(1)
参考答案: 机动时间9
网络计划优化目标包括工期目标、___(10)___ 和成本目标等
(5 分)(1)
参考答案:资源目标10
双代号网络图中,箭头号必须___( 11 ) ___ 箭尾号
(5 分)(1)
参考答案:大于二、单选题1
下列表示方法中,正确的是______(5 分)(A) (B) (C) (D) 参考答案:A您的回答:A 正确2
下列有关双代号网络图的说法,正确的是_____(5 分)(A) 工作,节点,箭线是构成双代号网络图的三要素(B) 双代号网络图中箭线表示工作的前进方向(C
