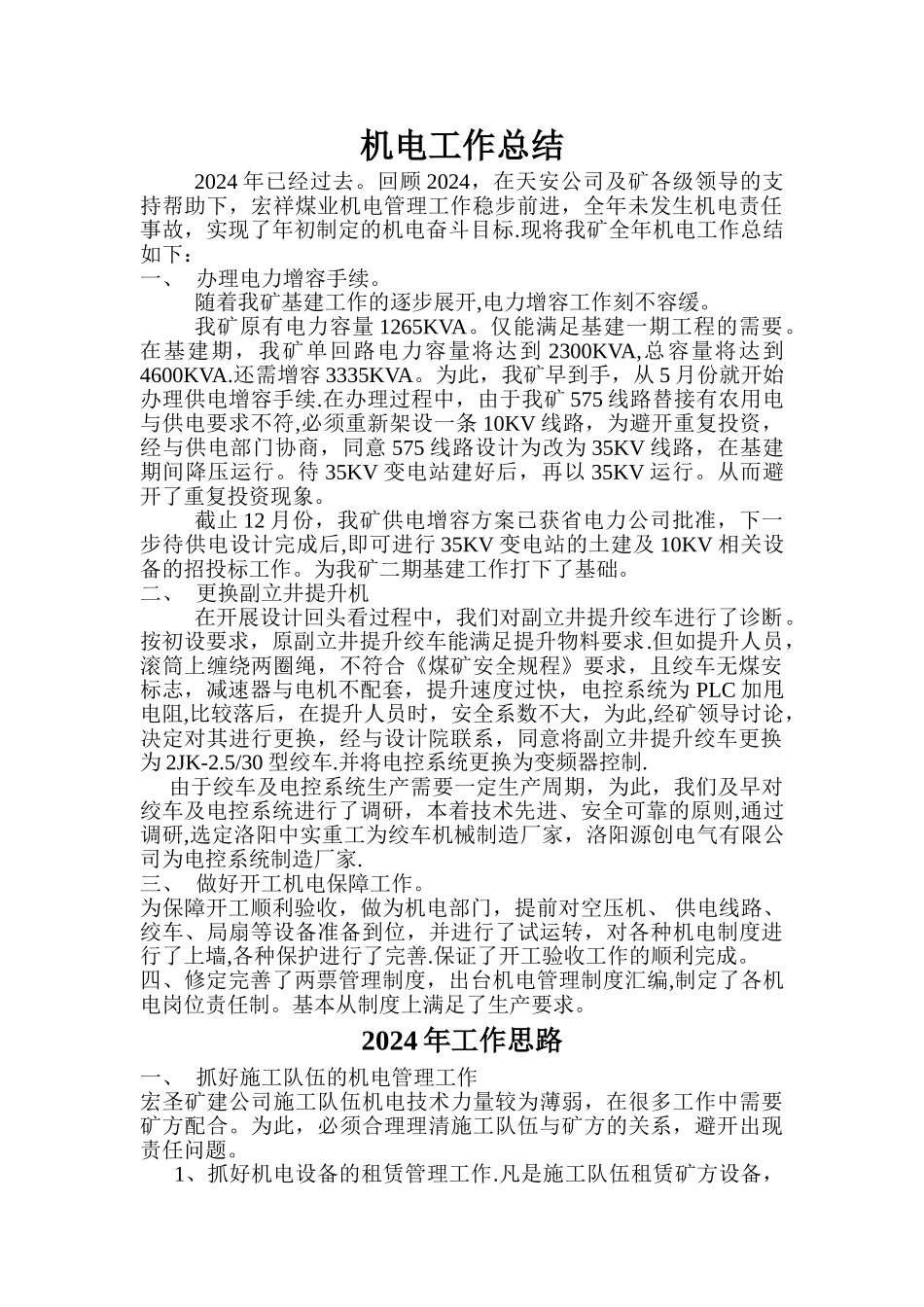

机电工作总结2024 年已经过去
回顾 2024,在天安公司及矿各级领导的支持帮助下,宏祥煤业机电管理工作稳步前进,全年未发生机电责任事故,实现了年初制定的机电奋斗目标
现将我矿全年机电工作总结如下:一、 办理电力增容手续
随着我矿基建工作的逐步展开,电力增容工作刻不容缓
我矿原有电力容量 1265KVA
仅能满足基建一期工程的需要
在基建期,我矿单回路电力容量将达到 2300KVA,总容量将达到4600KVA
还需增容 3335KVA
为此,我矿早到手,从 5 月份就开始办理供电增容手续
在办理过程中,由于我矿 575 线路替接有农用电与供电要求不符,必须重新架设一条 10KV 线路,为避开重复投资,经与供电部门协商,同意 575 线路设计为改为 35KV 线路,在基建期间降压运行
待 35KV 变电站建好后,再以 35KV 运行
从而避开了重复投资现象
截止 12 月份,我矿供电增容方案已获省电力公司批准,下一步待供电设计完成后,即可进行 35KV 变电站的土建及 10KV 相关设备的招投标工作
为我矿二期基建工作打下了基础
二、 更换副立井提升机在开展设计回头看过程中,我们对副立井提升绞车进行了诊断
按初设要求,原副立井提升绞车能满足提升物料要求
但如提升人员,滚筒上缠绕两圈绳,不符合《煤矿安全规程》要求,且绞车无煤安标志,减速器与电机不配套,提升速度过快,电控系统为 PLC 加甩电阻,比较落后,在提升人员时,安全系数不大,为此,经矿领导讨论,决定对其进行更换,经与设计院联系,同意将副立井提升绞车更换为 2JK-2
5/30 型绞车
并将电控系统更换为变频器控制

由于绞车及电控系统生产需要一定生产周期,为此,我们及早对绞车及电控系统进行了调研,本着技术先进、安全可靠的原则,通过调研,选定洛阳中实重工为绞车机械制造厂家,洛阳源创电气有限公司为电控系统制造厂家
