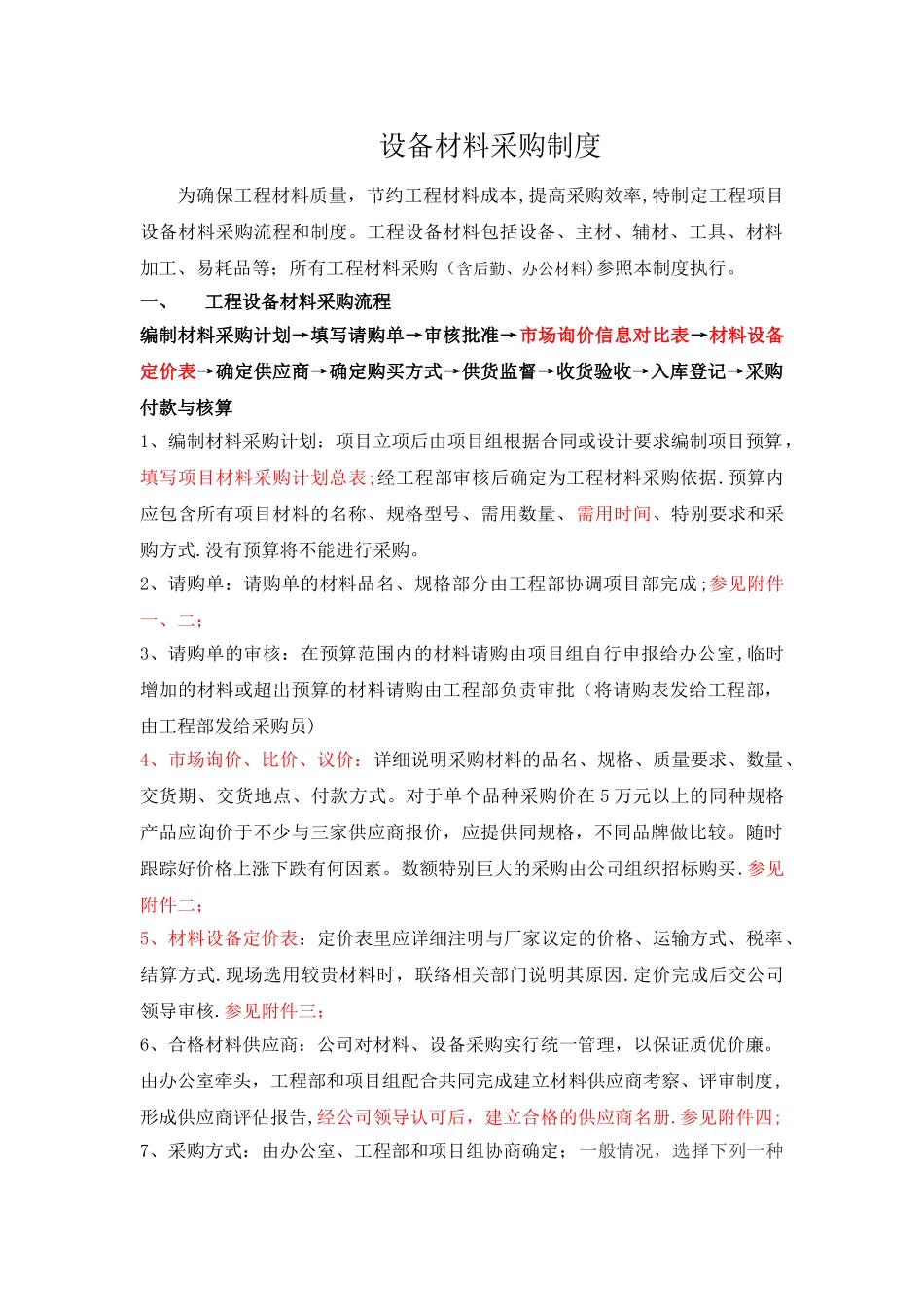

设备材料采购制度为确保工程材料质量,节约工程材料成本,提高采购效率,特制定工程项目设备材料采购流程和制度
工程设备材料包括设备、主材、辅材、工具、材料加工、易耗品等;所有工程材料采购(含后勤、办公材料)参照本制度执行
一、工程设备材料采购流程编制材料采购计划→填写请购单→审核批准→市场询价信息对比表→材料设备定价表→确定供应商→确定购买方式→供货监督→收货验收→入库登记→采购付款与核算1、编制材料采购计划:项目立项后由项目组根据合同或设计要求编制项目预算,填写项目材料采购计划总表;经工程部审核后确定为工程材料采购依据
预算内应包含所有项目材料的名称、规格型号、需用数量、需用时间、特别要求和采购方式
没有预算将不能进行采购
2、请购单:请购单的材料品名、规格部分由工程部协调项目部完成;参见附件一、二;3、请购单的审核:在预算范围内的材料请购由项目组自行申报给办公室,临时增加的材料或超出预算的材料请购由工程部负责审批(将请购表发给工程部,由工程部发给采购员)4、市场询价、比价、议价:详细说明采购材料的品名、规格、质量要求、数量、交货期、交货地点、付款方式
对于单个品种采购价在 5 万元以上的同种规格产品应询价于不少与三家供应商报价,应提供同规格,不同品牌做比较
随时跟踪好价格上涨下跌有何因素
数额特别巨大的采购由公司组织招标购买
参见附件二;5、材料设备定价表:定价表里应详细注明与厂家议定的价格、运输方式、税率、结算方式
现场选用较贵材料时,联络相关部门说明其原因
定价完成后交公司领导审核
参见附件三;6、合格材料供应商:公司对材料、设备采购实行统一管理,以保证质优价廉
由办公室牵头,工程部和项目组配合共同完成建立材料供应商考察、评审制度,形成供应商评估报告,经公司领导认可后,建立合格的供应商名册
参见附件四;7、采购方式:由办公室、工程部和项目组协商确定;一般情况,选择下列一
