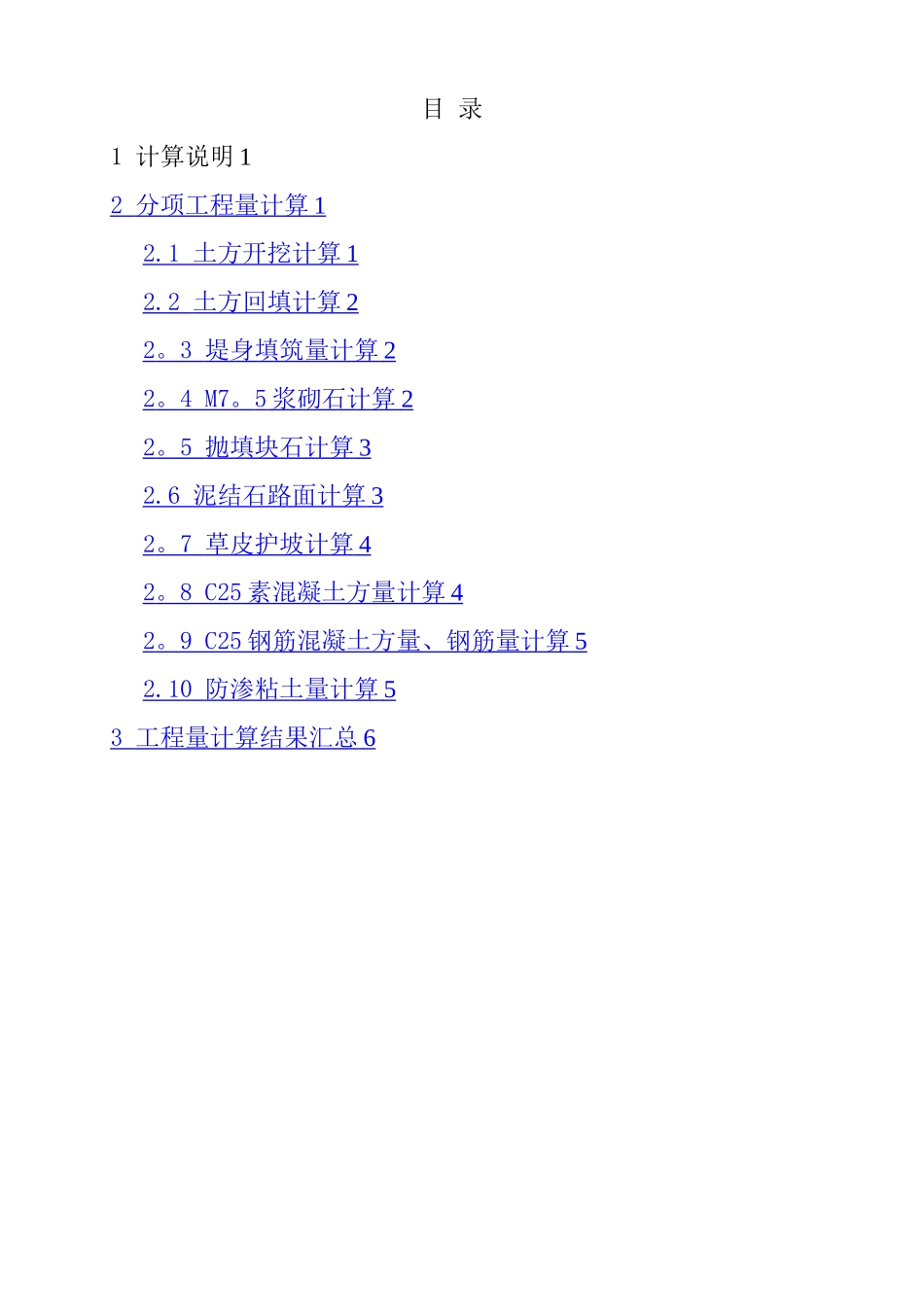

目 录1 计算说明 12 分项工程量计算 1 2.1 土方开挖计算 1 2.2 土方回填计算 2 2 。 3 堤身填筑量计算 2 2 。 4 M7 。 5 浆砌石计算 2 2 。 5 抛填块石计算 3 2.6 泥结石路面计算 3 2 。 7 草皮护坡计算 4 2 。 8 C25 素混凝土方量计算 4 2 。 9 C25 钢筋混凝土方量、钢筋量计算 5 2.10 防渗粘土量计算 5 3 工程量计算结果汇总 6 1 计算说明本计算为江川县星云湖综合治理南岸防洪堤续建工程可研阶段工程量计算,工程等级为Ⅳ级,工程量计算根据《水利水电工程设计工程量计算规定》SL328-2024 进行,本阶段工程量阶段系数根据《水利水电工程设计工程量计算规定》SL328—2024 中表 1。0。4 取用,工程量计算方法采纳断面平均法。2 分项工程量计算2。1 土方开挖计算2.1。1 堤身土方开挖计算计算公式为:V=(A1+A2)* (L2—L1)/2, L1、L2—前、后里程 (m) A1、A2-前、后里程对应断面开挖面积 (m2) V—前、后里程间的开挖方量 (m3)计算断面如下(部分):计算表格如下:续表:续表:堤身土方开挖总量为:18372m3.2.1.2 涵洞、集水井土石方开挖计算计算公式为:V=A* L*n, L –开挖断面长度 (m) A -开挖断面面积 (m2) n—结构个数 V-开挖方量 (m3)计算断面如下:涵洞断面: A=4。484 m2,L= 11.5 m,n=35V=1806 m3集水井断面A=5。5 m2,L=2.3 m,n=11V=139 m32。1。3 防渗处理土方开挖计算计算公式为:V=A* L, L –防渗处理长度 (m) A —开挖断面面积 (m2) V-开挖方量 (m3)计算断面如下: A=7。339 m2,L= 3800mV=27887 m32.1。4 土方开挖计算结果汇总 土方开挖量为:48204 m32。2 土方回填计算计算公式为:V=A1* L1+ A2* L2,L 1、L2–迎水面、背水面回填段长度 (m) A 1、A2–迎水面、背水面回填断面面积 (m2) V-开挖方量 (m3)计算断面如下: A1=0。125 m2,A2= 0.18m2, L1=4963m,L2=8081m,V=2075 m32。3 堤身填筑量计算计算公式为:V=(A1+A2)* (L2-L1)/2, L1、L2—前、后里程 (m) A1、A2-前、后里程对应断面填筑面积 (m2) V—前、后里程间的填筑方量 (m3)计算断面如下(部分):计算表格如下:(见下页)续表:续表:堤身填筑方总量为:10746m32。4 M7。5 浆砌石计算2.4。1 湖堤迎水面浆砌石护坡计算计算公式为:V=(A1+A2)* (L2—L1)/2, L1、L2—前、后里程 (m) A1、A2-前、后...
