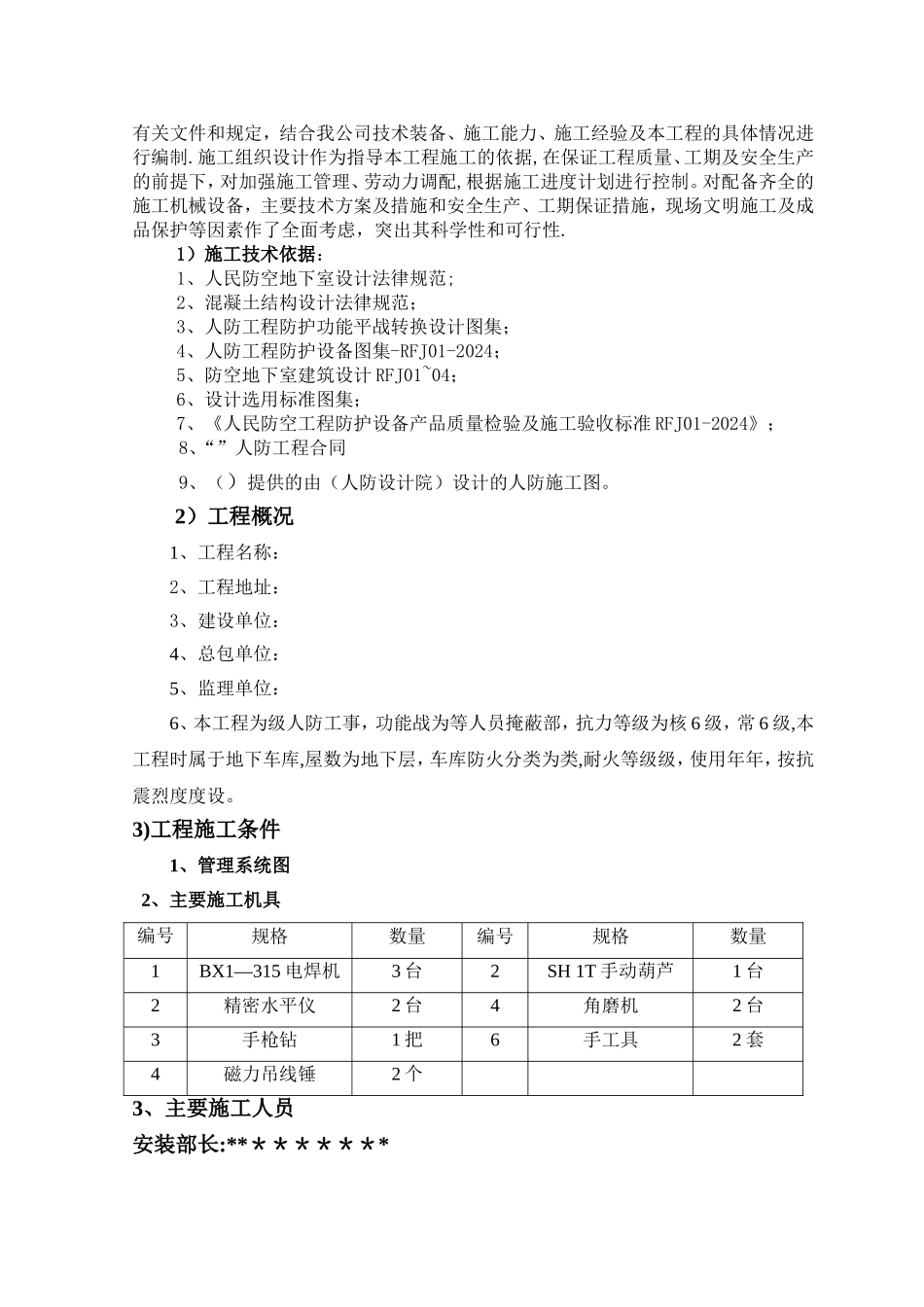

()人防设备安装工程施工方案编制:校对:审核:批准:编制单位:年月日目录一、施工组织设计编制依据 4二、施工组织管理机构与部署 5三、主要施工工艺 6~8四、施工技术措施及质量保证措施 8~10五、安全事故应急预案 10~14六、安全生产及标准化文明施工 14七、竣工资料 14~15八、质量回访及保修 15施工单位:审批:审核:年月日总包单位:审批:审核:年月日监理单位:审批:审核:年月日建设单位:审批:审核:年月日一、施工组织设计编制依据(一)施工组织设计的指导思想人防门工程施工方案是依据人防设备安装工程建设施工图的实际情况、施工总进度计划,按现行的国家施工验收法律规范、工程质量评定标准、施工操作规程、四川省有关文件和规定,结合我公司技术装备、施工能力、施工经验及本工程的具体情况进行编制.施工组织设计作为指导本工程施工的依据,在保证工程质量、工期及安全生产的前提下,对加强施工管理、劳动力调配,根据施工进度计划进行控制。对配备齐全的施工机械设备,主要技术方案及措施和安全生产、工期保证措施,现场文明施工及成品保护等因素作了全面考虑,突出其科学性和可行性.1)施工技术依据:1、人民防空地下室设计法律规范;2、混凝土结构设计法律规范;3、人防工程防护功能平战转换设计图集;4、人防工程防护设备图集-RFJ01-2024;5、防空地下室建筑设计 RFJ01~04;6、设计选用标准图集;7、《人民防空工程防护设备产品质量检验及施工验收标准 RFJ01-2024》;8、“”人防工程合同9、()提供的由(人防设计院)设计的人防施工图。2)工程概况1、工程名称:2、工程地址:3、建设单位:4、总包单位:5、监理单位:6、本工程为级人防工事,功能战为等人员掩蔽部,抗力等级为核 6 级,常 6 级,本工程时属于地下车库,屋数为地下层,车库防火分类为类,耐火等级级,使用年年,按抗震烈度度设。3)工程施工条件1、管理系统图2、主要施工机具编号规格数量编号规格数量1BX1—315 电焊机3 台2SH 1T 手动葫芦1 台2精密水平仪2 台4角磨机2 台3手枪钻1 把6手工具2 套4磁力吊线锤2 个3、主要施工人员安装部长:*********安装班长:**********4、主要施工内容项目名称型号单位数量钢筋混凝土门框根据合同清单樘根据合同清单封堵框根据合同清单樘根据合同清单通风配件根据合同清单樘根据合同清单二、主要施工工艺(一)安装前准备1。与业主联系,确认业主所需要安装的防护设备的具体部位.2。看懂、看...
