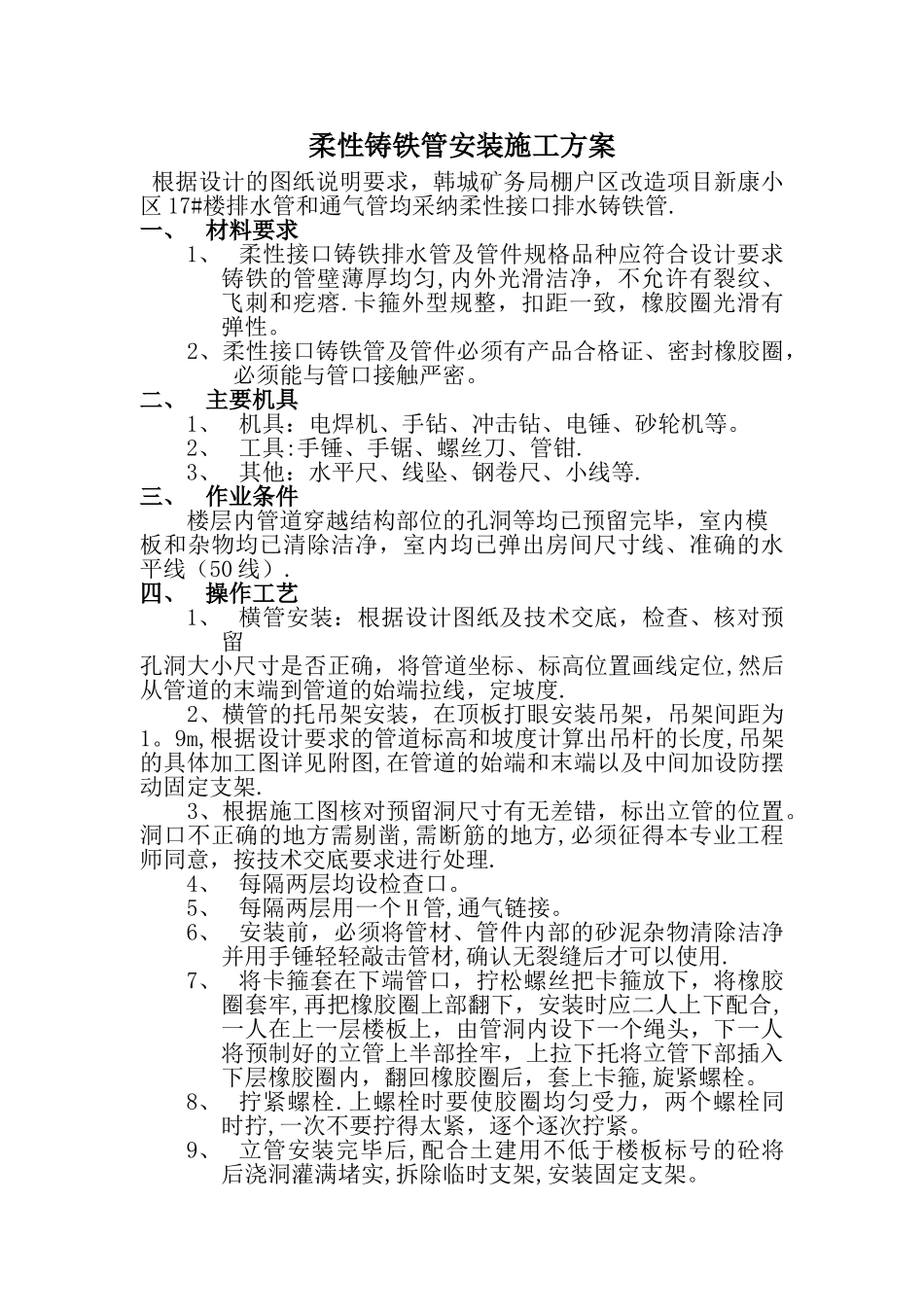

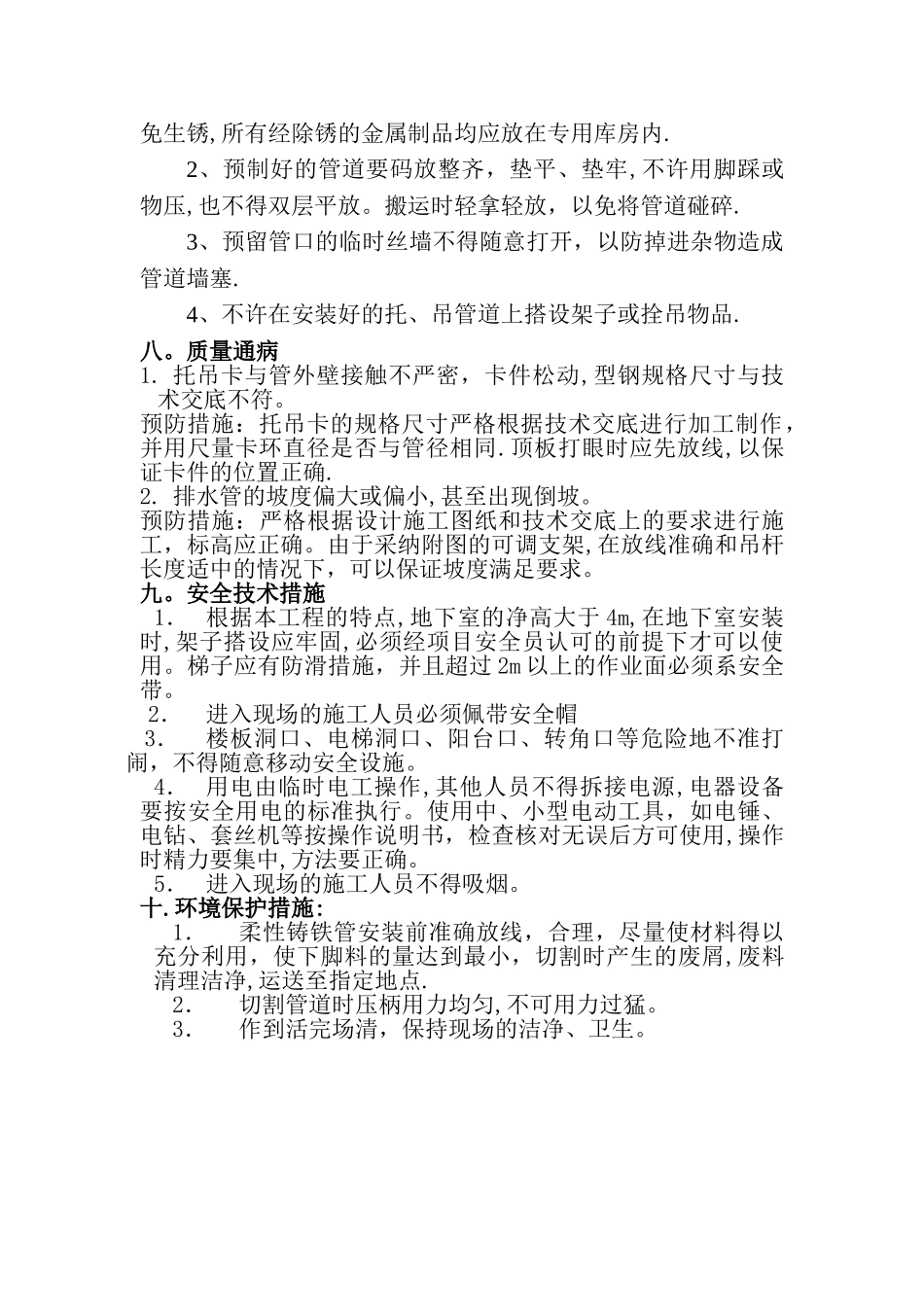

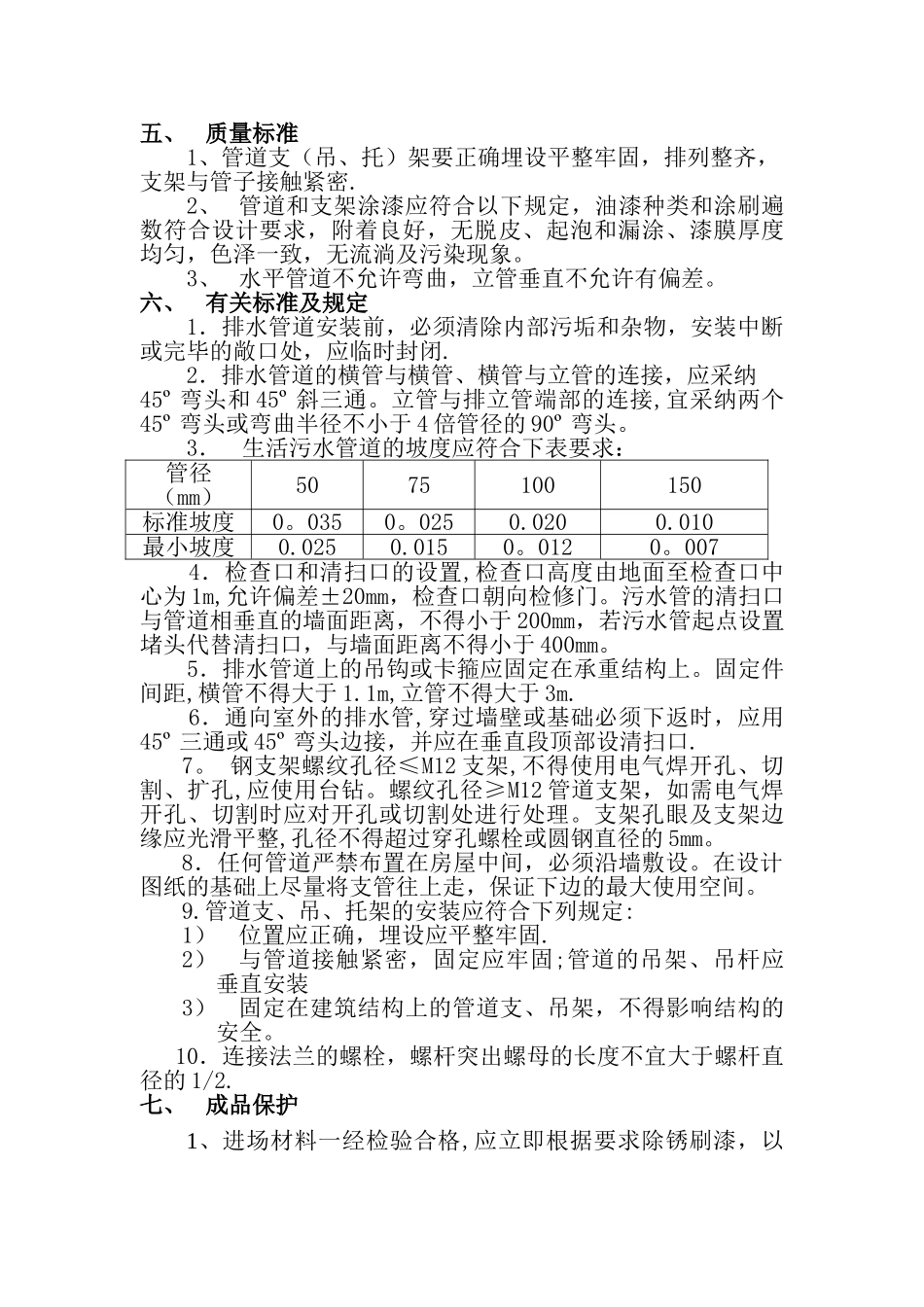

柔性铸铁管安装施工方案 根据设计的图纸说明要求,韩城矿务局棚户区改造项目新康小区 17#楼排水管和通气管均采纳柔性接口排水铸铁管.一、材料要求1、 柔性接口铸铁排水管及管件规格品种应符合设计要求铸铁的管壁薄厚均匀,内外光滑洁净,不允许有裂纹、飞刺和疙瘩.卡箍外型规整,扣距一致,橡胶圈光滑有弹性。 2、柔性接口铸铁管及管件必须有产品合格证、密封橡胶圈,必须能与管口接触严密。二、主要机具1、 机具:电焊机、手钻、冲击钻、电锤、砂轮机等。2、 工具:手锤、手锯、螺丝刀、管钳.3、 其他:水平尺、线坠、钢卷尺、小线等.三、作业条件楼层内管道穿越结构部位的孔洞等均已预留完毕,室内模板和杂物均已清除洁净,室内均已弹出房间尺寸线、准确的水平线(50 线).四、操作工艺1、 横管安装:根据设计图纸及技术交底,检查、核对预留孔洞大小尺寸是否正确,将管道坐标、标高位置画线定位,然后从管道的末端到管道的始端拉线,定坡度. 2、横管的托吊架安装,在顶板打眼安装吊架,吊架间距为1。9m,根据设计要求的管道标高和坡度计算出吊杆的长度,吊架的具体加工图详见附图,在管道的始端和末端以及中间加设防摆动固定支架. 3、根据施工图核对预留洞尺寸有无差错,标出立管的位置。洞口不正确的地方需剔凿,需断筋的地方,必须征得本专业工程师同意,按技术交底要求进行处理.4、 每隔两层均设检查口。5、 每隔两层用一个 H 管,通气链接。6、 安装前,必须将管材、管件内部的砂泥杂物清除洁净并用手锤轻轻敲击管材,确认无裂缝后才可以使用.7、 将卡箍套在下端管口,拧松螺丝把卡箍放下,将橡胶圈套牢,再把橡胶圈上部翻下,安装时应二人上下配合,一人在上一层楼板上,由管洞内设下一个绳头,下一人将预制好的立管上半部拴牢,上拉下托将立管下部插入下层橡胶圈内,翻回橡胶圈后,套上卡箍,旋紧螺栓。8、 拧紧螺栓.上螺栓时要使胶圈均匀受力,两个螺栓同时拧,一次不要拧得太紧,逐个逐次拧紧。9、 立管安装完毕后,配合土建用不低于楼板标号的砼将后浇洞灌满堵实,拆除临时支架,安装固定支架。五、质量标准1、管道支(吊、托)架要正确埋设平整牢固,排列整齐,支架与管子接触紧密.2、 管道和支架涂漆应符合以下规定,油漆种类和涂刷遍数符合设计要求,附着良好,无脱皮、起泡和漏涂、漆膜厚度均匀,色泽一致,无流淌及污染现象。3、 水平管道不允许弯曲,立管垂直不允许有偏差。六、有关标准及规定1.排水管道安装前,必须清除内...
