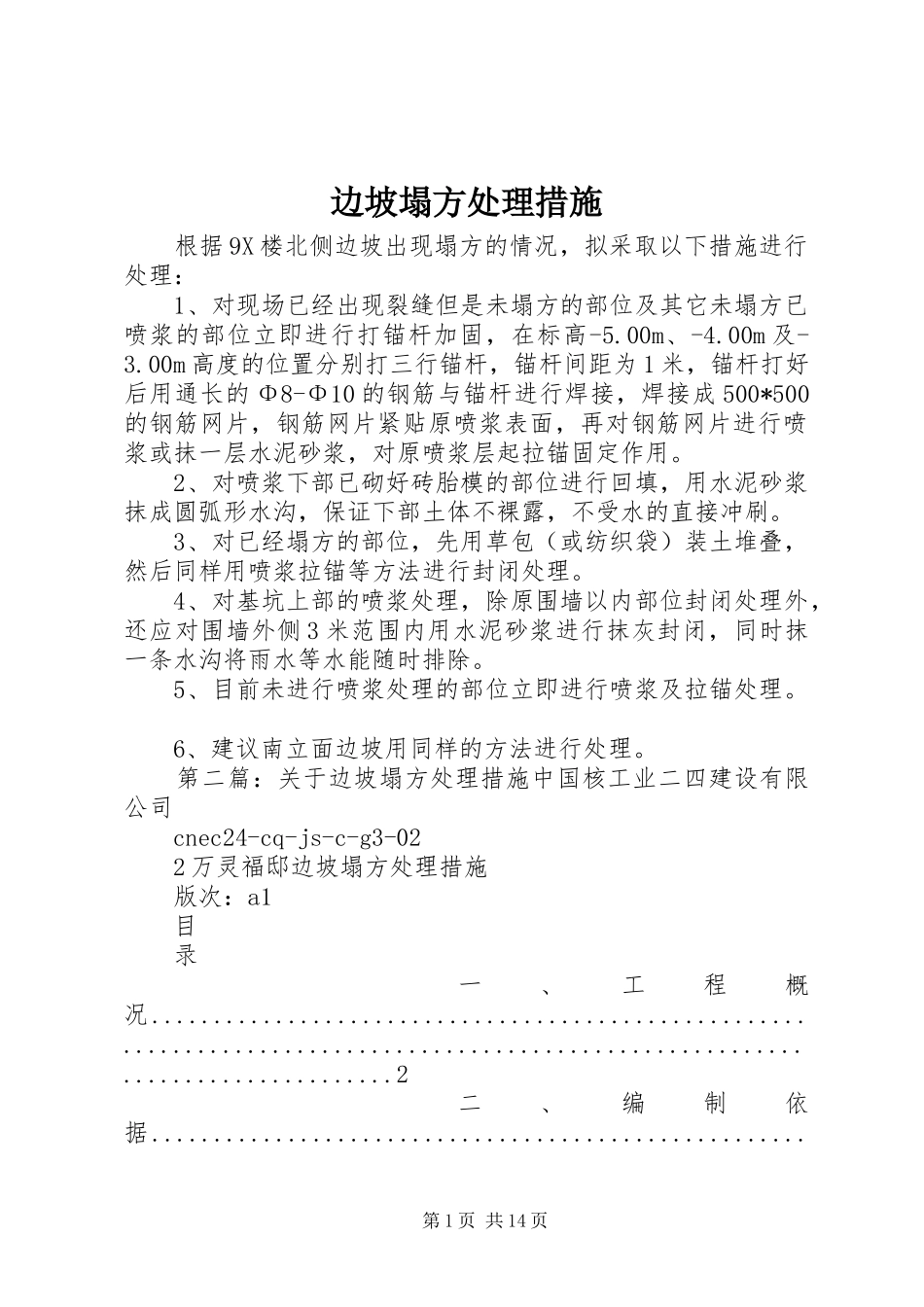

边坡塌方处理措施根据9X楼北侧边坡出现塌方的情况,拟采取以下措施进行处理:1、对现场已经出现裂缝但是未塌方的部位及其它未塌方已喷浆的部位立即进行打锚杆加固,在标高-5
00m、-4
00m及-3
00m高度的位置分别打三行锚杆,锚杆间距为1米,锚杆打好后用通长的Φ8-Φ10的钢筋与锚杆进行焊接,焊接成500*500的钢筋网片,钢筋网片紧贴原喷浆表面,再对钢筋网片进行喷浆或抹一层水泥砂浆,对原喷浆层起拉锚固定作用
2、对喷浆下部已砌好砖胎模的部位进行回填,用水泥砂浆抹成圆弧形水沟,保证下部土体不裸露,不受水的直接冲刷
3、对已经塌方的部位,先用草包(或纺织袋)装土堆叠,然后同样用喷浆拉锚等方法进行封闭处理
4、对基坑上部的喷浆处理,除原围墙以内部位封闭处理外,还应对围墙外侧3米范围内用水泥砂浆进行抹灰封闭,同时抹一条水沟将雨水等水能随时排除
5、目前未进行喷浆处理的部位立即进行喷浆及拉锚处理
6、建议南立面边坡用同样的方法进行处理
