标准厂房主体工程流程

标准厂房主体工程流程_第1页
1/6
标准厂房主体工程流程_第2页
2/6
标准厂房主体工程流程_第3页
3/6

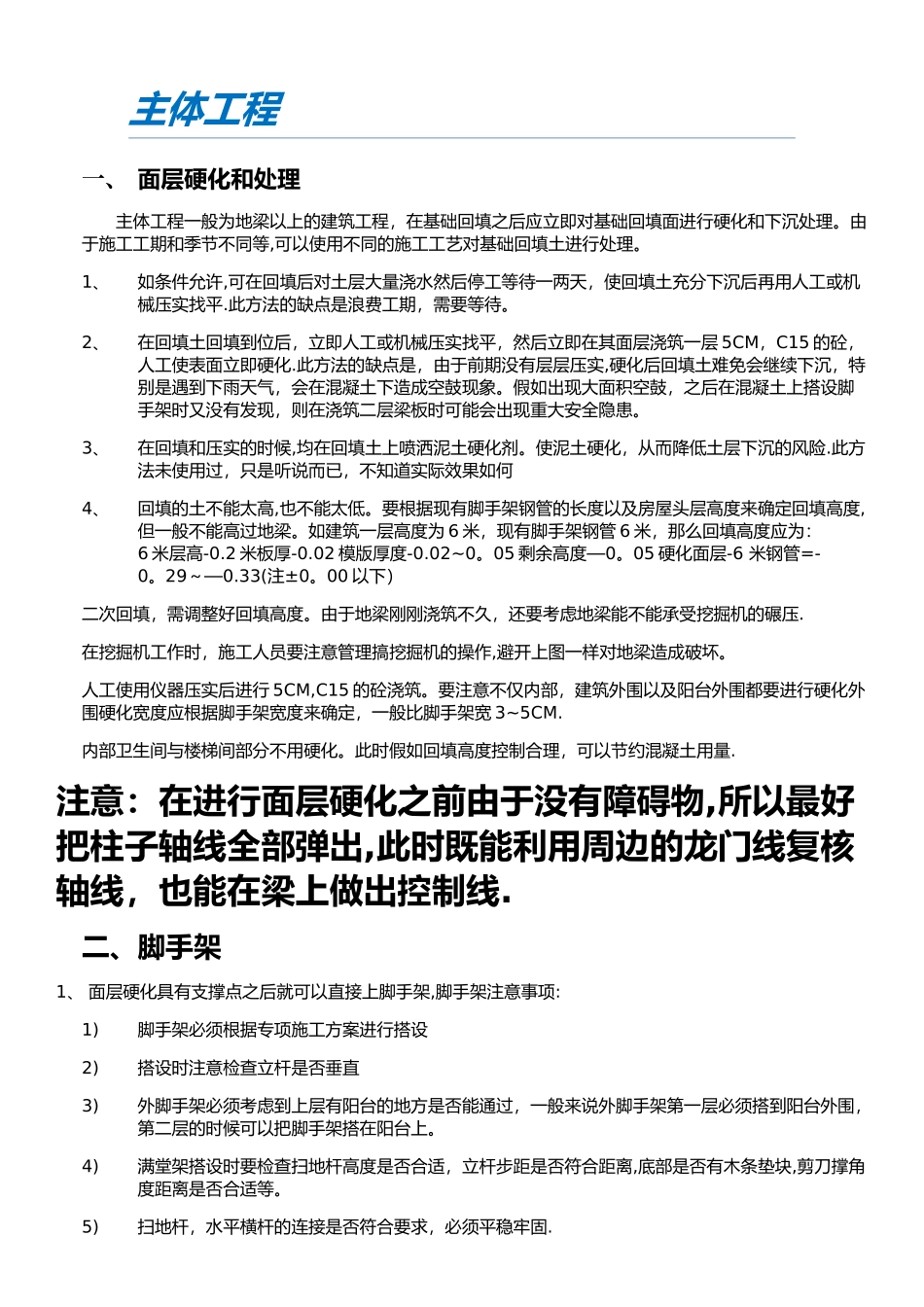

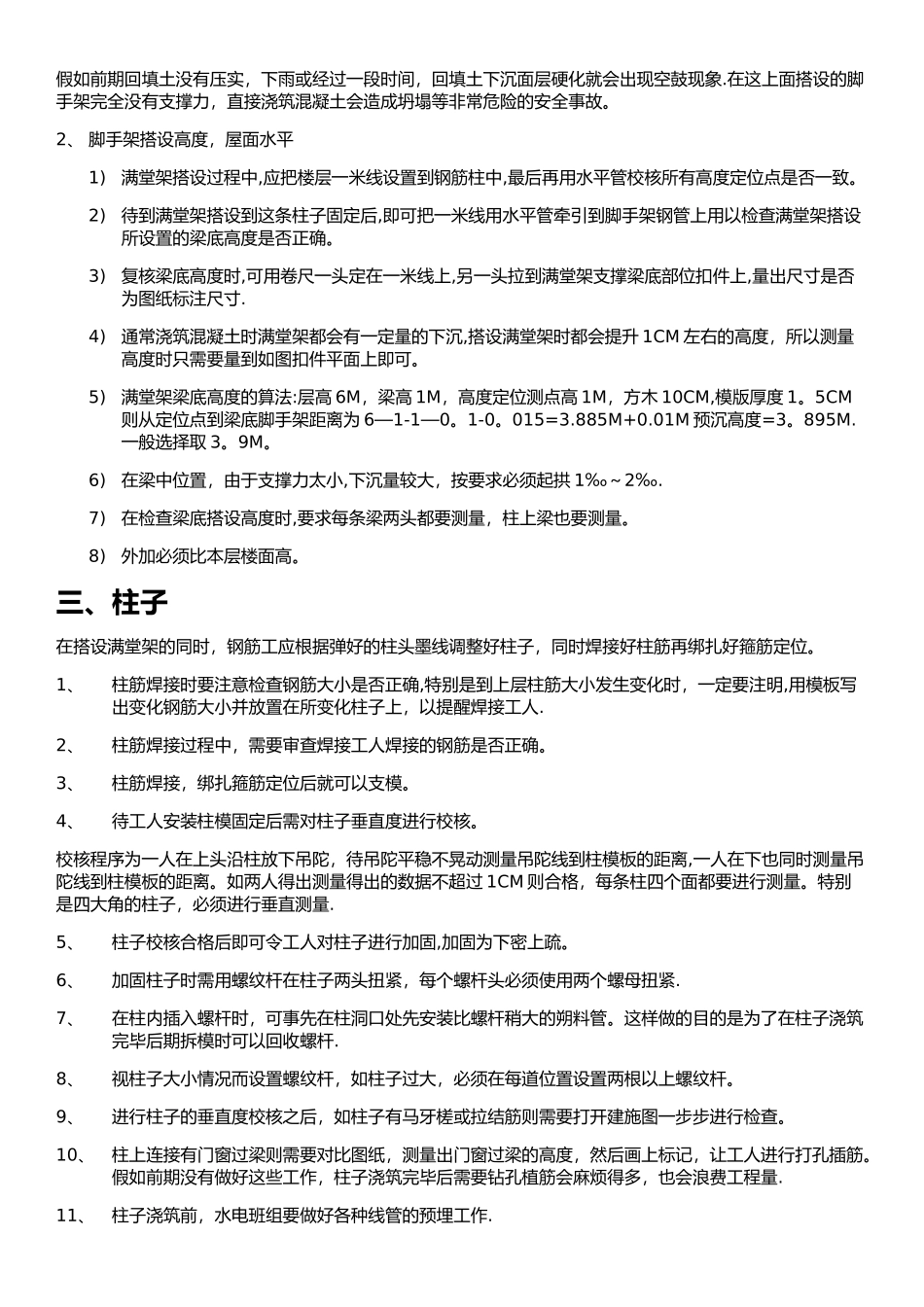

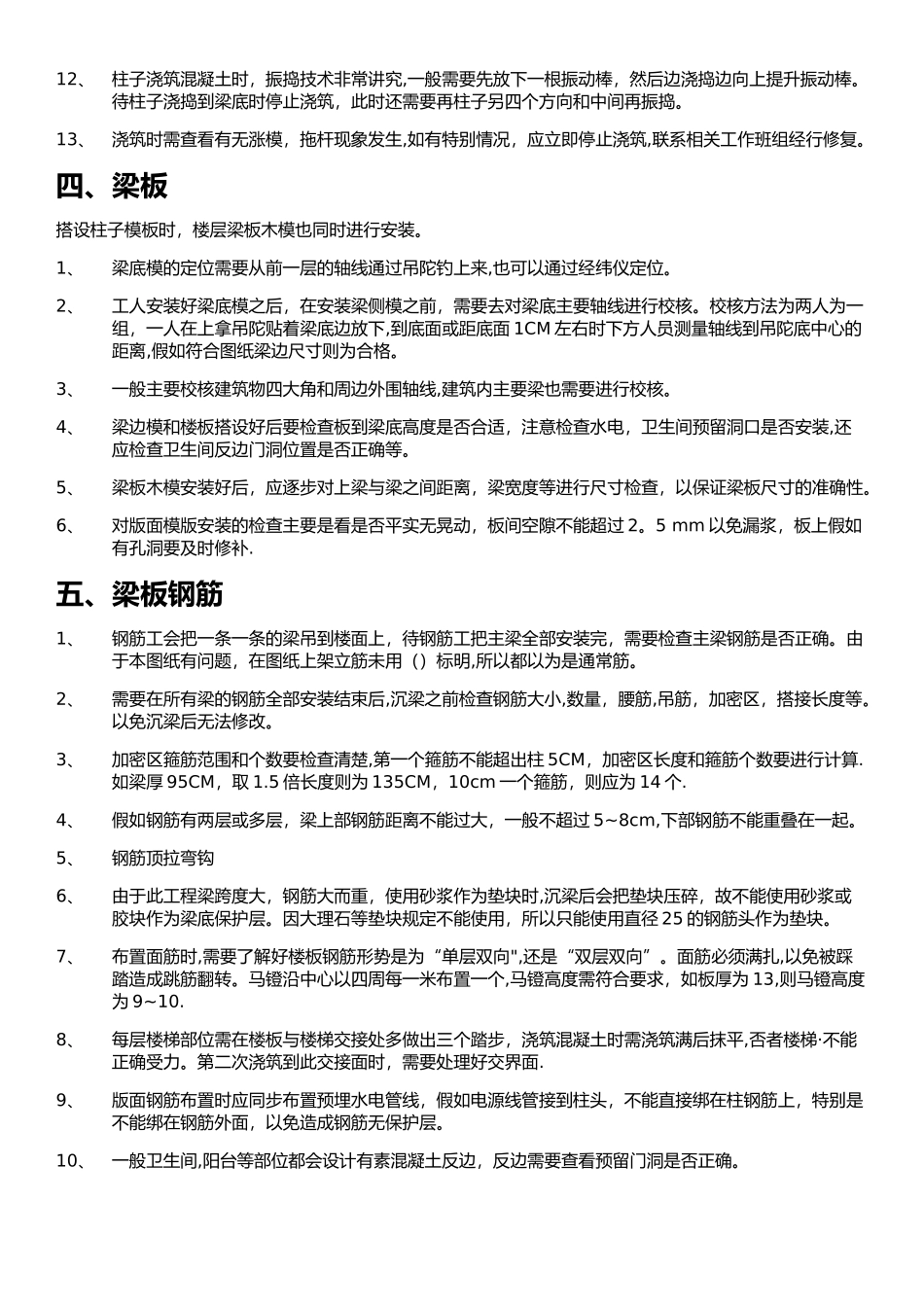

主体工程一、 面层硬化和处理主体工程一般为地梁以上的建筑工程,在基础回填之后应立即对基础回填面进行硬化和下沉处理。由于施工工期和季节不同等,可以使用不同的施工工艺对基础回填土进行处理。1、如条件允许,可在回填后对土层大量浇水然后停工等待一两天,使回填土充分下沉后再用人工或机械压实找平.此方法的缺点是浪费工期,需要等待。2、在回填土回填到位后,立即人工或机械压实找平,然后立即在其面层浇筑一层 5CM,C15 的砼,人工使表面立即硬化.此方法的缺点是,由于前期没有层层压实,硬化后回填土难免会继续下沉,特别是遇到下雨天气,会在混凝土下造成空鼓现象。假如出现大面积空鼓,之后在混凝土上搭设脚手架时又没有发现,则在浇筑二层梁板时可能会出现重大安全隐患。3、在回填和压实的时候,均在回填土上喷洒泥土硬化剂。使泥土硬化,从而降低土层下沉的风险.此方法未使用过,只是听说而已,不知道实际效果如何4、回填的土不能太高,也不能太低。要根据现有脚手架钢管的长度以及房屋头层高度来确定回填高度,但一般不能高过地梁。如建筑一层高度为 6 米,现有脚手架钢管 6 米,那么回填高度应为: 6 米层高-0.2 米板厚-0.02 模版厚度-0.02~0。05 剩余高度—0。05 硬化面层-6 米钢管=-0。29~—0.33(注±0。00 以下)二次回填,需调整好回填高度。由于地梁刚刚浇筑不久,还要考虑地梁能不能承受挖掘机的碾压.在挖掘机工作时,施工人员要注意管理搞挖掘机的操作,避开上图一样对地梁造成破坏。人工使用仪器压实后进行 5CM,C15 的砼浇筑。要注意不仅内部,建筑外围以及阳台外围都要进行硬化外围硬化宽度应根据脚手架宽度来确定,一般比脚手架宽 3~5CM.内部卫生间与楼梯间部分不用硬化。此时假如回填高度控制合理,可以节约混凝土用量.注意:在进行面层硬化之前由于没有障碍物,所以最好把柱子轴线全部弹出,此时既能利用周边的龙门线复核轴线,也能在梁上做出控制线.二、脚手架1、 面层硬化具有支撑点之后就可以直接上脚手架,脚手架注意事项:1)脚手架必须根据专项施工方案进行搭设2)搭设时注意检查立杆是否垂直3)外脚手架必须考虑到上层有阳台的地方是否能通过,一般来说外脚手架第一层必须搭到阳台外围,第二层的时候可以把脚手架搭在阳台上。4)满堂架搭设时要检查扫地杆高度是否合适,立杆步距是否符合距离,底部是否有木条垫块,剪刀撑角度距离是否合适等。5)扫地杆,水平横杆的连接是否符合要求,必须平稳牢固.假如前期回...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

标准厂房主体工程流程

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
