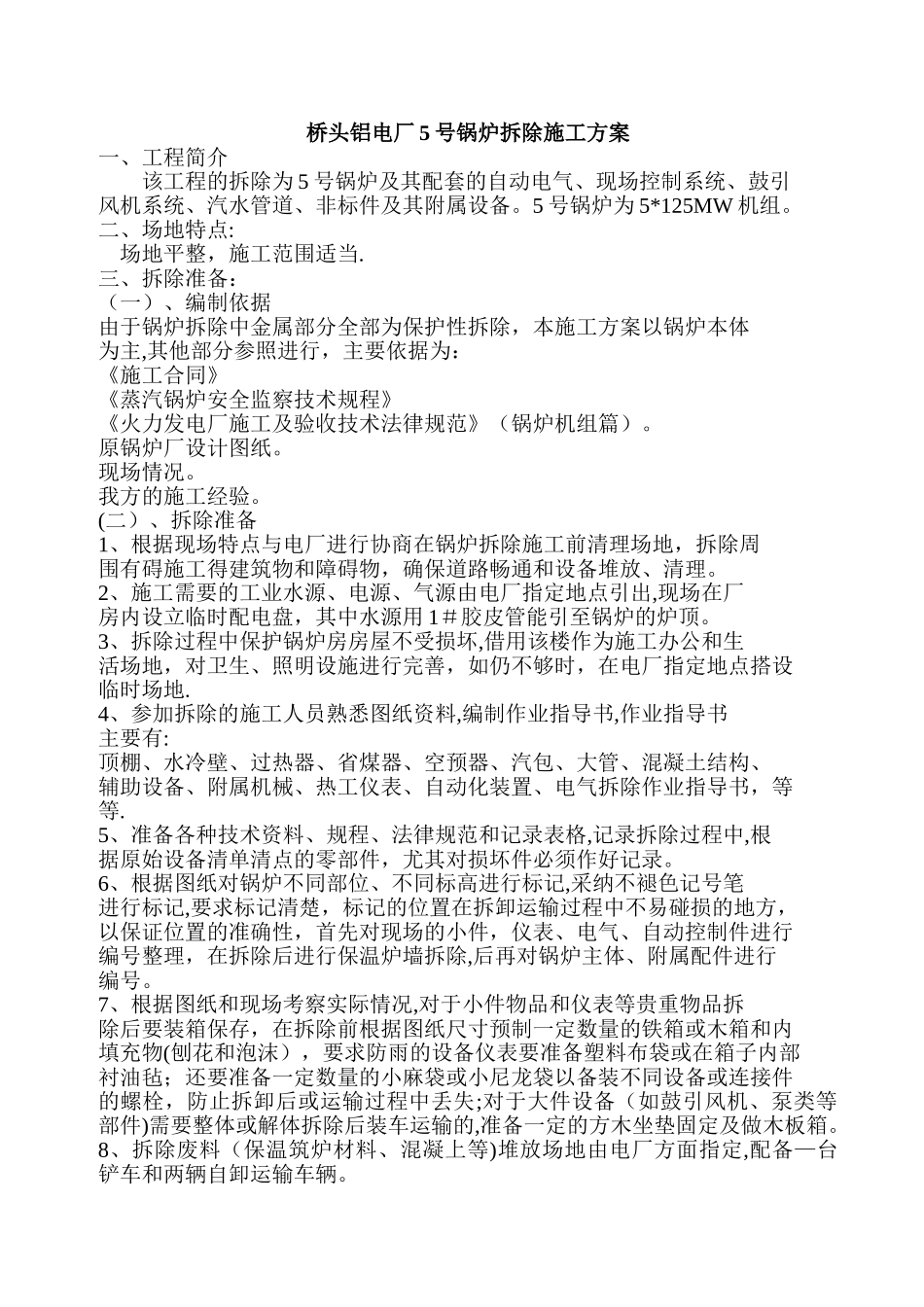

桥头铝电厂 5 号锅炉拆除施工方案一、工程简介该工程的拆除为 5 号锅炉及其配套的自动电气、现场控制系统、鼓引风机系统、汽水管道、非标件及其附属设备
5 号锅炉为 5*125MW 机组
二、场地特点: 场地平整,施工范围适当
三、拆除准备:(一)、编制依据由于锅炉拆除中金属部分全部为保护性拆除,本施工方案以锅炉本体为主,其他部分参照进行,主要依据为:《施工合同》《蒸汽锅炉安全监察技术规程》《火力发电厂施工及验收技术法律规范》(锅炉机组篇)
原锅炉厂设计图纸
我方的施工经验
(二)、拆除准备1、根据现场特点与电厂进行协商在锅炉拆除施工前清理场地,拆除周围有碍施工得建筑物和障碍物,确保道路畅通和设备堆放、清理
2、施工需要的工业水源、电源、气源由电厂指定地点引出,现场在厂房内设立临时配电盘,其中水源用 1#胶皮管能引至锅炉的炉顶
3、拆除过程中保护锅炉房房屋不受损坏,借用该楼作为施工办公和生活场地,对卫生、照明设施进行完善,如仍不够时,在电厂指定地点搭设临时场地

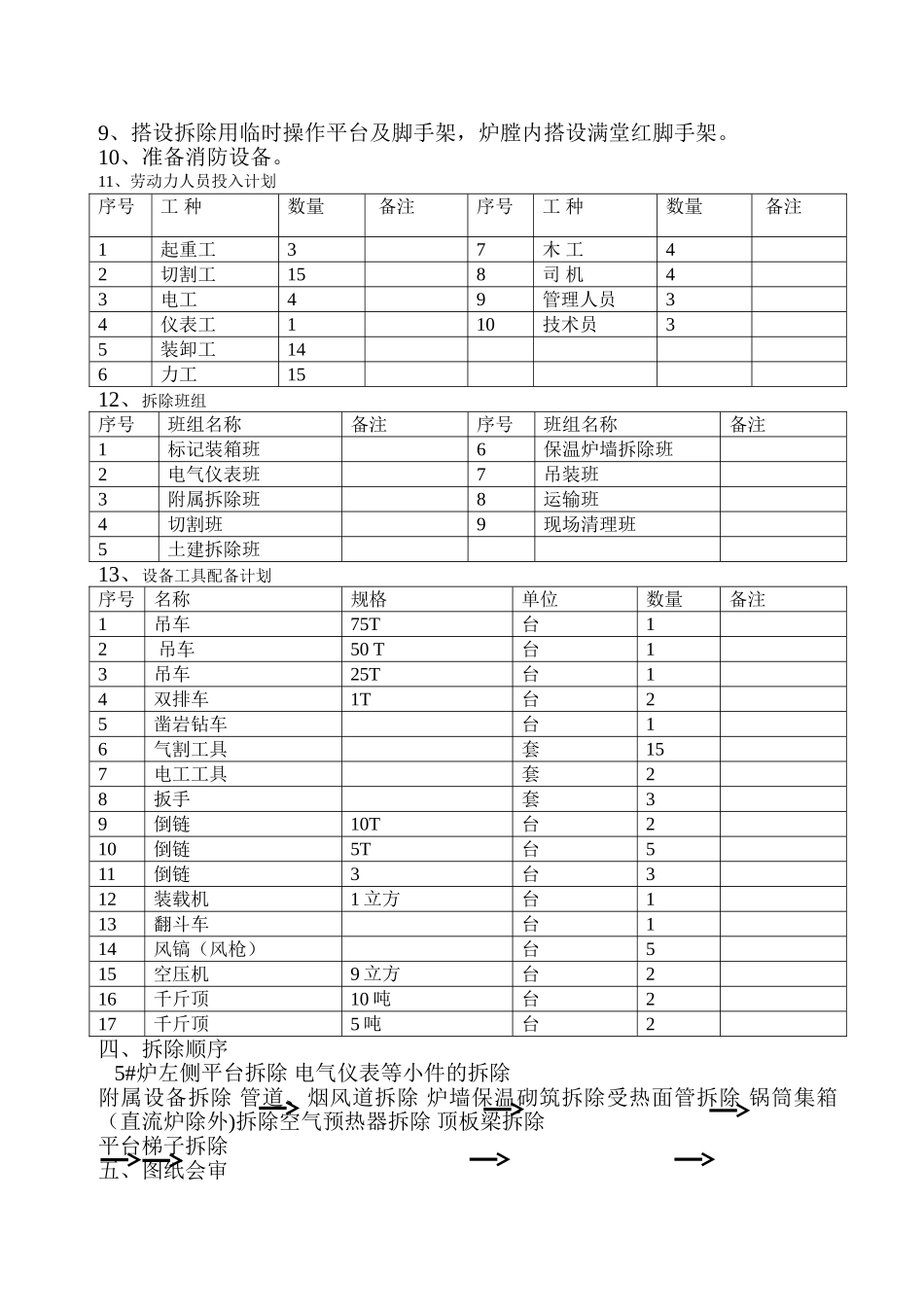

4、参加拆除的施工人员熟悉图纸资料,编制作业指导书,作业指导书主要有:顶棚、水冷壁、过热器、省煤器、空预器、汽包、大管、混凝土结构、辅助设备、附属机械、热工仪表、自动化装置、电气拆除作业指导书,等等
5、准备各种技术资料、规程、法律规范和记录表格,记录拆除过程中,根据原始设备清单清点的零部件,尤其对损坏件必须作好记录
6、根据图纸对锅炉不同部位、不同标高进行标记,采纳不褪色记号笔进行标记,要求标记清楚,标记的位置在拆卸运输过程中不易碰损的地方,以保证位置的准确性,首先对现场的小件,仪表、电气、自动控制件进行编号整理,在拆除后进行保温炉墙拆除,后再对锅炉主体、附属配件进行编号
7、根据图纸和现场考察实际情况,对于小件物品和仪表等贵重物品拆除后要装箱保存,在拆除前根据图纸尺寸预制一定数量的铁箱或木箱和内填充物(刨
