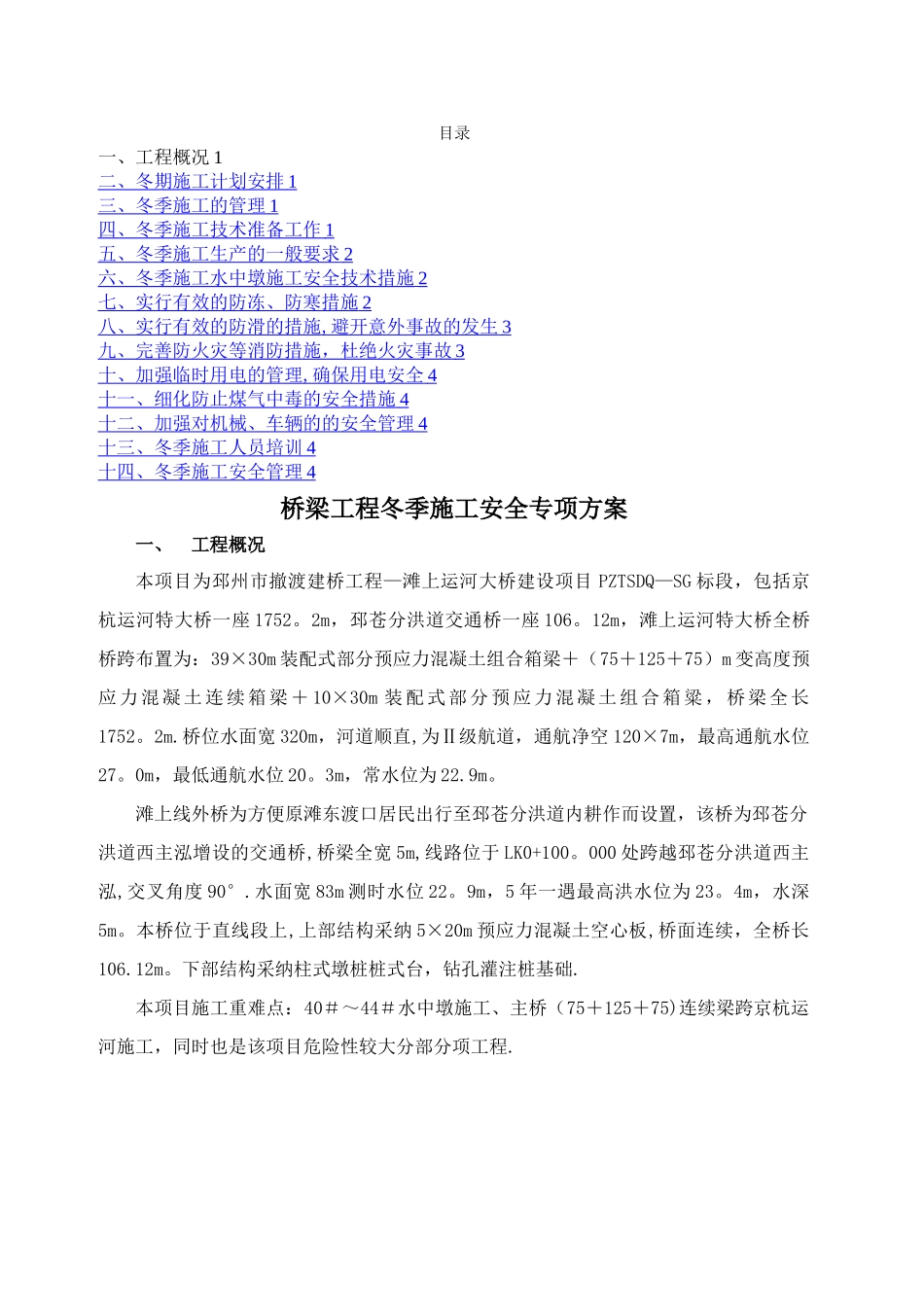

目录一、工程概况 1二、冬期施工计划安排 1 三、冬季施工的管理 1 四、冬季施工技术准备工作 1 五、冬季施工生产的一般要求 2 六、冬季施工水中墩施工安全技术措施 2 七、实行有效的防冻、防寒措施 2 八、实行有效的防滑的措施 , 避开意外事故的发生 3 九、完善防火灾等消防措施,杜绝火灾事故 3 十、加强临时用电的管理 , 确保用电安全 4 十一、细化防止煤气中毒的安全措施 4 十二、加强对机械、车辆的的安全管理 4 十三、冬季施工人员培训 4 十四、冬季施工安全管理 4 桥梁工程冬季施工安全专项方案一、工程概况本项目为邳州市撤渡建桥工程—滩上运河大桥建设项目 PZTSDQ—SG 标段,包括京杭运河特大桥一座 1752
2m,邳苍分洪道交通桥一座 106
12m,滩上运河特大桥全桥桥跨布置为:39×30m 装配式部分预应力混凝土组合箱梁+(75+125+75)m 变高度预应力混凝土连续箱梁+ 10×30m 装配式部分预应力混凝土组合箱粱,桥梁全长1752
桥位水面宽 320m,河道顺直,为Ⅱ级航道,通航净空 120×7m,最高通航水位27
0m,最低通航水位 20
3m,常水位为 22
滩上线外桥为方便原滩东渡口居民出行至邳苍分洪道内耕作而设置,该桥为邳苍分洪道西主泓增设的交通桥,桥梁全宽 5m,线路位于 LK0+100
000 处跨越邳苍分洪道西主泓,交叉角度 90°
水面宽 83m 测时水位 22
9m,5 年一遇最高洪水位为 23
4m,水深5m
本桥位于直线段上,上部结构采纳 5×20m 预应力混凝土空心板,桥面连续,全桥长106
下部结构采纳柱式墩桩桩式台,钻孔灌注桩基础
本项目施工重难点:40#~44#水中墩施工、主桥(75+125+75)连续梁跨京杭运河施工,同时也是该项目危险性较大分部分项工程

二、冬期施工计划安排中铁 24 局集团
