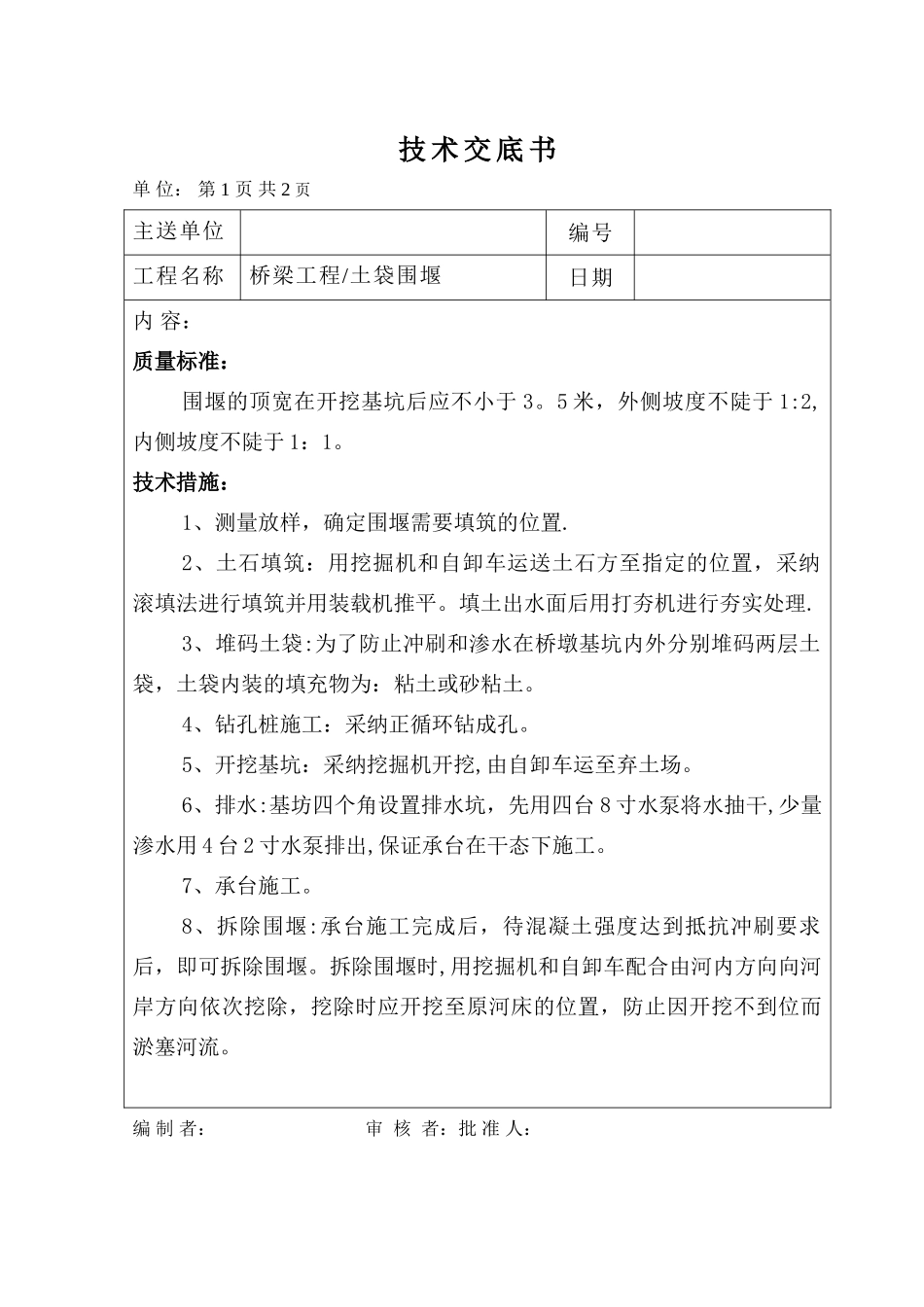

技 术 交 底 书单 位: 第 1 页 共 2 页主送单位编号工程名称桥梁工程/土袋围堰日期内 容:质量标准:围堰的顶宽在开挖基坑后应不小于 3。5 米,外侧坡度不陡于 1:2,内侧坡度不陡于 1:1。技术措施:1、测量放样,确定围堰需要填筑的位置. 2、土石填筑:用挖掘机和自卸车运送土石方至指定的位置,采纳滚填法进行填筑并用装载机推平。填土出水面后用打夯机进行夯实处理.3、堆码土袋:为了防止冲刷和渗水在桥墩基坑内外分别堆码两层土袋,土袋内装的填充物为:粘土或砂粘土。4、钻孔桩施工:采纳正循环钻成孔。5、开挖基坑:采纳挖掘机开挖,由自卸车运至弃土场。6、排水:基坊四个角设置排水坑,先用四台 8 寸水泵将水抽干,少量渗水用 4 台 2 寸水泵排出,保证承台在干态下施工。7、承台施工。8、拆除围堰:承台施工完成后,待混凝土强度达到抵抗冲刷要求后,即可拆除围堰。拆除围堰时,用挖掘机和自卸车配合由河内方向向河岸方向依次挖除,挖除时应开挖至原河床的位置,防止因开挖不到位而淤塞河流。编 制 者: 审 核 者:批 准 人:接收单位: 接收负责人:技 术 交 底 书单 位: 第 2 页 共 2 页主送单位各工区编号工程名称桥梁工程/土袋围堰日期内 容:安全措施:1、对操作人员进行安全思想教育,提高安全意识,实行持证上岗制度,不经培训或无证者,不得进行上岗操作。2、进入施工现场必须正确佩戴好安全帽,施工操作人员应穿戴好必要的劳动防护用品.严禁疲劳作业及酒后作业。施工进度和工期要求:满足施工组织设计关于施工进度和工期的要求。其它要求:针对本技术交底实行三级交底制度,要落实到工班组.采纳施工图纸:厦深汕惠施(桥)-适用起止里程:DK212+400~DK245+962。61编 制 者: 审 核 者:批 准 人:接收单位: 接收负责人:技 术 交 底 书ZT1303GLJL-15-02单 位: 第 1 页 共 3 页主送单位各工区编号工程名称桥梁工程/钢板桩围堰日期内 容:质量标准:1、钢板桩插打和就位质量应符合下列规定:⑴ 合龙时楔形桩上下口宽度差不应大于桩长 2%。⑵ 到达设计高程后的倾斜度不应大于 1%。2、钢板桩围堰刚度、强度及结构稳定性必须符合施工工艺设计要求。3、钢板桩围堰桩尖高程符合设计要求.4、经过整修或焊接的钢板桩应作锁口通过试验。5、钢板桩接长时,应实行等强度焊接接长,相邻钢板桩接头上下错开 2m 以上.技术措施:1、钢板桩围堰施工工艺:施工准备→定位测量→导线框...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

桥梁工程分项施工技术交底全套

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
