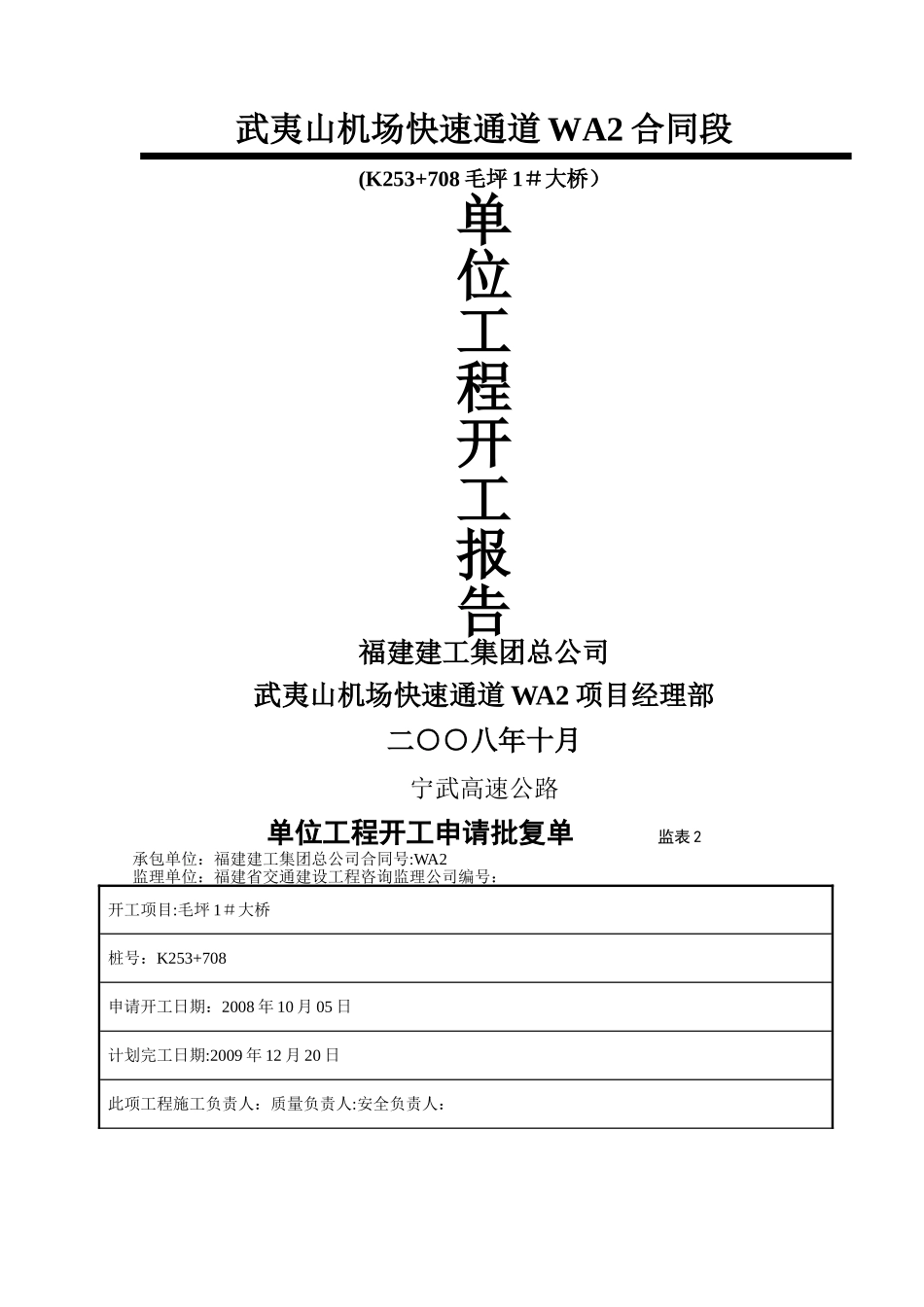

武夷山机场快速通道 WA2 合同段(K253+708 毛坪 1#大桥)单位工程开工报告福建建工集团总公司武夷山机场快速通道 WA2 项目经理部二○○八年十月宁武高速公路单位工程开工申请批复单 监表 2承包单位:福建建工集团总公司合同号:WA2监理单位:福建省交通建设工程咨询监理公司编号:开工项目:毛坪 1#大桥桩号:K253+708申请开工日期:2008 年 10 月 05 日计划完工日期:2009 年 12 月 20 日此项工程施工负责人:质量负责人:安全负责人:致监理工程师:上述分项工程已具备条件,申请开工

承包人:日期:附件1、工程概况:工程部位、工程特点、工程数量等;2、施工方案;3、人工、材料、机械设备到位情况;4、质量、安全、环保保证措施及责任人;意见:专业监理工程师:日期:结论:驻地监理工程师:日期:附件一工程概况(一)、工程简述毛坪 1#大桥地处武夷山市景区东侧毛坪村,位于崇阳溪毛坪河段,中心桩号为K253+708
沿 线 地 质 主 要 亚 粘 土 、 亚 砂 土 、 卵 石 土
本 桥 上 部 采 纳4×30+4×30+4×30+4×30m 预应力混凝土连续 T 梁,右交角 90 度,桥长 491
上部结构采纳先简支后结构连续 T 梁,T 梁按直梁布置;桥墩采纳 Y 形桥墩、基础采纳单排灌注桩基础;桥台为 U 台、桩基础
(二)、工程特点本桥位于半径 R=800m,缓和曲线长 L=210
12m 的平曲线内,墩台径向布置,主梁按直线预制
桩基均按嵌岩桩设计,桩基嵌入微风化岩层深度不小于 1 倍的桩径,若实际地质情况与所采纳地质资料不符,应根据实际地质情况变更桩长

(三)、工程数量详见全桥工程数量表(图号 S(2)—4—5-2)(四)、工期安排及施工计划本工程人员和机械满足开工条件,计划 2008 年 10 月 05 日开工,2009 年 1
