桥梁工程施工监理控制要点

桥梁工程施工监理控制要点_第1页
1/4
桥梁工程施工监理控制要点_第2页
2/4
桥梁工程施工监理控制要点_第3页
3/4

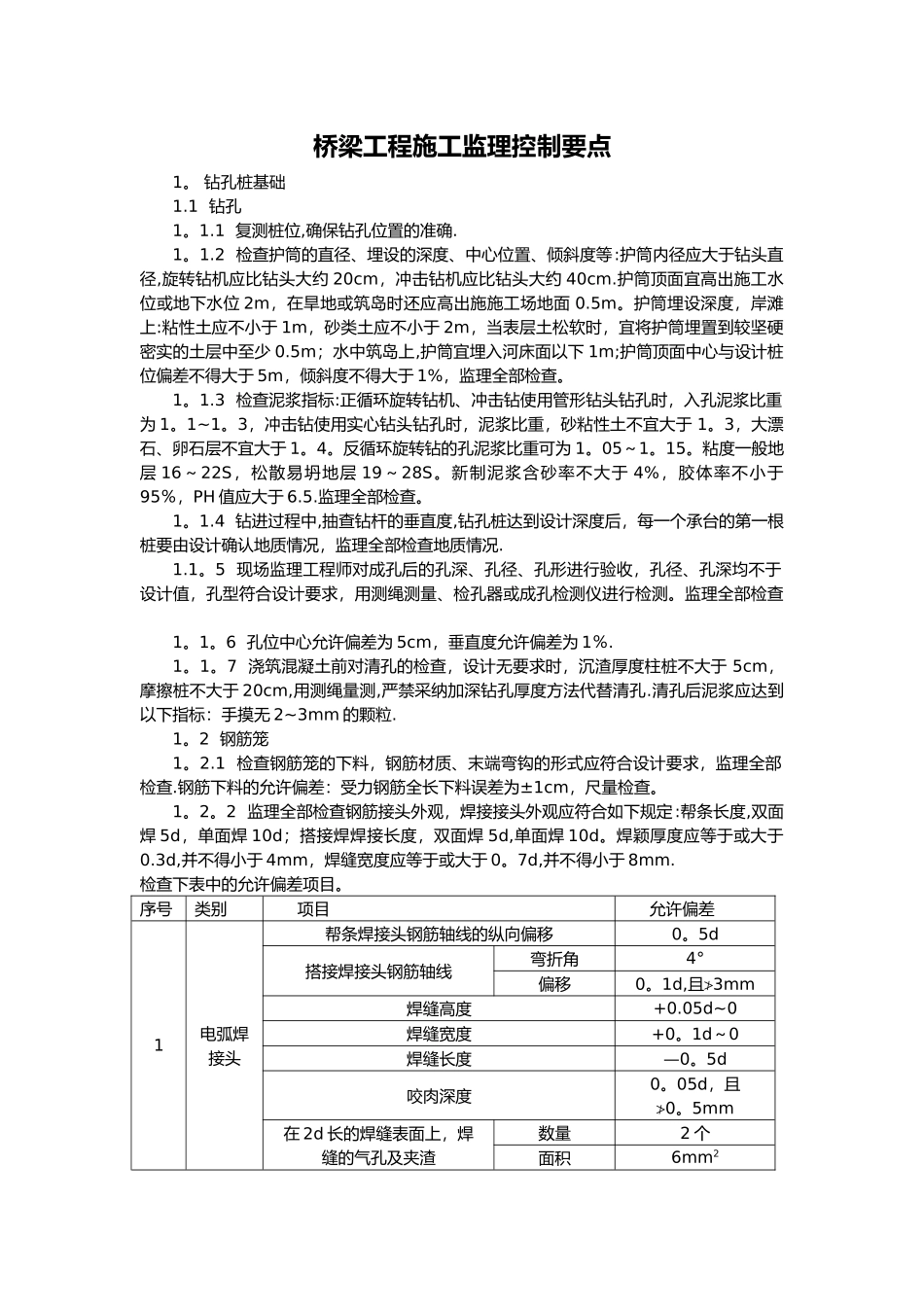

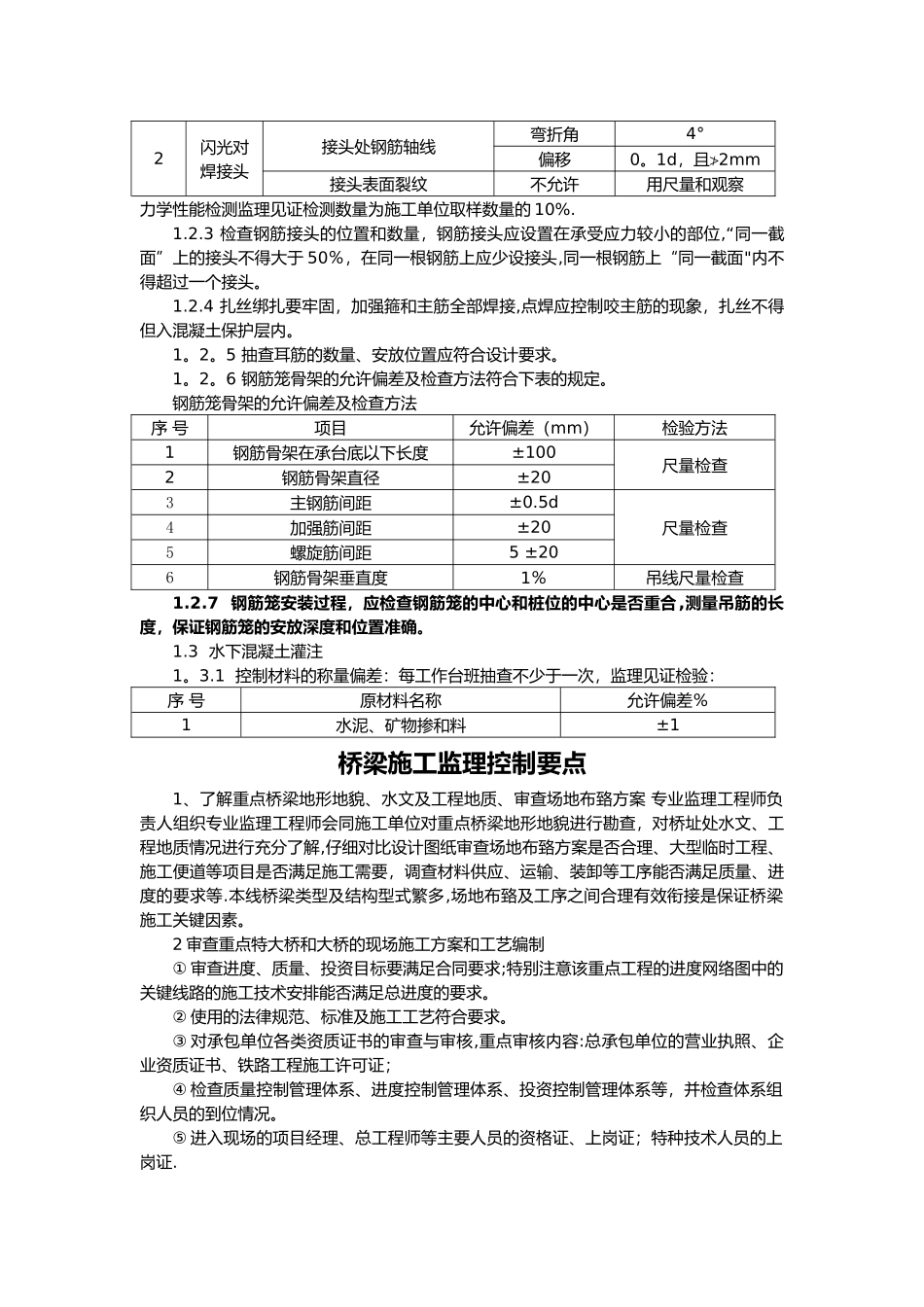

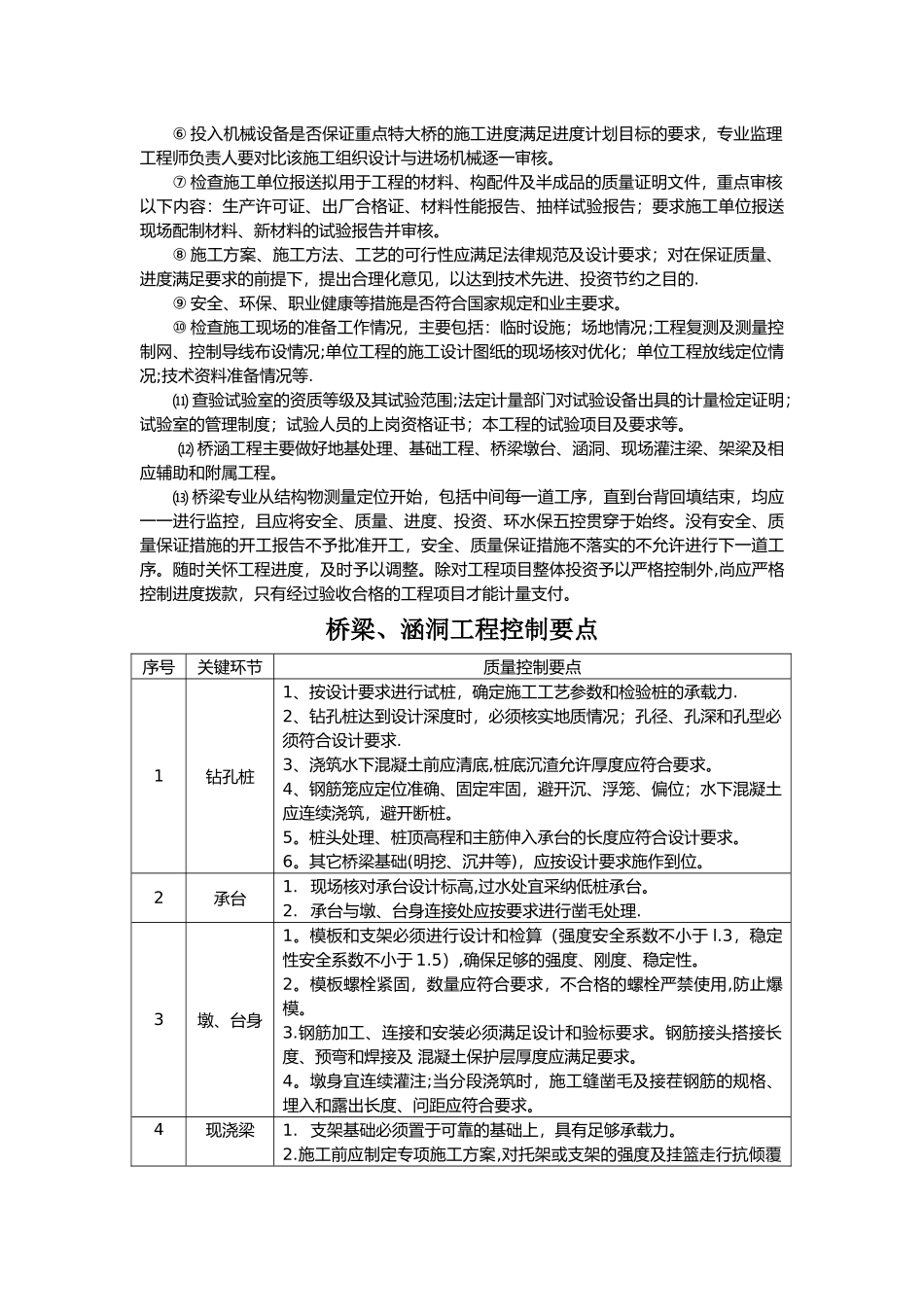

桥梁工程施工监理控制要点1。 钻孔桩基础 1.1 钻孔 1。1.1 复测桩位,确保钻孔位置的准确. 1。1.2 检查护筒的直径、埋设的深度、中心位置、倾斜度等:护筒内径应大于钻头直径,旋转钻机应比钻头大约 20cm,冲击钻机应比钻头大约 40cm.护筒顶面宜高出施工水位或地下水位 2m,在旱地或筑岛时还应高出施施工场地面 0.5m。护筒埋设深度,岸滩上:粘性土应不小于 1m,砂类土应不小于 2m,当表层土松软时,宜将护筒埋置到较坚硬密实的土层中至少 0.5m;水中筑岛上,护筒宜埋入河床面以下 1m;护筒顶面中心与设计桩位偏差不得大于 5m,倾斜度不得大于 1%,监理全部检查。 1。1.3 检查泥浆指标:正循环旋转钻机、冲击钻使用管形钻头钻孔时,入孔泥浆比重为 1。1~1。3,冲击钻使用实心钻头钻孔时,泥浆比重,砂粘性土不宜大于 1。3,大漂石、卵石层不宜大于 1。4。反循环旋转钻的孔泥浆比重可为 1。05~1。15。粘度一般地层 16~22S,松散易坍地层 19~28S。新制泥浆含砂率不大于 4%,胶体率不小于95%,PH 值应大于 6.5.监理全部检查。 1。1.4 钻进过程中,抽查钻杆的垂直度,钻孔桩达到设计深度后,每一个承台的第一根桩要由设计确认地质情况,监理全部检查地质情况.1.1。5 现场监理工程师对成孔后的孔深、孔径、孔形进行验收,孔径、孔深均不于设计值,孔型符合设计要求,用测绳测量、检孔器或成孔检测仪进行检测。监理全部检查 1。1。6 孔位中心允许偏差为 5cm,垂直度允许偏差为 1%. 1。1。7 浇筑混凝土前对清孔的检查,设计无要求时,沉渣厚度柱桩不大于 5cm,摩擦桩不大于 20cm,用测绳量测,严禁采纳加深钻孔厚度方法代替清孔.清孔后泥浆应达到以下指标:手摸无 2~3mm 的颗粒. 1。2 钢筋笼1。2.1 检查钢筋笼的下料,钢筋材质、末端弯钩的形式应符合设计要求,监理全部检查.钢筋下料的允许偏差:受力钢筋全长下料误差为±1cm,尺量检查。 1。2。2 监理全部检查钢筋接头外观,焊接接头外观应符合如下规定:帮条长度,双面焊 5d,单面焊 10d;搭接焊焊接长度,双面焊 5d,单面焊 10d。焊颖厚度应等于或大于0.3d,并不得小于 4mm,焊缝宽度应等于或大于 0。7d,并不得小于 8mm.检查下表中的允许偏差项目。 序号类别 项目 允许偏差1电弧焊接头帮条焊接头钢筋轴线的纵向偏移0。5d搭接焊接头钢筋轴线弯折角4°偏移0。1d,且≯3mm焊缝高度+0.05d~0焊缝宽度+0。1d~0焊缝长度—0。5d咬肉深度0。05d,且≯0。5mm在 2...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

桥梁工程施工监理控制要点

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
