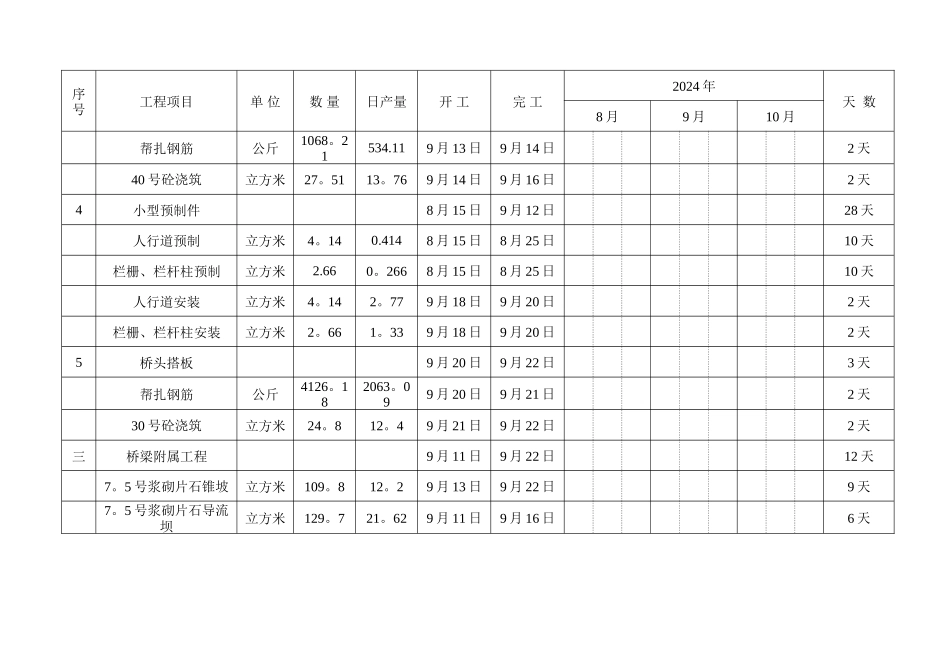

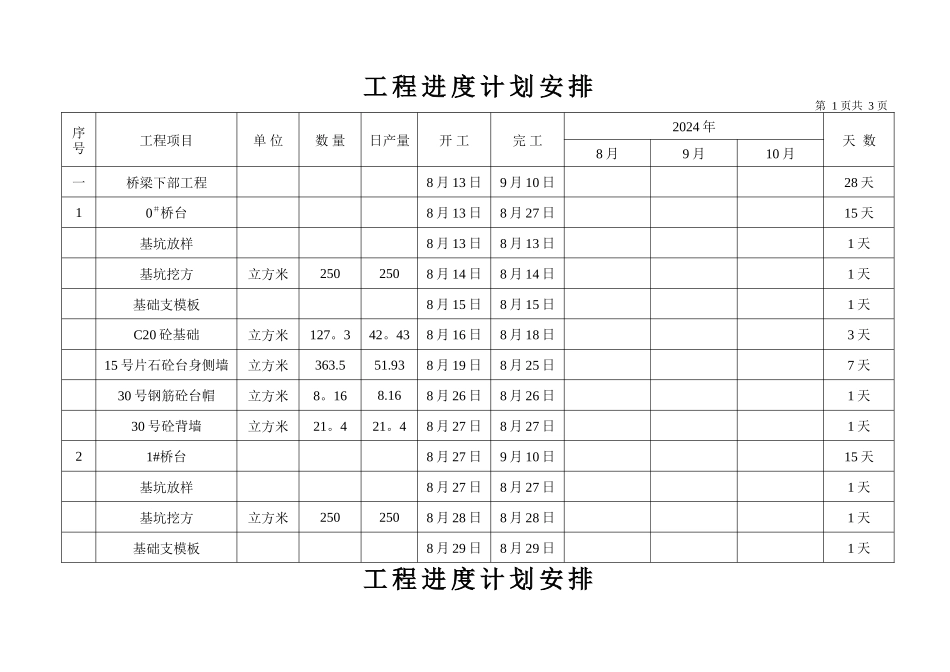

工 程 进 度 计 划 安 排第 1 页共 3 页序号工程项目单 位数 量日产量开 工完 工2024 年天 数8 月9 月10 月一桥梁下部工程8 月 13 日9 月 10 日28 天10#桥台8 月 13 日8 月 27 日15 天基坑放样8 月 13 日8 月 13 日1 天基坑挖方立方米2502508 月 14 日8 月 14 日1 天基础支模板8 月 15 日8 月 15 日1 天C20 砼基础立方米127
438 月 16 日8 月 18 日3 天15 号片石砼台身侧墙立方米363
938 月 19 日8 月 25 日7 天30 号钢筋砼台帽立方米8
168 月 26 日8 月 26 日1 天30 号砼背墙立方米21
48 月 27 日8 月 27 日1 天21#桥台8 月 27 日9 月 10 日15 天基坑放样8 月 27 日8 月 27 日1 天基坑挖方立方米2502508 月 28 日8 月 28 日1 天基础支模板8 月 29 日8 月 29 日1 天工 程 进 度 计 划 安 排第 2 页共 3 页序号工程项目单 位数 量日产量开 工完 工2024 年天 数8 月9 月10 月C20 砼基础立方米127
438 月 30 日9 月 1 日3 天15 号片石砼台身侧墙立方米363
939 月 2 日9 月 8 日7 天30 号钢筋砼台帽立方米8
169 月 9 日9 月 9 日1 天30 号砼背墙立方米21
49 月 10 日9 月 10 日1 天二桥梁上部工程8 月 15 日9 月 22 日38 天1预制空心板梁片82
388 月 15 日9 月 3 日19 天帮扎钢筋公斤12499
328 月 15 日8 月 30 日15 天支 模8 月 15 日8 月 30 日15 天浇筑
