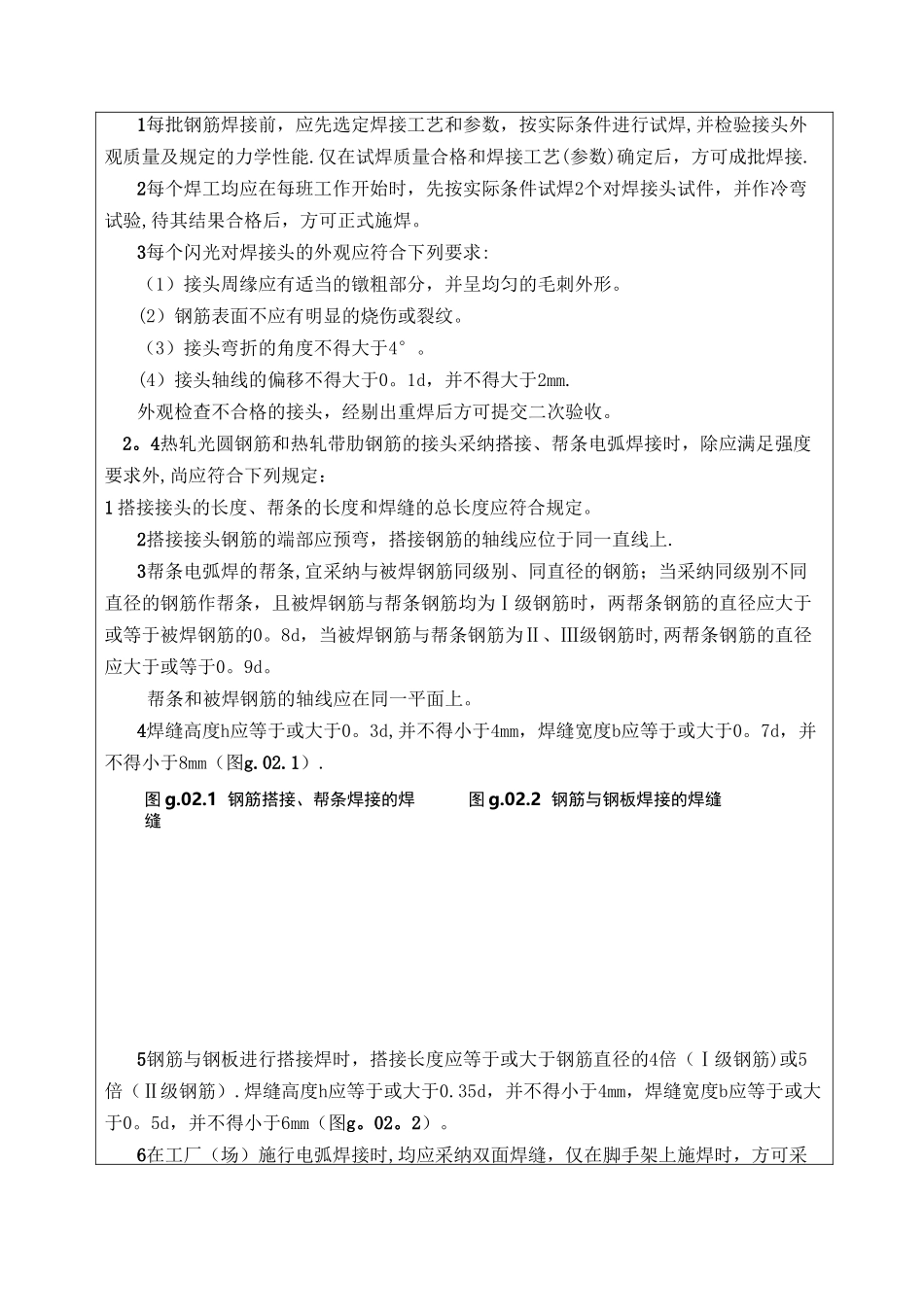

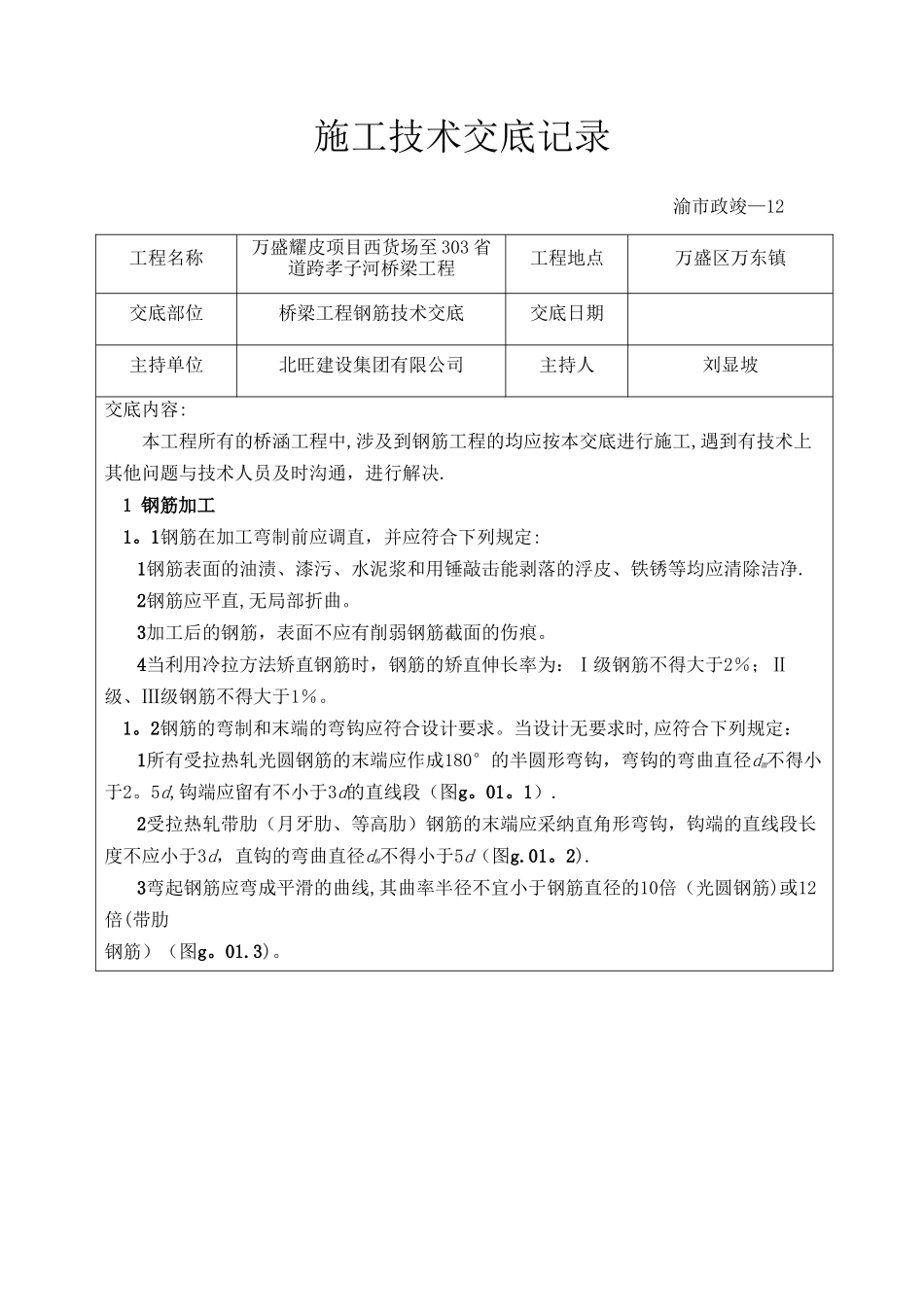

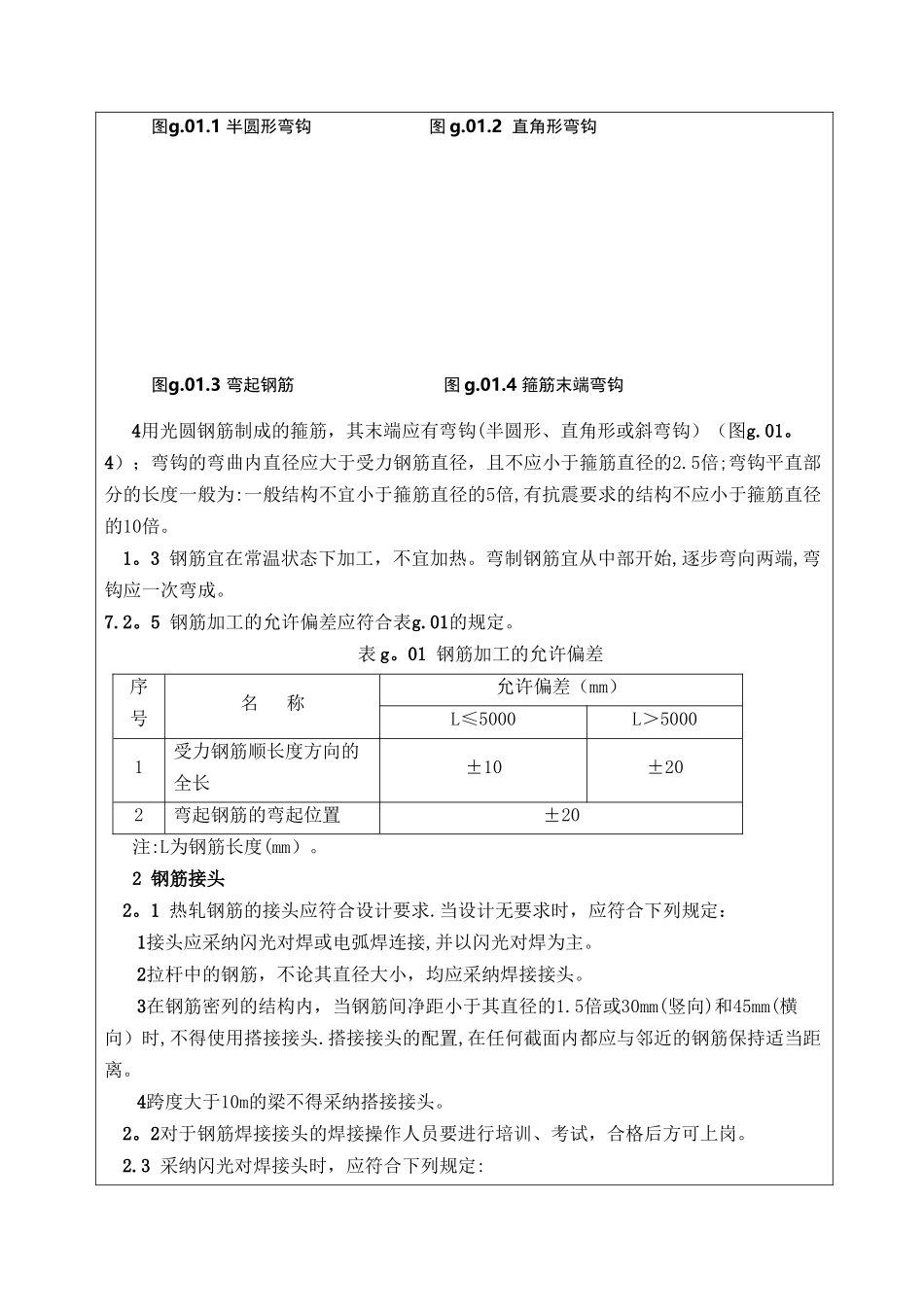

施工技术交底记录 渝市政竣—12 工程名称万盛耀皮项目西货场至 303 省道跨孝子河桥梁工程工程地点万盛区万东镇交底部位桥梁工程钢筋技术交底交底日期主持单位北旺建设集团有限公司主持人刘显坡交底内容:本工程所有的桥涵工程中,涉及到钢筋工程的均应按本交底进行施工,遇到有技术上其他问题与技术人员及时沟通,进行解决.1 钢筋加工1。1钢筋在加工弯制前应调直,并应符合下列规定:1钢筋表面的油渍、漆污、水泥浆和用锤敲击能剥落的浮皮、铁锈等均应清除洁净.2钢筋应平直,无局部折曲。3加工后的钢筋,表面不应有削弱钢筋截面的伤痕。4当利用冷拉方法矫直钢筋时,钢筋的矫直伸长率为:Ⅰ级钢筋不得大于2%;Ⅱ级、Ⅲ级钢筋不得大于1%。1。2钢筋的弯制和末端的弯钩应符合设计要求。当设计无要求时,应符合下列规定:1所有受拉热轧光圆钢筋的末端应作成180°的半圆形弯钩,弯钩的弯曲直径dm不得小于2。5d,钩端应留有不小于3d的直线段(图g。01。1).2受拉热轧带肋(月牙肋、等高肋)钢筋的末端应采纳直角形弯钩,钩端的直线段长度不应小于3d,直钩的弯曲直径dm不得小于5d(图g.01。2).3弯起钢筋应弯成平滑的曲线,其曲率半径不宜小于钢筋直径的10倍(光圆钢筋)或12倍(带肋钢筋)(图g。01.3)。4用光圆钢筋制成的箍筋,其末端应有弯钩(半圆形、直角形或斜弯钩)(图g.01。4);弯钩的弯曲内直径应大于受力钢筋直径,且不应小于箍筋直径的2.5倍;弯钩平直部分的长度一般为:一般结构不宜小于箍筋直径的5倍,有抗震要求的结构不应小于箍筋直径的10倍。1。3 钢筋宜在常温状态下加工,不宜加热。弯制钢筋宜从中部开始,逐步弯向两端,弯钩应一次弯成。7.2。5 钢筋加工的允许偏差应符合表g.01的规定。表 g。01 钢筋加工的允许偏差序号名 称允许偏差(mm)L≤5000L>50001受力钢筋顺长度方向的全长±10±202弯起钢筋的弯起位置±20注:L为钢筋长度(mm)。2 钢筋接头2。1 热轧钢筋的接头应符合设计要求.当设计无要求时,应符合下列规定:1接头应采纳闪光对焊或电弧焊连接,并以闪光对焊为主。2拉杆中的钢筋,不论其直径大小,均应采纳焊接接头。3在钢筋密列的结构内,当钢筋间净距小于其直径的1.5倍或30mm(竖向)和45mm(横向)时,不得使用搭接接头.搭接接头的配置,在任何截面内都应与邻近的钢筋保持适当距离。4跨度大于10m的梁不得采纳搭接接头。2。2对于钢筋焊接接头的焊接操作人员要进行培训、考试,合格后方可上岗。2.3 采纳闪光对焊接头时,应符合下列规...
