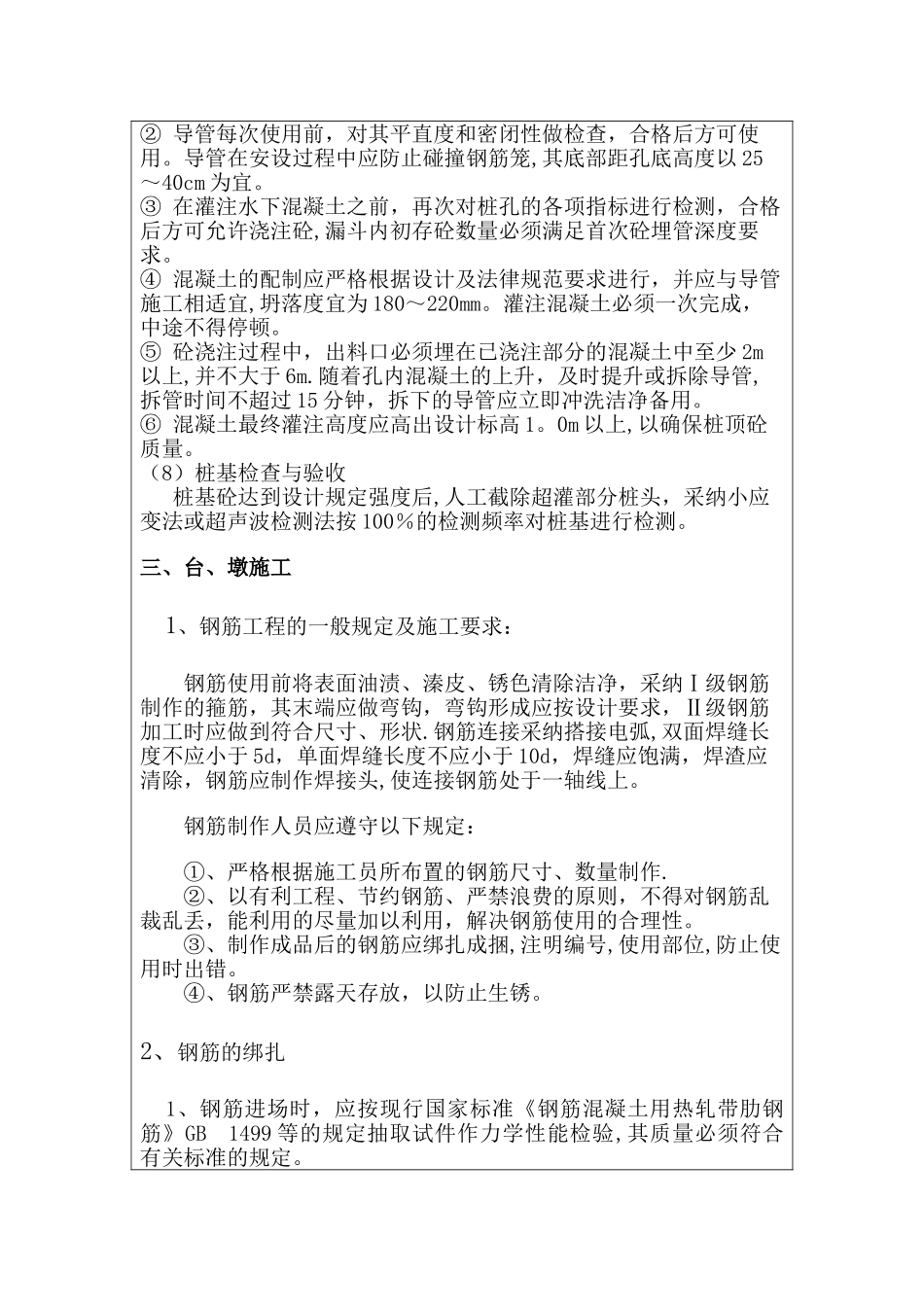

施工技术交底记录表项目名称巴南广高速公路 TJ3 合同段营山互通连接线土建二标施工桩号施工单位四川路桥建设股份有限公司交底内容:桥梁工程施工技术交底一、 施工准备在桥梁开工报批以后,施工现场应做好场地平整及施工便道的铺设,场地应消除杂物,换除软土,整平夯实,并应做到节约用地,少占农田,注意防止环境污染又能便于施工的原则. 测量人员应做好施工前导线点的复测检查,加密导线点,在桥梁工程周围形成一个附合导线网,根据图纸放出桩基础中心桩位及地面标高,为较核桩位的准确性,桩位放样必须有两个以上的站点同时放样,并请业主测量组检查合格后方可施工。 施工现场在开工之前必须做到用电、用水到位,为了保证施工安全,电力线须做到架空铺设,并且不能防碍施工机械的正常施工,如需跨施工场地的,应计算施工机械可通过的净高,并备有专人电工进行电路巡查检修。 后勤部,机械应在开工之前对各种材料、工具、机械进行检修、添加,满足施工需要。 桥梁施工人员对各班组进行专门的图纸交底.二、钻孔桩基础施工(1)测量放样 桩基施工前,现场技术人员应仔细符合图纸,确保每根桩基桩径﹑桩长施工与图纸一致。测量负责人员需用全站仪放出桩基的中心线,定出桩孔准确位置根据桩的轴线位置.引出每个桩位十字中心线,中心线两端点用小钉钉牢于附近的木桩上,然后根据设计图纸放出砼护壁外径灰线,并请测量监理工程师复核后方可施工。(2)埋设护筒 护筒采纳 5mm 厚 A3 钢板制作,护筒内径应大于桩径 20~40cm,基底应为粘土,护筒顶端应高出地面 0。3m,并且高出地下水位 2m 以上,护筒的平面位置偏差不大于 20mm,护筒与桩轴线的垂直偏差不大于 1%。(3)固孔 固孔采纳钻机原位造浆法,若泥浆质量不能满足要求时,可以加入粘土或膨润土进行改善。钻孔泥浆应始终高出地下水位或地表水位1。0—1。5m,胶泥应用清水彻底拌和成悬浮体,使之能在灌注混凝土时及施工完成保持钻孔的稳定.在地面或最低冲刷线以下部分,护筒应在灌注混凝土后及时拨除。(4)钻孔施工① 钻机架设处场地要平整坚实,钻机安装应平稳坚定不沉陷,避开钻机在钻进时摇晃。开孔前调整钻头对中、机架垂直;开始时实行低速慢冲,待钻至护筒底 1.0m 以下后正常钻进。② 钻孔施工作业要分班连续进行,及时填写钻孔施工纪录.常常检测泥浆比重,确保成孔质量和进度.③ 泥浆池的布置原则是:在原地面挖出 1.5 米深左右、面积为 15m2左右的坑,坑底面、内侧面及坑口四周夯...
