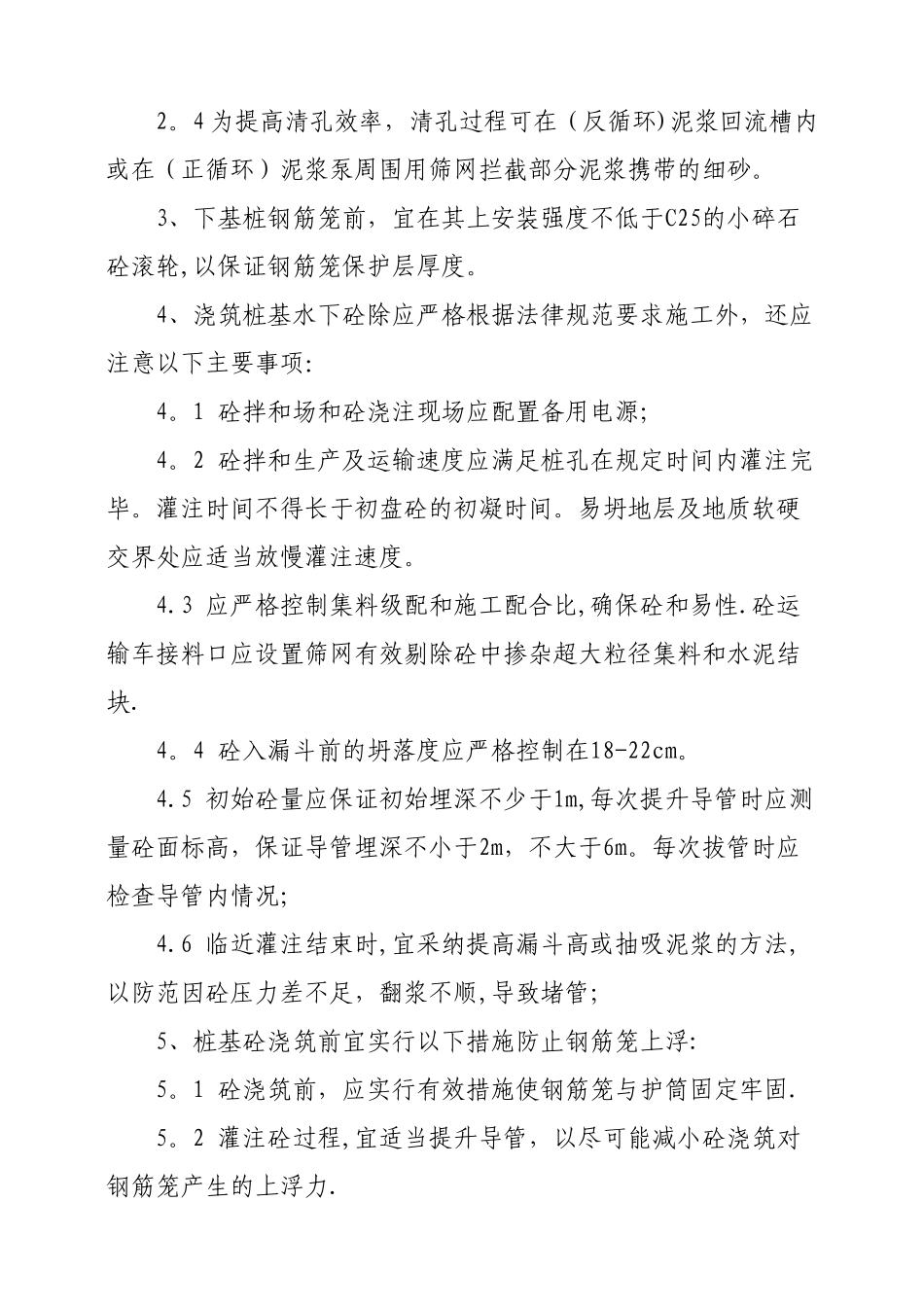

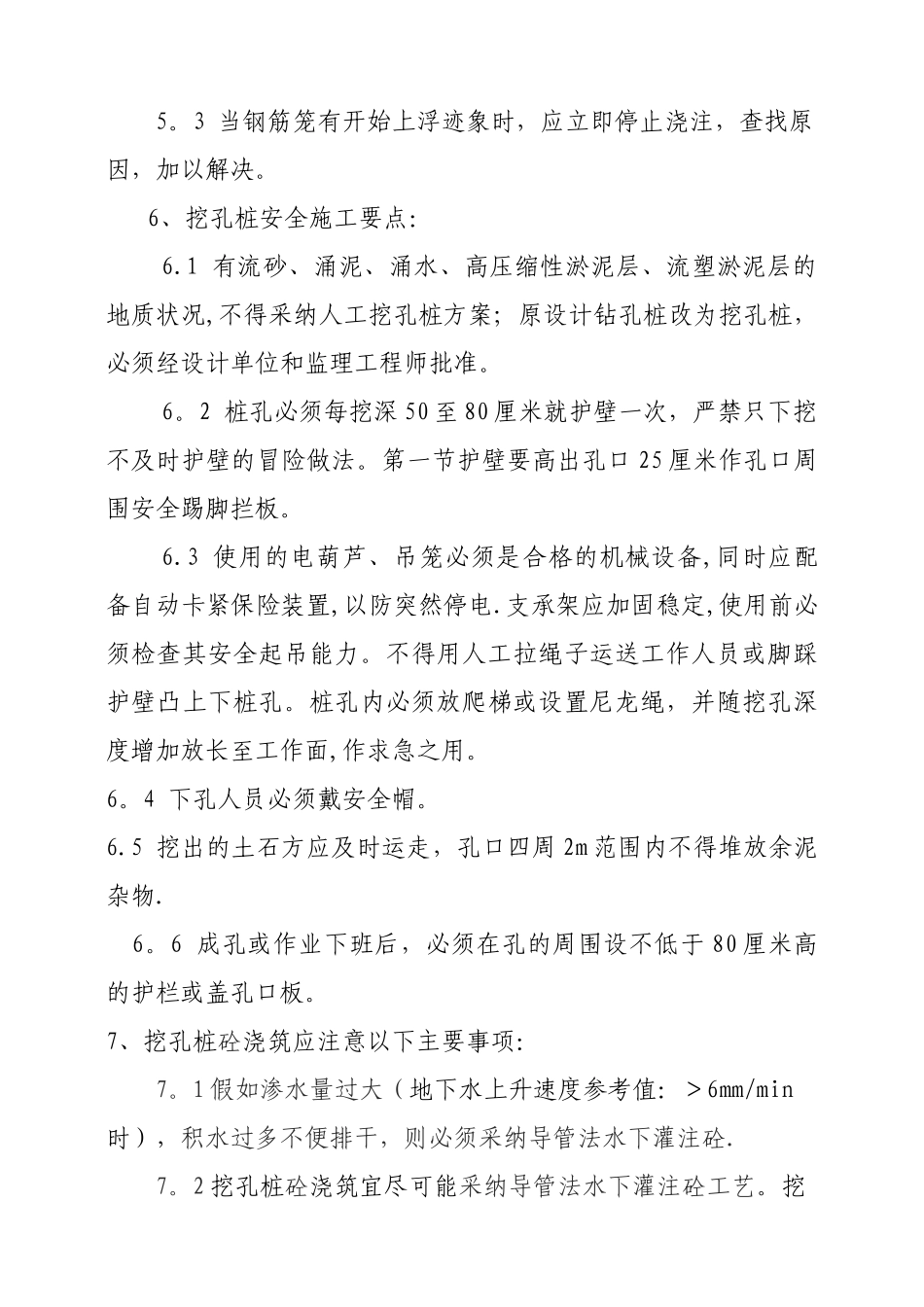

中铁十五局集团抚吉高速公路 B8 合同段路基工程施工质量控制要点1、钻孔桩钻孔注意事项:1。1 应高度重视钻孔桩开孔至成桩前的桩位控制工作,测量放样须做到“一放二复三报检”,须埋十字护桩加强日常检校。1.2 部分承包人钻孔记录不法律规范、不完整,难以全面反映实际工况和地质变化.钻孔前应按设计资料绘制地质剖面图,钻孔作业应分班连续进行,随时捞渣留样验证,原始记录表必须逐桩逐机现场记录,真实记录停钻、换杆、维修、事故、进尺、地质变化等有关情况.1.3 当地质情况与地质剖面图严重不符以及遇溶洞、流沙地质等异常情况时,应及时告知设计单位完善设计。2、钻孔桩清孔注意事项:2。1 不得以加深钻孔深度的方式来代替清孔.终孔后灌注砼前必须进行二次清孔,宜以孔底沉淀物厚度和泥浆指标作为清孔的主要控制指标。2。2 第一次清孔应在起钻前基本清除沉碴,清孔结束时泥浆比重指标不得高于法律规范规定(1.03~1.1)的上限要求;2.3 二次清孔应持续至砼到场后结束。砼灌注前二次清孔后泥浆比重不应低于 1。03,但不得高于 1.1,孔底沉淀物厚度应符合设计或法律规范要求。2。4 为提高清孔效率,清孔过程可在(反循环)泥浆回流槽内或在(正循环)泥浆泵周围用筛网拦截部分泥浆携带的细砂。3、下基桩钢筋笼前,宜在其上安装强度不低于C25的小碎石砼滚轮,以保证钢筋笼保护层厚度。4、浇筑桩基水下砼除应严格根据法律规范要求施工外,还应注意以下主要事项:4。1 砼拌和场和砼浇注现场应配置备用电源;4。2 砼拌和生产及运输速度应满足桩孔在规定时间内灌注完毕。灌注时间不得长于初盘砼的初凝时间。易坍地层及地质软硬交界处应适当放慢灌注速度。4.3 应严格控制集料级配和施工配合比,确保砼和易性.砼运输车接料口应设置筛网有效剔除砼中掺杂超大粒径集料和水泥结块.4。4 砼入漏斗前的坍落度应严格控制在18-22cm。4.5 初始砼量应保证初始埋深不少于1m,每次提升导管时应测量砼面标高,保证导管埋深不小于2m,不大于6m。每次拔管时应检查导管内情况;4.6 临近灌注结束时,宜采纳提高漏斗高或抽吸泥浆的方法,以防范因砼压力差不足,翻浆不顺,导致堵管;5、桩基砼浇筑前宜实行以下措施防止钢筋笼上浮:5。1 砼浇筑前,应实行有效措施使钢筋笼与护筒固定牢固.5。2 灌注砼过程,宜适当提升导管,以尽可能减小砼浇筑对钢筋笼产生的上浮力.5。3 当钢筋笼有开始上浮迹象时,应立即停止浇注,查找原因,加以解决。6、挖孔桩安全施工要点:6.1 ...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

桥梁质量控制要点11

您可能关注的文档

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
