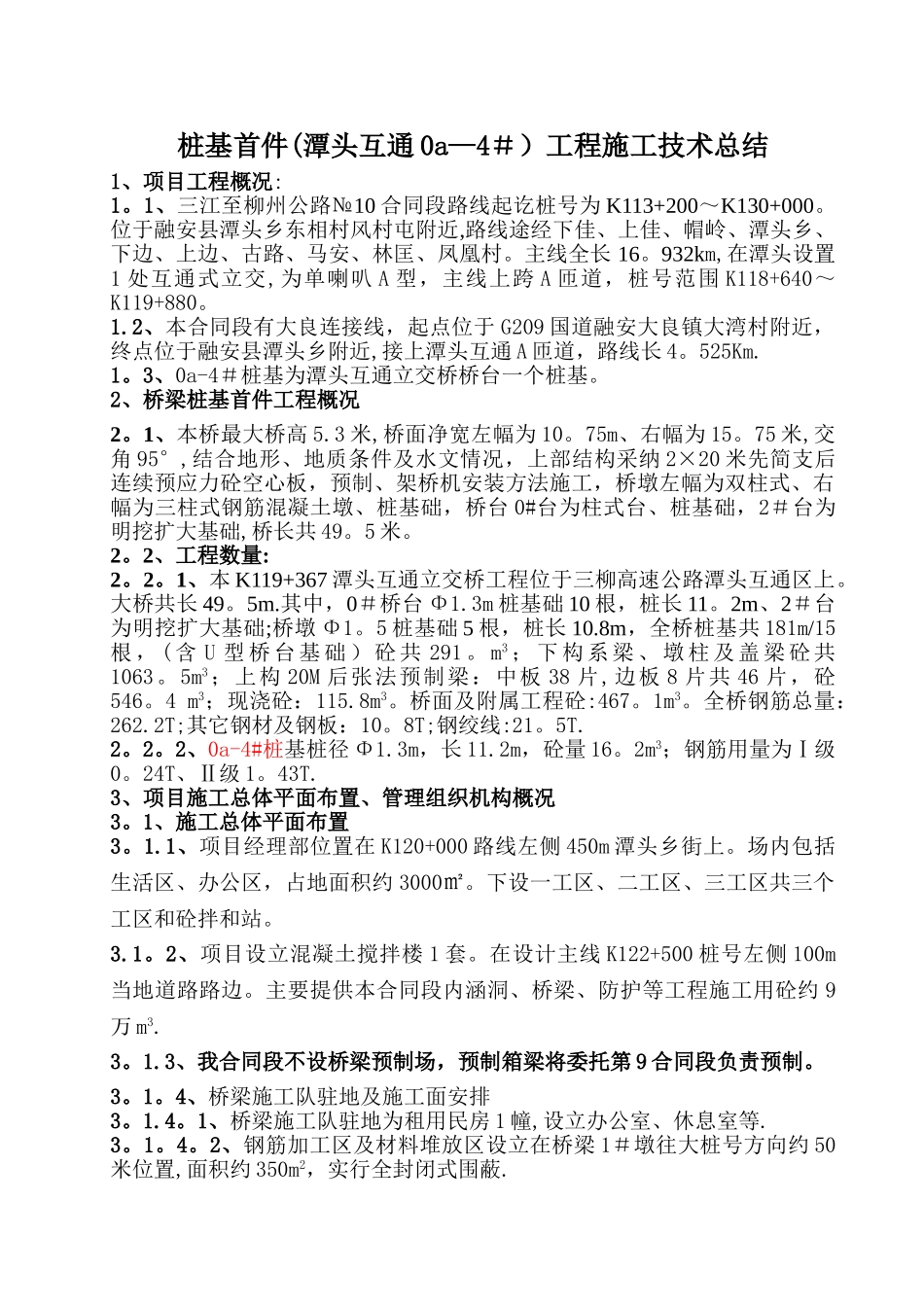

桩基首件(潭头互通 0a—4#)工程施工技术总结1、项目工程概况:1。1、三江至柳州公路№10 合同段路线起讫桩号为 K113+200~K130+000。位于融安县潭头乡东相村风村屯附近,路线途经下佳、上佳、帽岭、潭头乡、下边、上边、古路、马安、林匡、凤凰村。主线全长 16。932km,在潭头设置1 处互通式立交,为单喇叭 A 型,主线上跨 A 匝道,桩号范围 K118+640~K119+880。1.2、本合同段有大良连接线,起点位于 G209 国道融安大良镇大湾村附近,终点位于融安县潭头乡附近,接上潭头互通 A 匝道,路线长 4。525Km.1。3、0a-4#桩基为潭头互通立交桥桥台一个桩基。2、桥梁桩基首件工程概况2。1、本桥最大桥高 5.3 米,桥面净宽左幅为 10。75m、右幅为 15。75 米,交角 95°,结合地形、地质条件及水文情况,上部结构采纳 2×20 米先简支后连续预应力砼空心板,预制、架桥机安装方法施工,桥墩左幅为双柱式、右幅为三柱式钢筋混凝土墩、桩基础,桥台 0#台为柱式台、桩基础,2#台为明挖扩大基础,桥长共 49。5 米。2。2、工程数量:2。2。1、本 K119+367 潭头互通立交桥工程位于三柳高速公路潭头互通区上。大桥共长 49。5m.其中,0#桥台 Φ1.3m 桩基础 10 根,桩长 11。2m、2#台为明挖扩大基础;桥墩 Φ1。5 桩基础 5 根,桩长 10.8m,全桥桩基共 181m/15根 , ( 含 U 型 桥 台 基 础 ) 砼 共 291 。 m3 ; 下 构 系 梁 、 墩 柱 及 盖 梁 砼 共1063。5m3;上构 20M 后张法预制梁:中板 38 片,边板 8 片共 46 片,砼546。4 m3;现浇砼:115.8m3。桥面及附属工程砼:467。1m3。全桥钢筋总量:262.2T;其它钢材及钢板:10。8T;钢绞线:21。5T.2。2。2、0a-4#桩基桩径 Φ1.3m,长 11.2m,砼量 16。2m3;钢筋用量为Ⅰ级0。24T、Ⅱ级 1。43T.3、项目施工总体平面布置、管理组织机构概况3。1、施工总体平面布置3。1.1、项目经理部位置在 K120+000 路线左侧 450m 潭头乡街上。场内包括生活区、办公区,占地面积约 3000㎡。下设一工区、二工区、三工区共三个工区和砼拌和站。3.1。2、项目设立混凝土搅拌楼 1 套。在设计主线 K122+500 桩号左侧 100m当地道路路边。主要提供本合同段内涵洞、桥梁、防护等工程施工用砼约 9万 m3.3。1.3、我合同段不设桥梁预制场,预制箱梁将委托第 9 合同段负责预制。3。1。4、桥梁施工队驻地及施工面安排3。1.4。1、桥梁施工队驻地为租用民房 1...
