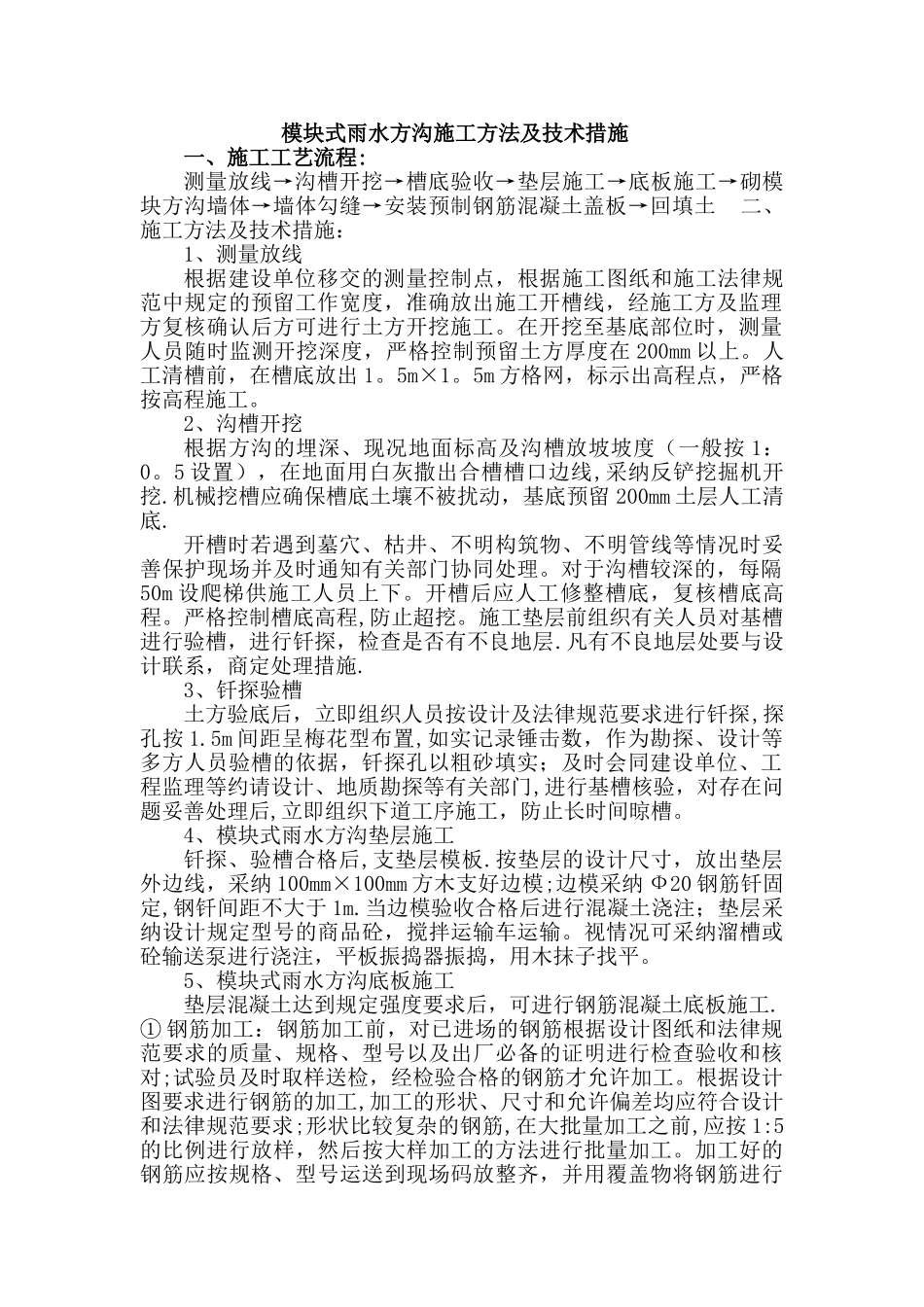

模块式雨水方沟施工方法及技术措施 一、施工工艺流程: 测量放线→沟槽开挖→槽底验收→垫层施工→底板施工→砌模块方沟墙体→墙体勾缝→安装预制钢筋混凝土盖板→回填土 二、施工方法及技术措施: 1、测量放线 根据建设单位移交的测量控制点,根据施工图纸和施工法律规范中规定的预留工作宽度,准确放出施工开槽线,经施工方及监理方复核确认后方可进行土方开挖施工
在开挖至基底部位时,测量人员随时监测开挖深度,严格控制预留土方厚度在 200mm 以上
人工清槽前,在槽底放出 1
5m 方格网,标示出高程点,严格按高程施工
2、沟槽开挖 根据方沟的埋深、现况地面标高及沟槽放坡坡度(一般按 1:0
5 设置),在地面用白灰撒出合槽槽口边线,采纳反铲挖掘机开挖
机械挖槽应确保槽底土壤不被扰动,基底预留 200mm 土层人工清底
开槽时若遇到墓穴、枯井、不明构筑物、不明管线等情况时妥善保护现场并及时通知有关部门协同处理
对于沟槽较深的,每隔50m 设爬梯供施工人员上下
开槽后应人工修整槽底,复核槽底高程
严格控制槽底高程,防止超挖
施工垫层前组织有关人员对基槽进行验槽,进行钎探,检查是否有不良地层
凡有不良地层处要与设计联系,商定处理措施
3、钎探验槽土方验底后,立即组织人员按设计及法律规范要求进行钎探,探孔按 1
5m 间距呈梅花型布置,如实记录锤击数,作为勘探、设计等多方人员验槽的依据,钎探孔以粗砂填实;及时会同建设单位、工程监理等约请设计、地质勘探等有关部门,进行基槽核验,对存在问题妥善处理后,立即组织下道工序施工,防止长时间晾槽
4、模块式雨水方沟垫层施工 钎探、验槽合格后,支垫层模板
按垫层的设计尺寸,放出垫层外边线,采纳 100mm×100mm 方木支好边模;边模采纳 Ф20 钢筋钎固定,钢钎间距不大于 1m
当边模验收合格后进行混凝土浇注;垫层采纳设计规定型号的商品砼,
