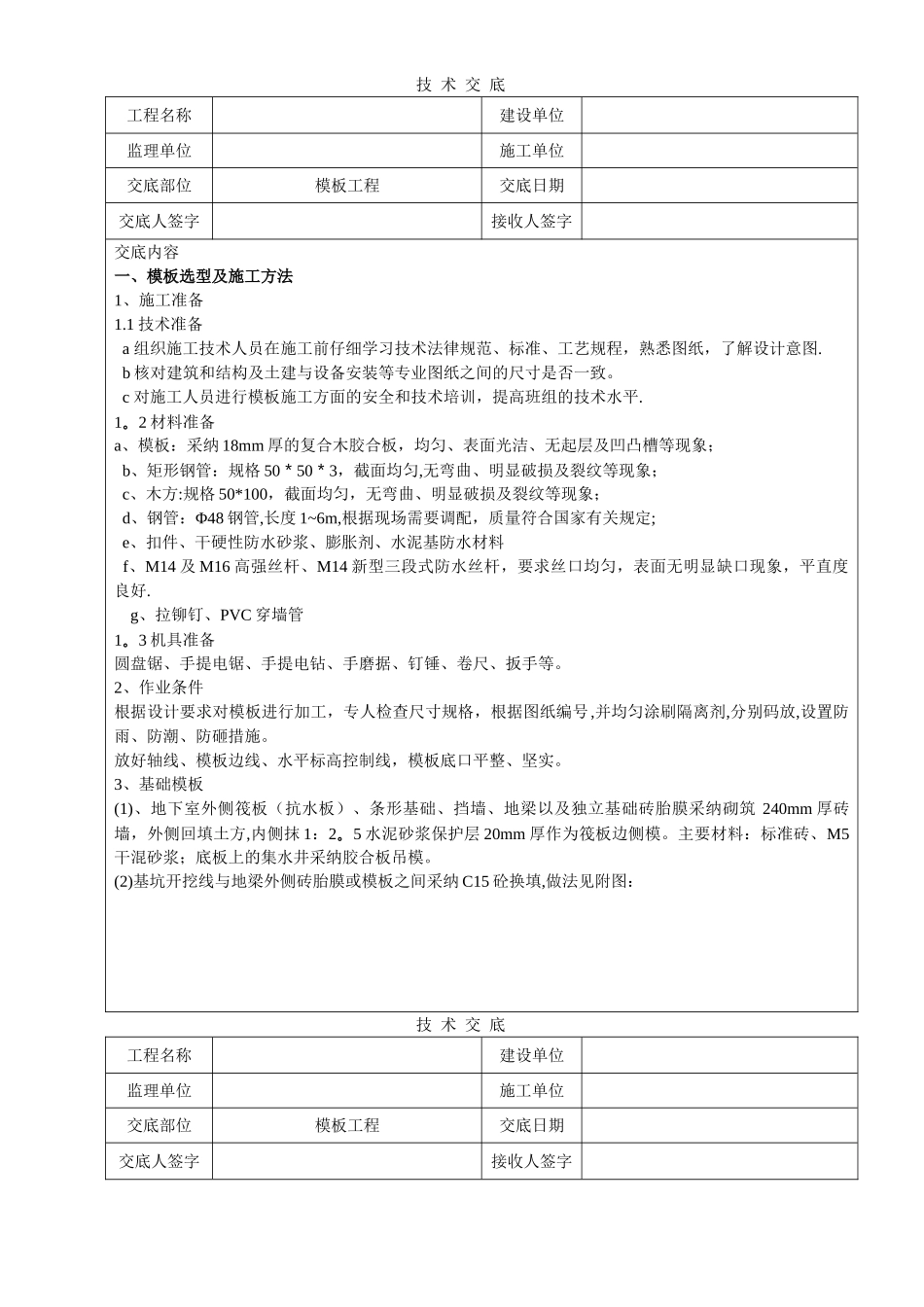

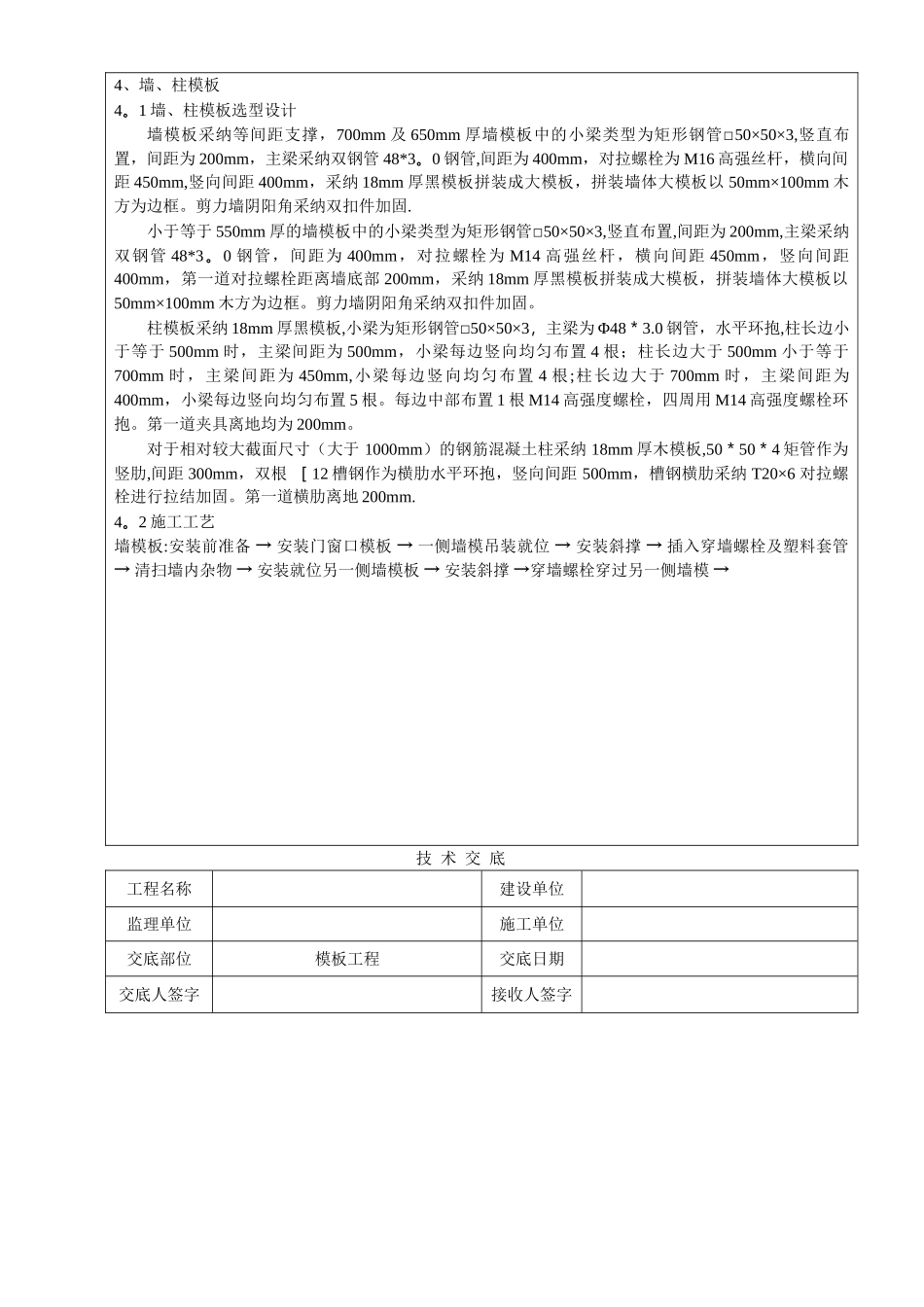

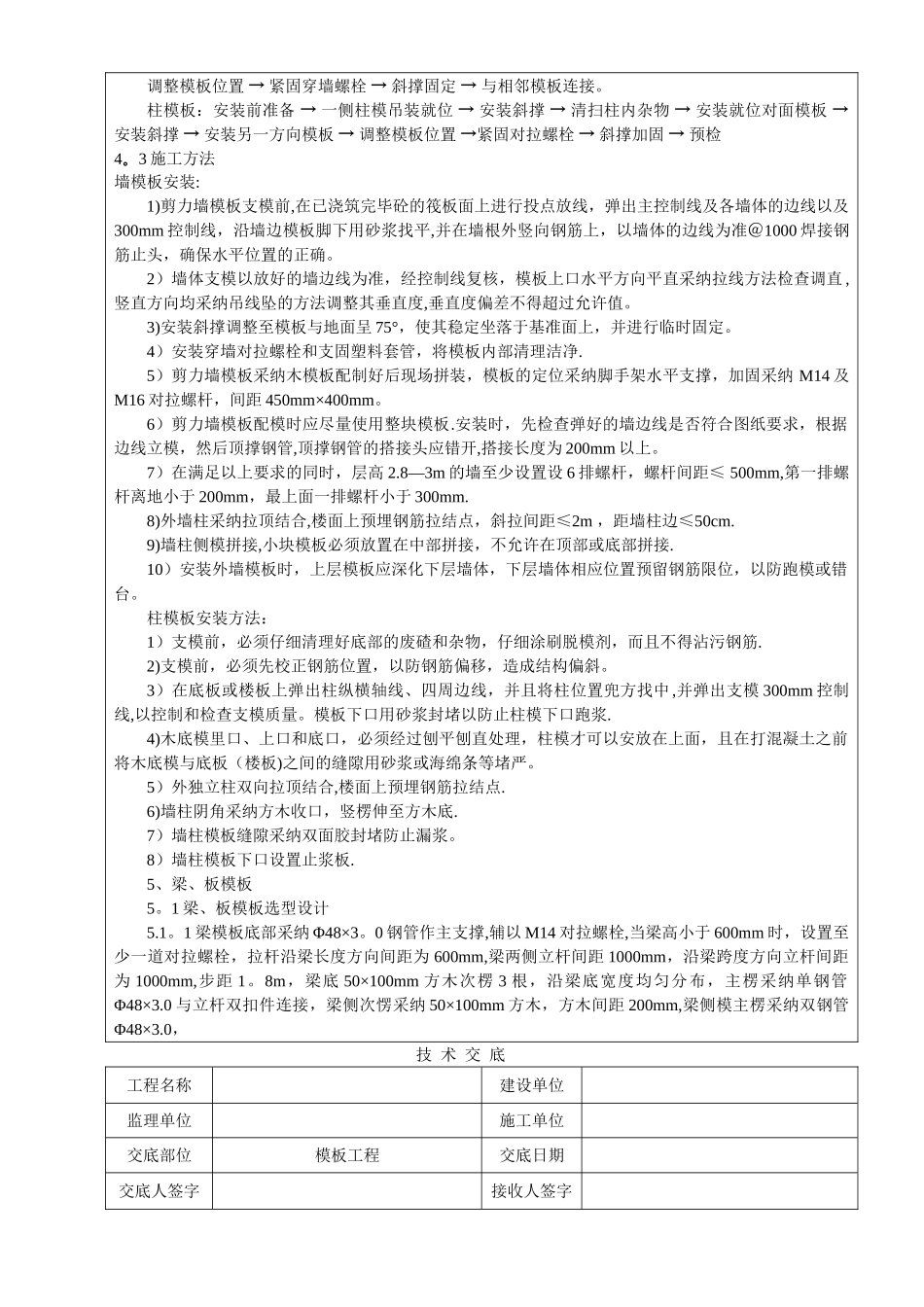

技 术 交 底工程名称建设单位监理单位施工单位交底部位模板工程交底日期交底人签字接收人签字交底内容一、模板选型及施工方法1、施工准备1.1 技术准备 a 组织施工技术人员在施工前仔细学习技术法律规范、标准、工艺规程,熟悉图纸,了解设计意图. b 核对建筑和结构及土建与设备安装等专业图纸之间的尺寸是否一致。 c 对施工人员进行模板施工方面的安全和技术培训,提高班组的技术水平.1。2 材料准备a、模板:采纳 18mm 厚的复合木胶合板,均匀、表面光洁、无起层及凹凸槽等现象; b、矩形钢管:规格 50*50*3,截面均匀,无弯曲、明显破损及裂纹等现象; c、木方:规格 50*100,截面均匀,无弯曲、明显破损及裂纹等现象; d、钢管:Φ48 钢管,长度 1~6m,根据现场需要调配,质量符合国家有关规定; e、扣件、干硬性防水砂浆、膨胀剂、水泥基防水材料 f、M14 及 M16 高强丝杆、M14 新型三段式防水丝杆,要求丝口均匀,表面无明显缺口现象,平直度良好.g、拉铆钉、PVC 穿墙管1。3 机具准备圆盘锯、手提电锯、手提电钻、手磨据、钉锤、卷尺、扳手等。2、作业条件根据设计要求对模板进行加工,专人检查尺寸规格,根据图纸编号,并均匀涂刷隔离剂,分别码放,设置防雨、防潮、防砸措施。放好轴线、模板边线、水平标高控制线,模板底口平整、坚实。3、基础模板(1)、地下室外侧筏板(抗水板)、条形基础、挡墙、地梁以及独立基础砖胎膜采纳砌筑 240mm 厚砖墙,外侧回填土方,内侧抹 1:2。5 水泥砂浆保护层 20mm 厚作为筏板边侧模。主要材料:标准砖、M5干混砂浆;底板上的集水井采纳胶合板吊模。(2)基坑开挖线与地梁外侧砖胎膜或模板之间采纳 C15 砼换填,做法见附图:技 术 交 底工程名称建设单位监理单位施工单位交底部位模板工程交底日期交底人签字接收人签字4、墙、柱模板4。1 墙、柱模板选型设计墙模板采纳等间距支撑,700mm 及 650mm 厚墙模板中的小梁类型为矩形钢管□50×50×3,竖直布置,间距为 200mm,主梁采纳双钢管 48*3。0 钢管,间距为 400mm,对拉螺栓为 M16 高强丝杆,横向间距 450mm,竖向间距 400mm,采纳 18mm 厚黑模板拼装成大模板,拼装墙体大模板以 50mm×100mm 木方为边框。剪力墙阴阳角采纳双扣件加固.小于等于 550mm 厚的墙模板中的小梁类型为矩形钢管□50×50×3,竖直布置,间距为 200mm,主梁采纳双钢管 48*3。0 钢管,间距为 400mm,对拉螺栓为 M14 高强丝杆,横向间距 ...
