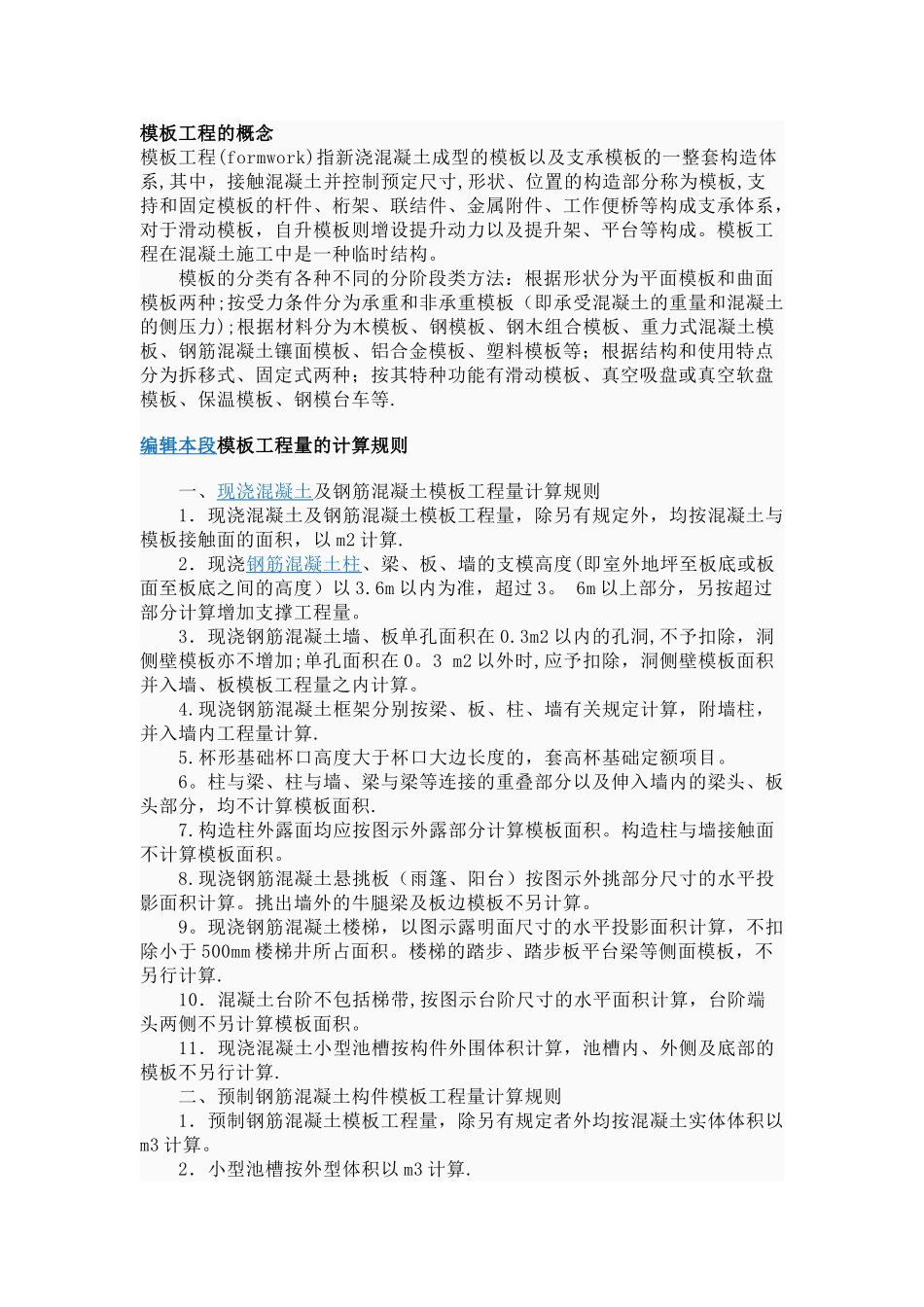

模板工程的概念模板工程(formwork)指新浇混凝土成型的模板以及支承模板的一整套构造体系,其中,接触混凝土并控制预定尺寸,形状、位置的构造部分称为模板,支持和固定模板的杆件、桁架、联结件、金属附件、工作便桥等构成支承体系,对于滑动模板,自升模板则增设提升动力以及提升架、平台等构成
模板工程在混凝土施工中是一种临时结构
模板的分类有各种不同的分阶段类方法:根据形状分为平面模板和曲面模板两种;按受力条件分为承重和非承重模板(即承受混凝土的重量和混凝土的侧压力);根据材料分为木模板、钢模板、钢木组合模板、重力式混凝土模板、钢筋混凝土镶面模板、铝合金模板、塑料模板等;根据结构和使用特点分为拆移式、固定式两种;按其特种功能有滑动模板、真空吸盘或真空软盘模板、保温模板、钢模台车等
编辑本段 模板工程量的计算规则 一、现浇混凝土 及钢筋混凝土模板工程量计算规则 1.现浇混凝土及钢筋混凝土模板工程量,除另有规定外,均按混凝土与模板接触面的面积,以 m2 计算
2.现浇钢筋混凝土柱 、梁、板、墙的支模高度(即室外地坪至板底或板面至板底之间的高度)以 3
6m 以内为准,超过 3
6m 以上部分,另按超过部分计算增加支撑工程量
3.现浇钢筋混凝土墙、板单孔面积在 0
3m2 以内的孔洞,不予扣除,洞侧壁模板亦不增加;单孔面积在 0
3 m2 以外时,应予扣除,洞侧壁模板面积并入墙、板模板工程量之内计算
现浇钢筋混凝土框架分别按梁、板、柱、墙有关规定计算,附墙柱,并入墙内工程量计算
杯形基础杯口高度大于杯口大边长度的,套高杯基础定额项目
柱与梁、柱与墙、梁与梁等连接的重叠部分以及伸入墙内的梁头、板头部分,均不计算模板面积
构造柱外露面均应按图示外露部分计算模板面积
构造柱与墙接触面不计算模板面积
现浇钢筋混凝土悬挑板(雨篷、阳台)按图示外挑部分尺寸的水
