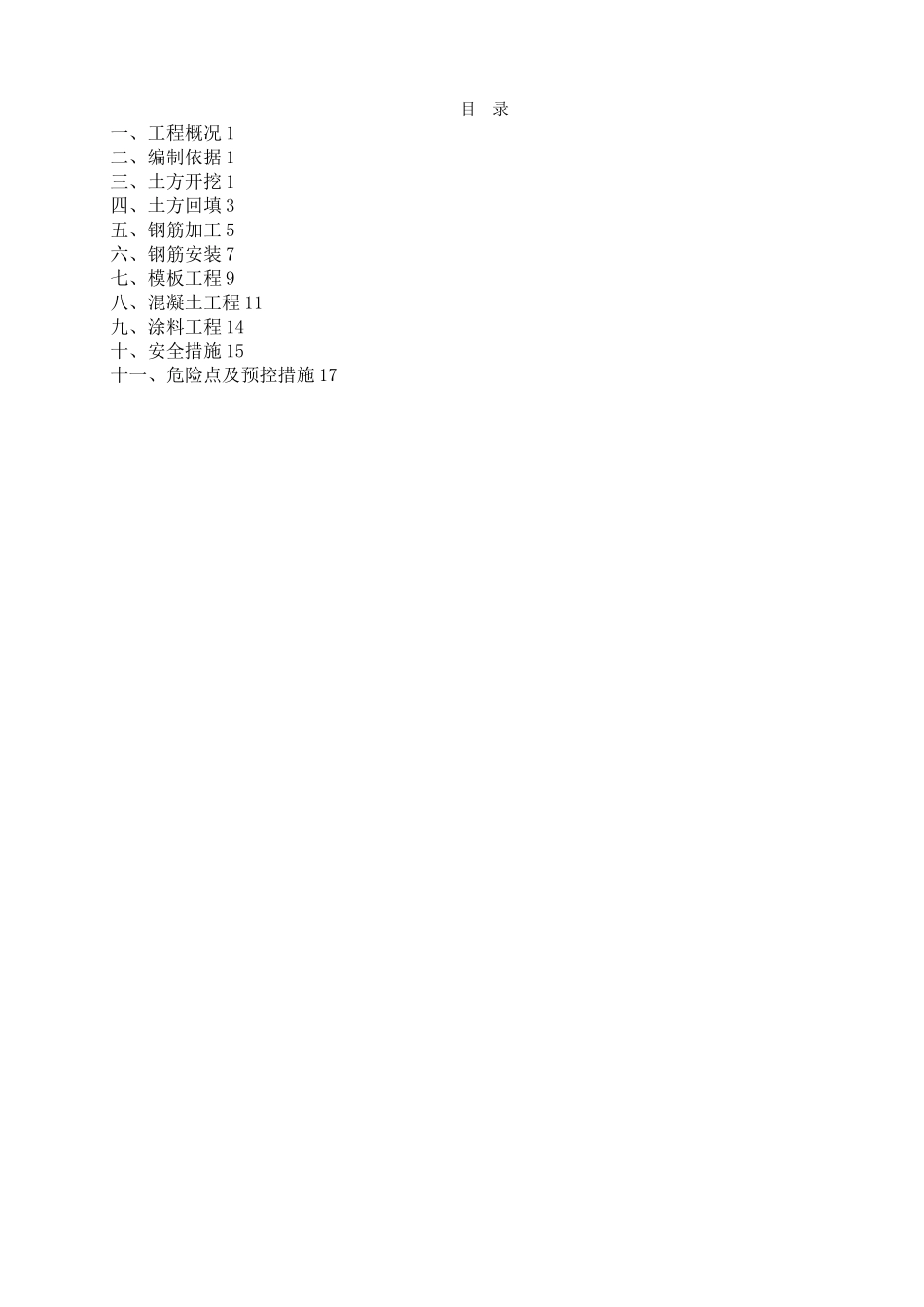

目 录一、工程概况 1二、编制依据 1三、土方开挖 1四、土方回填 3五、钢筋加工 5六、钢筋安装 7七、模板工程 9八、混凝土工程 11九、涂料工程 14十、安全措施 15十一、危险点及预控措施 17沉煤池和煤水处理清水池工程施工作业指导书一、工程概况本工程为徐州华美热电二期 2×350MW 级超临界循环流化床机组工程沉煤池、煤水处理清水池工程;其中沉煤池室外地坪标高为±0。00 相当于 85 国家高程系统 36。40m,建筑底标高为—3。85m,煤水处理清水池自然地面标高为 ±0。00 相当于 85 国家高程系统36.60m,室外地坪标高为—0。20m,建筑底标高-3.70m。混凝土强度等级均为 C30,抗渗等级均为 W8,抗冻标号均为 F150;抗震设防烈度为:7 度,沉煤池和煤水清水池均采纳集水井排水。二、编制依据1、《电力建设施工质量验收及评定规程》(第一部分土建工程篇)DL/T5210.1—2024;2、《建筑地基基础工程施工质量验收法律规范》GB50202—2024;3、《混凝土结构工程施工质量验收法律规范》GB50204—2024;4、《建筑工程施工质量验收统一标准》GB50300—2024;5、《工程测量法律规范》GB50026—2024;6、《国家建筑标准设计图集》05S804;7、设计图纸及相关法律规范、图集三、土方开挖1、施工准备(1)施工机具①、挖运机具:反铲挖掘机、自卸卡车;②、一般工具:铁锹(平、尖头两种)、手推车、施工线、钢卷尺、坡度尺、水泵;(2)、作业条件①、根据施工图纸及有关资料核对现场平面尺寸和坑底标高,掌握设计内容及各项技术要求,熟悉土层地质、水文勘察资料;②、对施工现场上的障碍物进行全面清查,综合考虑工程的现场情况、进度要求和土方施工方法以及土方堆放和调运问题,划分并确定土方的最优调配区,减少重复倒运。③、做好轴线定位的控制和校核,进行测量定位放线,放出基坑挖土灰线、上部边线和底部边线与水准标志,控制桩应设在基坑边缘 3.0m~5。0m 处,埋设稳固并设有明显标记,根据图纸复核轴线、标高、灰线等数据无误后方可开挖。④、夜间施工应备有足够的照明,在危险地段设置明显警示标志,合理安排开挖顺序,防止错挖和超挖;⑤、根据工程地质资料,实行有效措施,降低地下水位,一般要降至开挖面以下 0。5m 方可开挖;⑥、在挖机无法作业的部位,应配置人工进行休整边坡、清理基槽等;⑦、做好技术交底工作。2、操作工艺(1)、工艺流程确定边坡坡度→开挖→修边、清底(2)、确定边坡坡度边坡坡度为:1:0。75。(3)、开挖①、...
