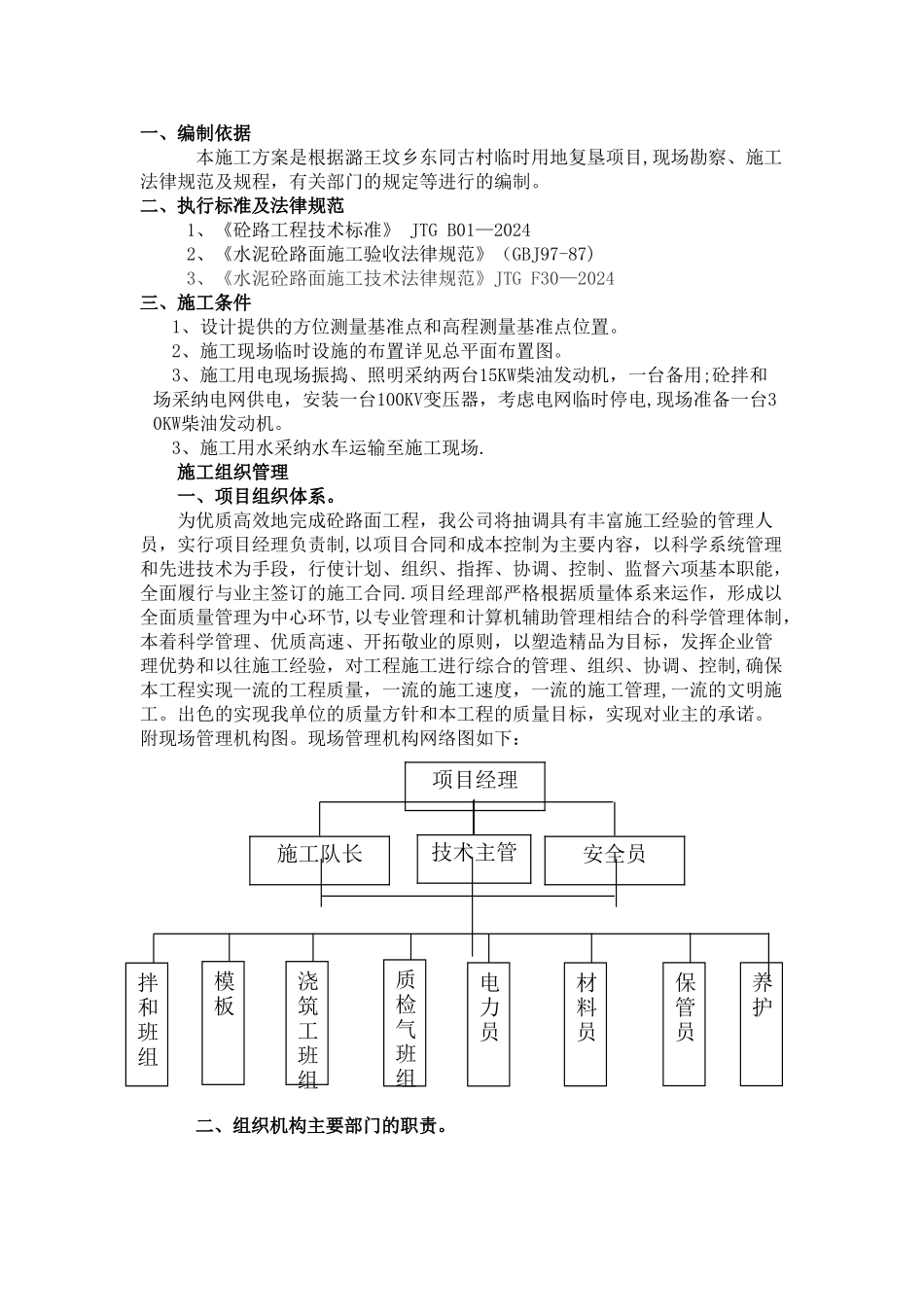

项目经理施工队长安全员技术主管拌和班组模板浇筑工班组质检气班组电力员材料员保管员养护一、编制依据本施工方案是根据潞王坟乡东同古村临时用地复垦项目,现场勘察、施工法律规范及规程,有关部门的规定等进行的编制。二、执行标准及法律规范1、《砼路工程技术标准》 JTG B01—20242、《水泥砼路面施工验收法律规范》(GBJ97-87)3、《水泥砼路面施工技术法律规范》JTG F30—2024三、施工条件1、设计提供的方位测量基准点和高程测量基准点位置。2、施工现场临时设施的布置详见总平面布置图。3、施工用电现场振捣、照明采纳两台15KW柴油发动机,一台备用;砼拌和场采纳电网供电,安装一台100KV变压器,考虑电网临时停电,现场准备一台30KW柴油发动机。3、施工用水采纳水车运输至施工现场.施工组织管理一、项目组织体系。为优质高效地完成砼路面工程,我公司将抽调具有丰富施工经验的管理人员,实行项目经理负责制,以项目合同和成本控制为主要内容,以科学系统管理和先进技术为手段,行使计划、组织、指挥、协调、控制、监督六项基本职能,全面履行与业主签订的施工合同.项目经理部严格根据质量体系来运作,形成以全面质量管理为中心环节,以专业管理和计算机辅助管理相结合的科学管理体制,本着科学管理、优质高速、开拓敬业的原则,以塑造精品为目标,发挥企业管理优势和以往施工经验,对工程施工进行综合的管理、组织、协调、控制,确保本工程实现一流的工程质量,一流的施工速度,一流的施工管理,一流的文明施工。出色的实现我单位的质量方针和本工程的质量目标,实现对业主的承诺。附现场管理机构图。现场管理机构网络图如下:二、组织机构主要部门的职责。项目经理部下设施工组、技术组两大组.其职能如下:施工组:负责建筑安装工程施工进度计划编制,计划执行情况的检查及计划的调整;负责施工生产调度,协调施工;负责机械及运输设备调度;负责安全生产、文明施工、临时水电、总平面管理等。控制项目施工质量,进场材料的质量;制定安全防护措施并负责检查验收;同时负责安全管理,主管工程的安全生产、安全保卫及消防工作,负责与环保、环卫、治安等政府职能部门的沟通与协调。技术组:负责建筑安装工程的技术管理;负责各专业、各工种之间的技术协调;解决工程中的技术问题和技术变更,负责施工组织设计和各种技术方案方案编制、对各班组进行技术交底;负责项目工程技术资料的收集与整理;负责计量、检验、试验工作.各职能负责人在项目经理的统一...
