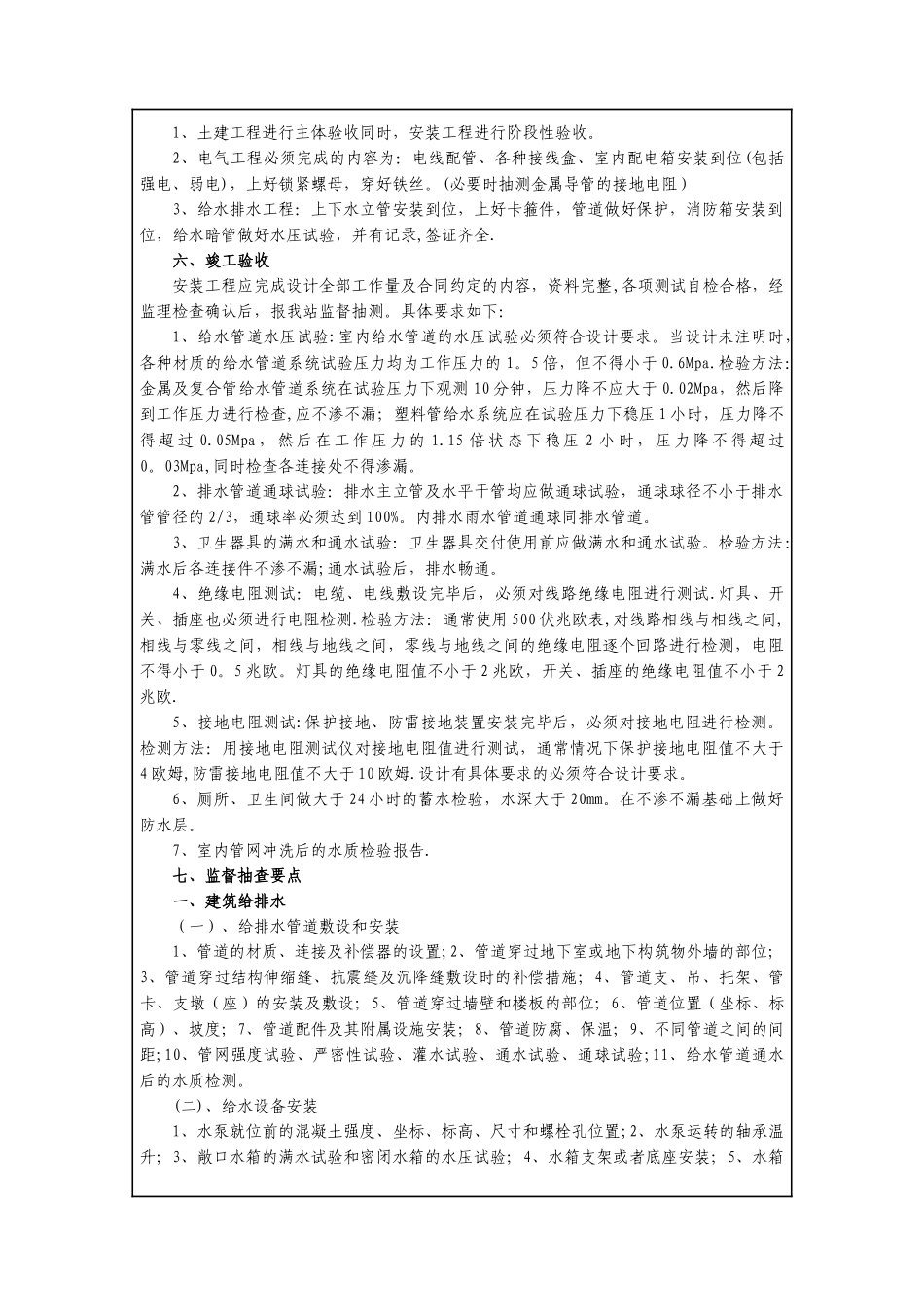

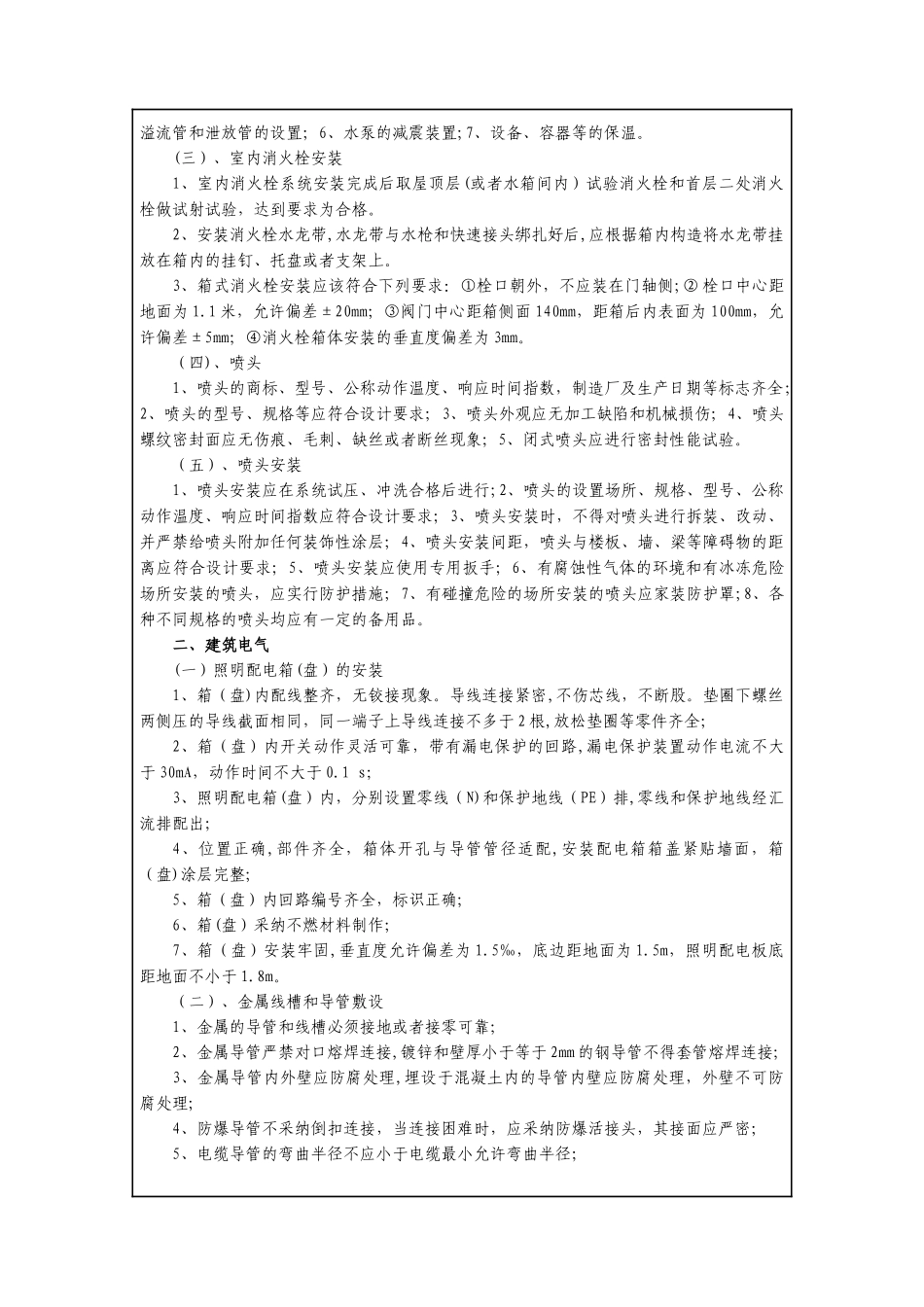

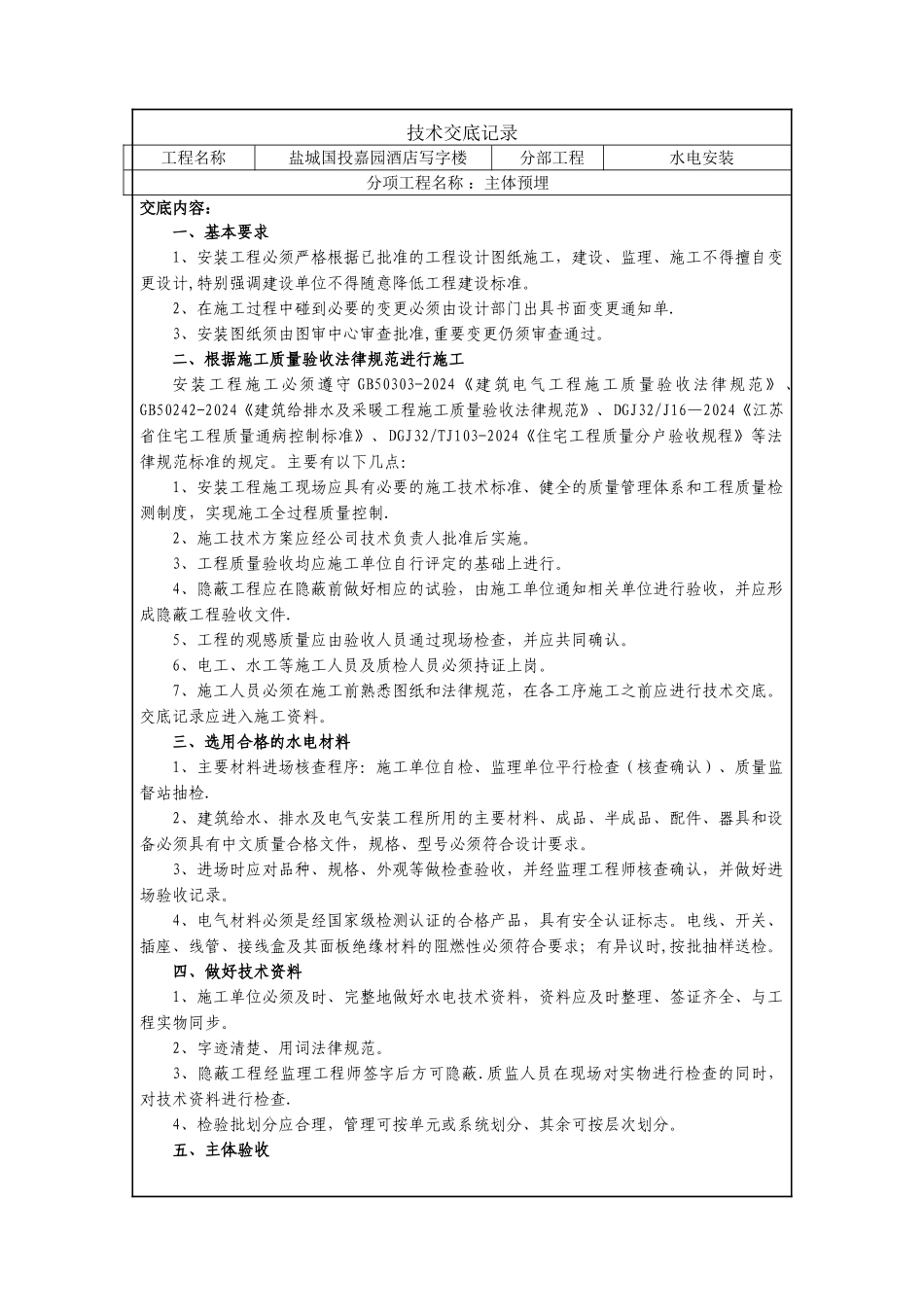

技术交底记录工程名称盐城国投嘉园酒店写字楼分部工程水电安装分项工程名称 :主体预埋交底内容:一、基本要求1、安装工程必须严格根据已批准的工程设计图纸施工,建设、监理、施工不得擅自变更设计,特别强调建设单位不得随意降低工程建设标准。2、在施工过程中碰到必要的变更必须由设计部门出具书面变更通知单.3、安装图纸须由图审中心审查批准,重要变更仍须审查通过。二、根据施工质量验收法律规范进行施工安装工程施工必须遵守 GB50303-2024《建筑电气工程施工质量验收法律规范》 、GB50242-2024《建筑给排水及采暖工程施工质量验收法律规范》、DGJ32/J16—2024《江苏省住宅工程质量通病控制标准》、DGJ32/TJ103-2024《住宅工程质量分户验收规程》等法律规范标准的规定。主要有以下几点:1、安装工程施工现场应具有必要的施工技术标准、健全的质量管理体系和工程质量检测制度,实现施工全过程质量控制.2、施工技术方案应经公司技术负责人批准后实施。3、工程质量验收均应施工单位自行评定的基础上进行。4、隐蔽工程应在隐蔽前做好相应的试验,由施工单位通知相关单位进行验收,并应形成隐蔽工程验收文件.5、工程的观感质量应由验收人员通过现场检查,并应共同确认。6、电工、水工等施工人员及质检人员必须持证上岗。7、施工人员必须在施工前熟悉图纸和法律规范,在各工序施工之前应进行技术交底。交底记录应进入施工资料。三、选用合格的水电材料1、主要材料进场核查程序:施工单位自检、监理单位平行检查(核查确认)、质量监督站抽检.2、建筑给水、排水及电气安装工程所用的主要材料、成品、半成品、配件、器具和设备必须具有中文质量合格文件,规格、型号必须符合设计要求。3、进场时应对品种、规格、外观等做检查验收,并经监理工程师核查确认,并做好进场验收记录。4、电气材料必须是经国家级检测认证的合格产品,具有安全认证标志。电线、开关、插座、线管、接线盒及其面板绝缘材料的阻燃性必须符合要求;有异议时,按批抽样送检。四、做好技术资料1、施工单位必须及时、完整地做好水电技术资料,资料应及时整理、签证齐全、与工程实物同步。2、字迹清楚、用词法律规范。3、隐蔽工程经监理工程师签字后方可隐蔽.质监人员在现场对实物进行检查的同时,对技术资料进行检查.4、检验批划分应合理,管理可按单元或系统划分、其余可按层次划分。五、主体验收1、土建工程进行主体验收同时,安装工程进行阶段性验收。2、电气工程必须完成的内容...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

水电安装技术交底

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
