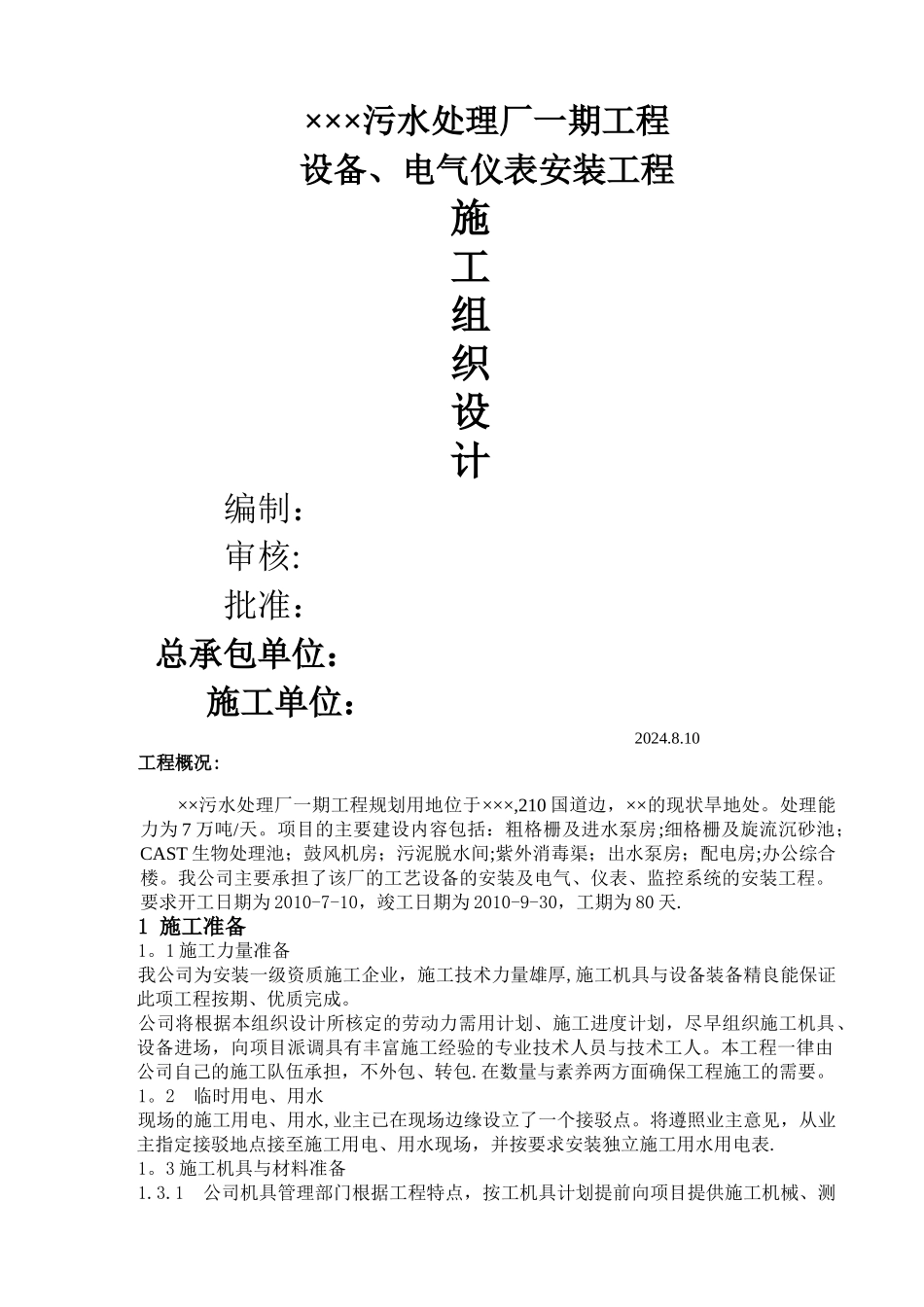

×××污水处理厂一期工程设备、电气仪表安装工程施工组织设计编制:审核:批准: 总承包单位:施工单位:2024
10工程概况:××污水处理厂一期工程规划用地位于×××,210 国道边,××的现状旱地处
处理能力为 7 万吨/天
项目的主要建设内容包括:粗格栅及进水泵房;细格栅及旋流沉砂池;CAST 生物处理池;鼓风机房;污泥脱水间;紫外消毒渠;出水泵房;配电房;办公综合楼
我公司主要承担了该厂的工艺设备的安装及电气、仪表、监控系统的安装工程
要求开工日期为 2010-7-10,竣工日期为 2010-9-30,工期为 80 天
1 施工准备1
1 施工力量准备我公司为安装一级资质施工企业,施工技术力量雄厚,施工机具与设备装备精良能保证此项工程按期、优质完成
公司将根据本组织设计所核定的劳动力需用计划、施工进度计划,尽早组织施工机具、设备进场,向项目派调具有丰富施工经验的专业技术人员与技术工人
本工程一律由公司自己的施工队伍承担,不外包、转包
在数量与素养两方面确保工程施工的需要
2 临时用电、用水现场的施工用电、用水,业主已在现场边缘设立了一个接驳点
将遵照业主意见,从业主指定接驳地点接至施工用电、用水现场,并按要求安装独立施工用水用电表

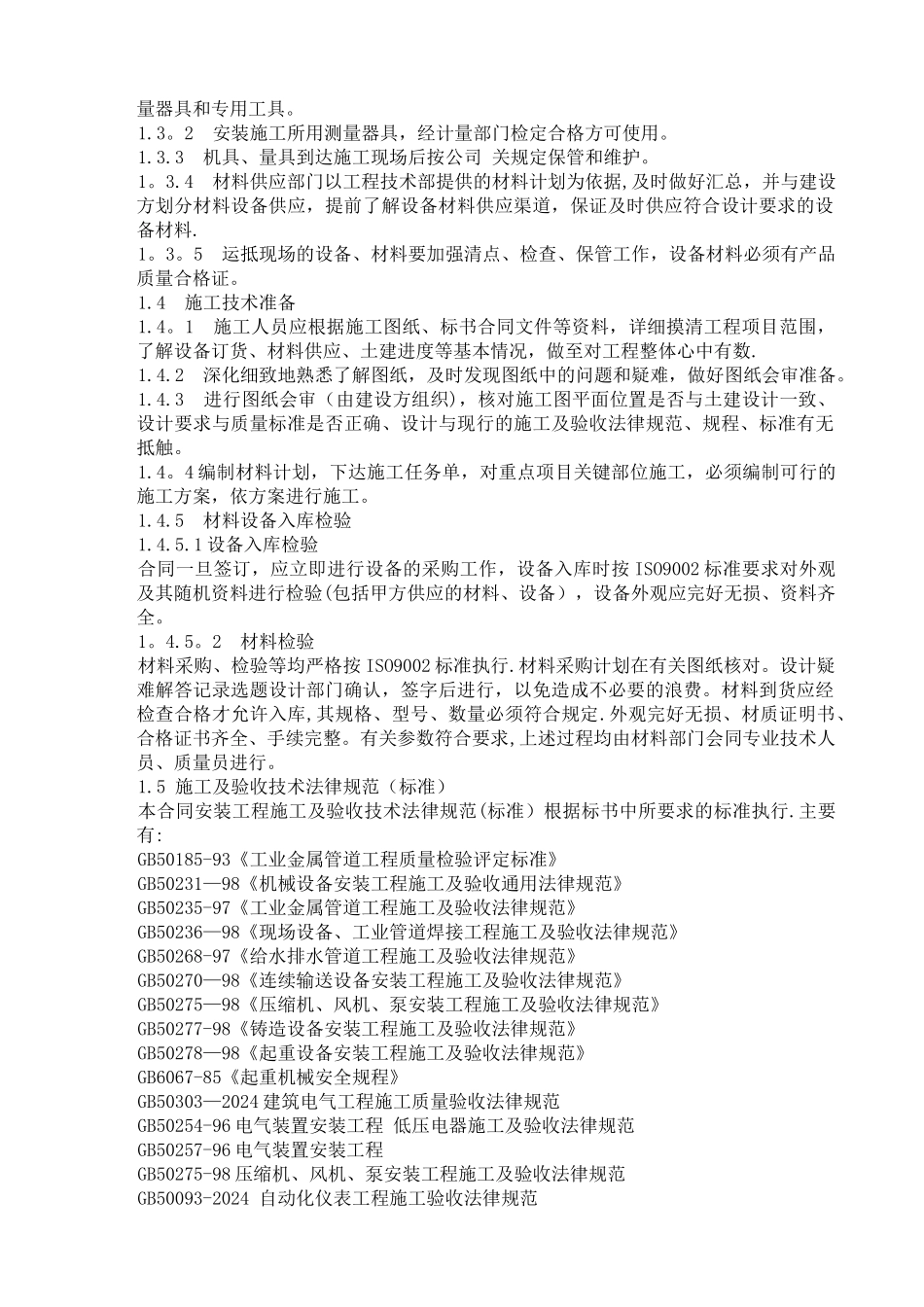

3 施工机具与材料准备1
1 公司机具管理部门根据工程特点,按工机具计划提前向项目提供施工机械、测量器具和专用工具
2 安装施工所用测量器具,经计量部门检定合格方可使用
3 机具、量具到达施工现场后按公司 关规定保管和维护
4 材料供应部门以工程技术部提供的材料计划为依据,及时做好汇总,并与建设方划分材料设备供应,提前了解设备材料供应渠道,保证及时供应符合设计要求的设备材料
5 运抵现场的设备、材料要加强清点、检查、保管工作,设备材料必须有产品质量合格证
4 施工技术准备1
