污水处理工程调试及试运行指导手册 一、 宗旨 本手册是针对污水处理工程调试及试运行工作编写的,可供安装、调试及营运工作人员使用,亦可作为建设方、施工方施工验收之参考
二、 纲目 手册含以下主要内容: 调试条件、调试准备、试水方式、单机调试、单元调试、分段调试、接种菌种、驯化培育、全线连调、检测分析、改进缺陷、补充完善、正式试运行、自行检验、正式提交检验、竣工验收
三、 细则 1、调试条件 (1) 土建构筑物全部施工完成; (2) 设备安装完成; (3) 电气安装完成; (4) 管道安装完成; (5) 相关配套项目,含人员、仪器,污水及进排管线,安全措施均已完善

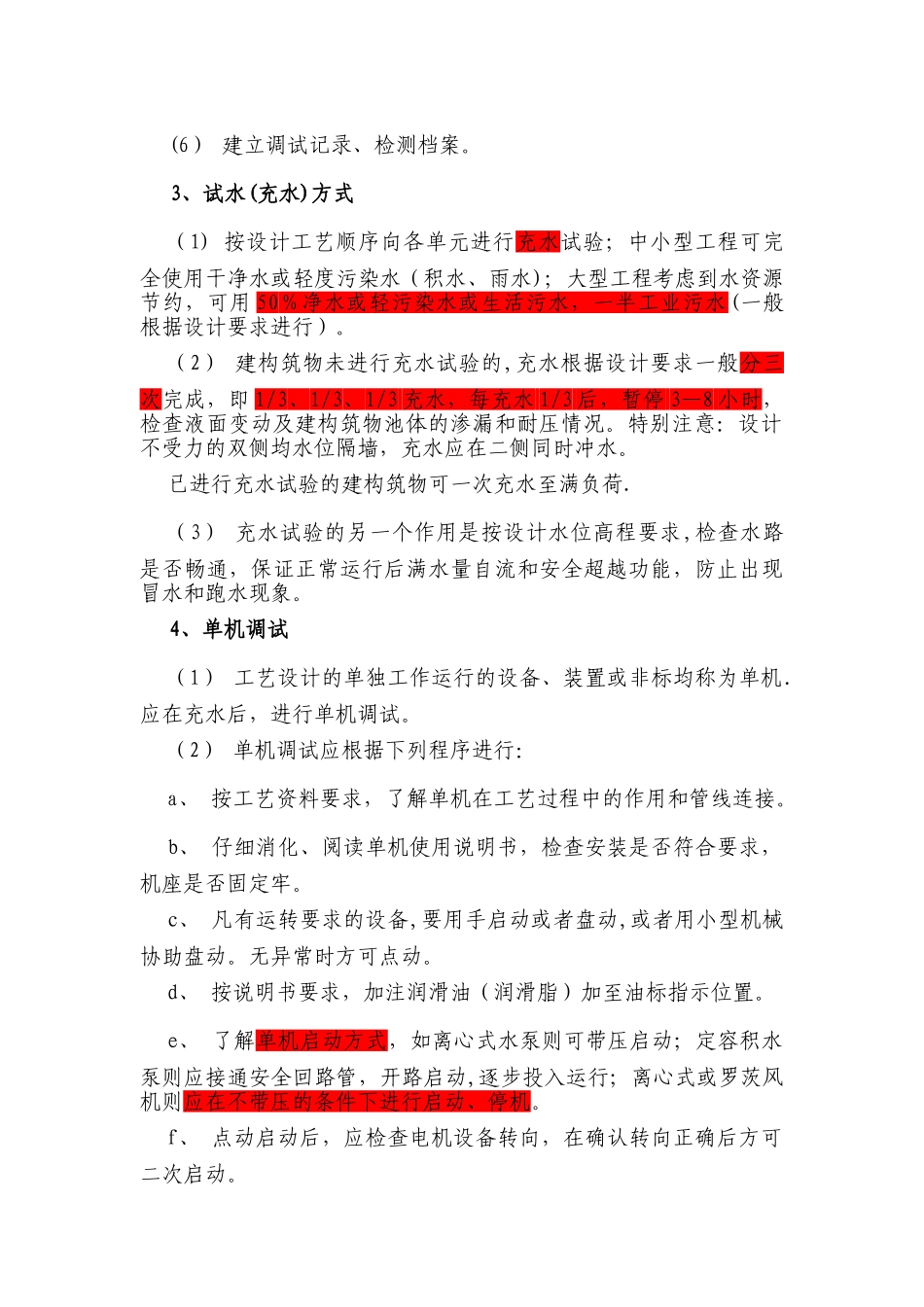

2、调试准备 (1) 组成调试运行专门小组,含土建、设备、电气、管线、施工人员以及设计与建设方代表共同参加; (2) 拟定调试及试运行计划安排; (3) 进行相应的物质准备,如水(含污水、自来水),气(压缩空气、蒸汽),电,药剂的购置、准备; (4) 准备必要的排水及抽水设备;堵塞管道的沙袋等; (5) 必须的检测设备、装置(PH 计、试纸、COD 检测仪、SS); (6) 建立调试记录、检测档案
3、试水(充水)方式 (1) 按设计工艺顺序向各单元进行充水试验;中小型工程可完全使用干净水或轻度污染水(积水、雨水);大型工程考虑到水资源节约,可用 50%净水或轻污染水或生活污水,一半工业污水(一般根据设计要求进行)
(2) 建构筑物未进行充水试验的,充水根据设计要求一般分三次完成,即 1/3、1/3、1/3 充水,每充水 1/3 后,暂停 3—8 小时,检查液面变动及建构筑物池体的渗漏和耐压情况
特别注意:设计不受力的双侧均水位隔墙,充水应在二侧同时冲水
已进行充水试验的建构筑物可一次充水至满负荷
(3) 充水试验的另一个作用是按设计水位高程要求,检查水路是否畅通,保证正常运行后满水量自流和安全超越功能
