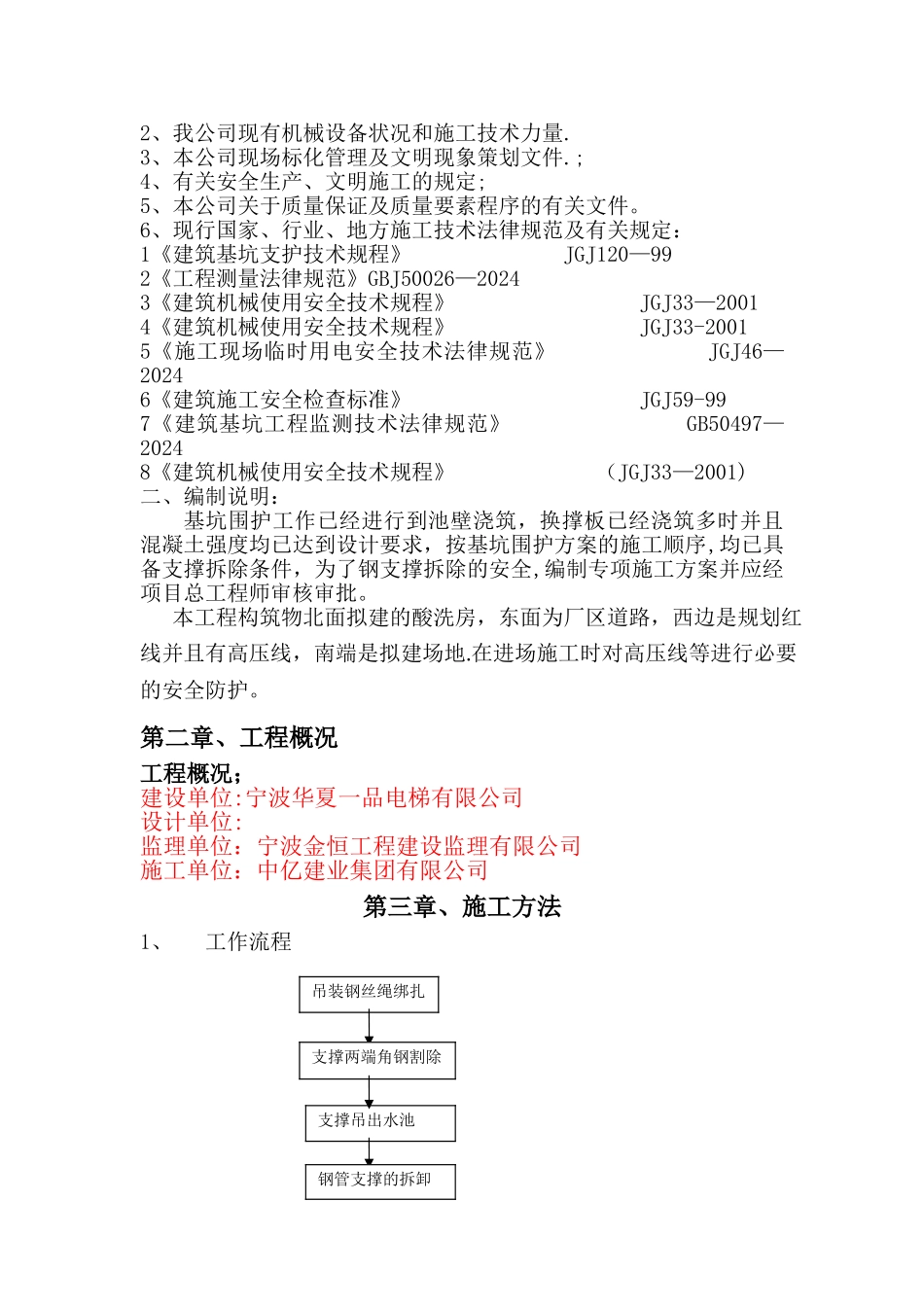

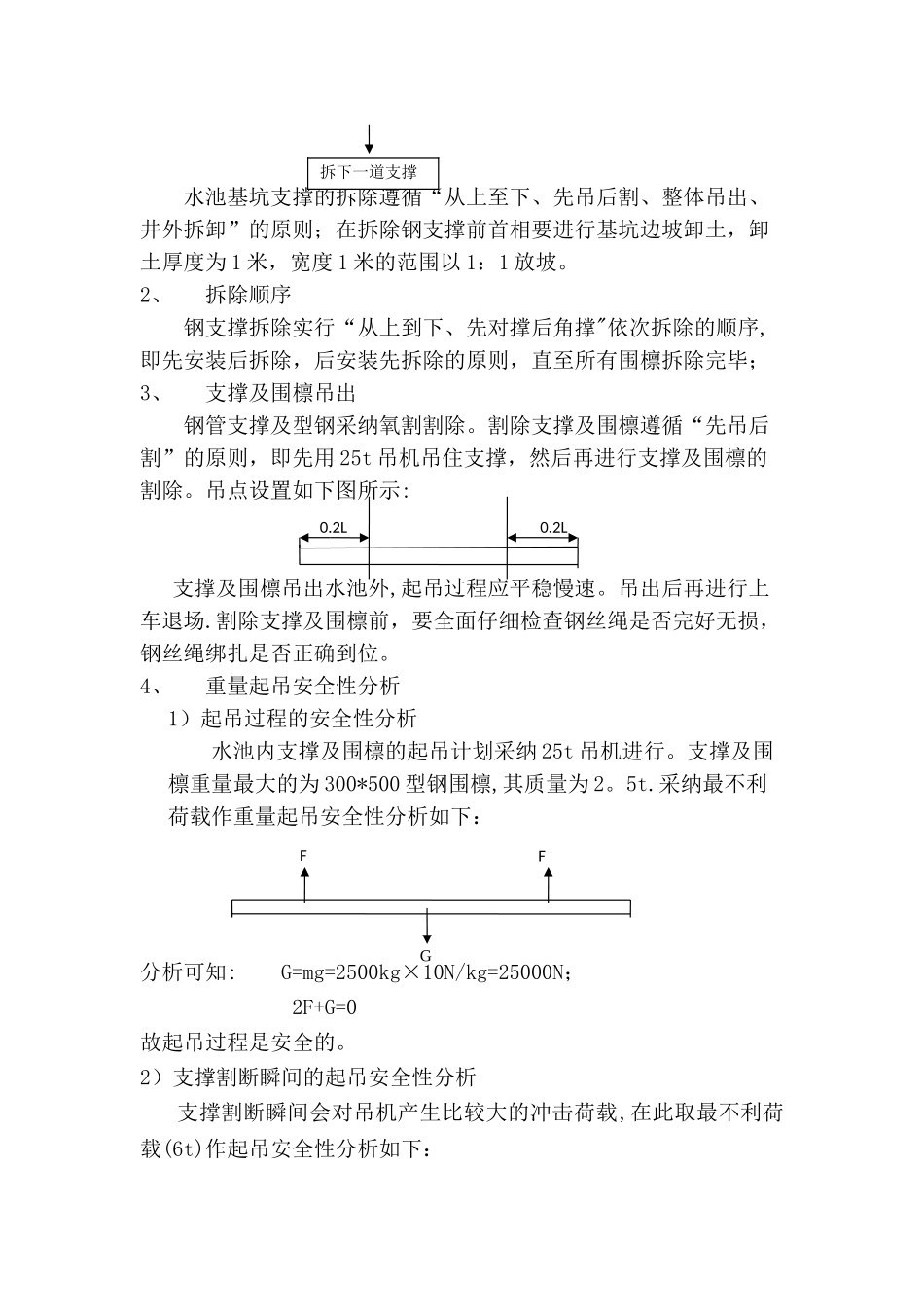

华夏一品废水站组合池深基坑钢支撑拆除专 项 施 工 方 案编制:审核:审批:中亿建业华夏一品废水站项目部二 O 一四年五月十日目 录第一章、编制依据及编制说明 2第二章、工程概况 2 第三章、施工方法 2 第四章施工质量、安全管理 4 第五章、安全及文明施工 5 第六章、基坑稳定性验算书 5 第一章、编制依据及编制说明一、编制依据:1、华夏一品废水站工程施工组织设计及水池基坑围护专项方案2、我公司现有机械设备状况和施工技术力量.3、本公司现场标化管理及文明现象策划文件.;4、有关安全生产、文明施工的规定;5、本公司关于质量保证及质量要素程序的有关文件。6、现行国家、行业、地方施工技术法律规范及有关规定:1《建筑基坑支护技术规程》 JGJ120—992《工程测量法律规范》GBJ50026—20243《建筑机械使用安全技术规程》 JGJ33—20014《建筑机械使用安全技术规程》 JGJ33-20015《施工现场临时用电安全技术法律规范》 JGJ46—20246《建筑施工安全检查标准》 JGJ59-997《建筑基坑工程监测技术法律规范》 GB50497—20248《建筑机械使用安全技术规程》 (JGJ33—2001)二、编制说明:基坑围护工作已经进行到池壁浇筑,换撑板已经浇筑多时并且混凝土强度均已达到设计要求,按基坑围护方案的施工顺序,均已具备支撑拆除条件,为了钢支撑拆除的安全,编制专项施工方案并应经项目总工程师审核审批。本工程构筑物北面拟建的酸洗房,东面为厂区道路,西边是规划红线并且有高压线,南端是拟建场地.在进场施工时对高压线等进行必要的安全防护。第二章、工程概况工程概况;建设单位:宁波华夏一品电梯有限公司设计单位:监理单位:宁波金恒工程建设监理有限公司施工单位:中亿建业集团有限公司第三章、施工方法1、工作流程吊装钢丝绳绑扎支撑两端角钢割除支撑吊出水池钢管支撑的拆卸0.2L0.2LFFG水池基坑支撑的拆除遵循“从上至下、先吊后割、整体吊出、井外拆卸”的原则;在拆除钢支撑前首相要进行基坑边坡卸土,卸土厚度为 1 米,宽度 1 米的范围以 1:1 放坡。2、拆除顺序钢支撑拆除实行“从上到下、先对撑后角撑"依次拆除的顺序,即先安装后拆除,后安装先拆除的原则,直至所有围檩拆除完毕;3、支撑及围檩吊出钢管支撑及型钢采纳氧割割除。割除支撑及围檩遵循“先吊后割”的原则,即先用 25t 吊机吊住支撑,然后再进行支撑及围檩的割除。吊点设置如下图所示:支撑及围檩吊出水池外,起吊过程应平稳慢速。吊出后再进行上车退场....
