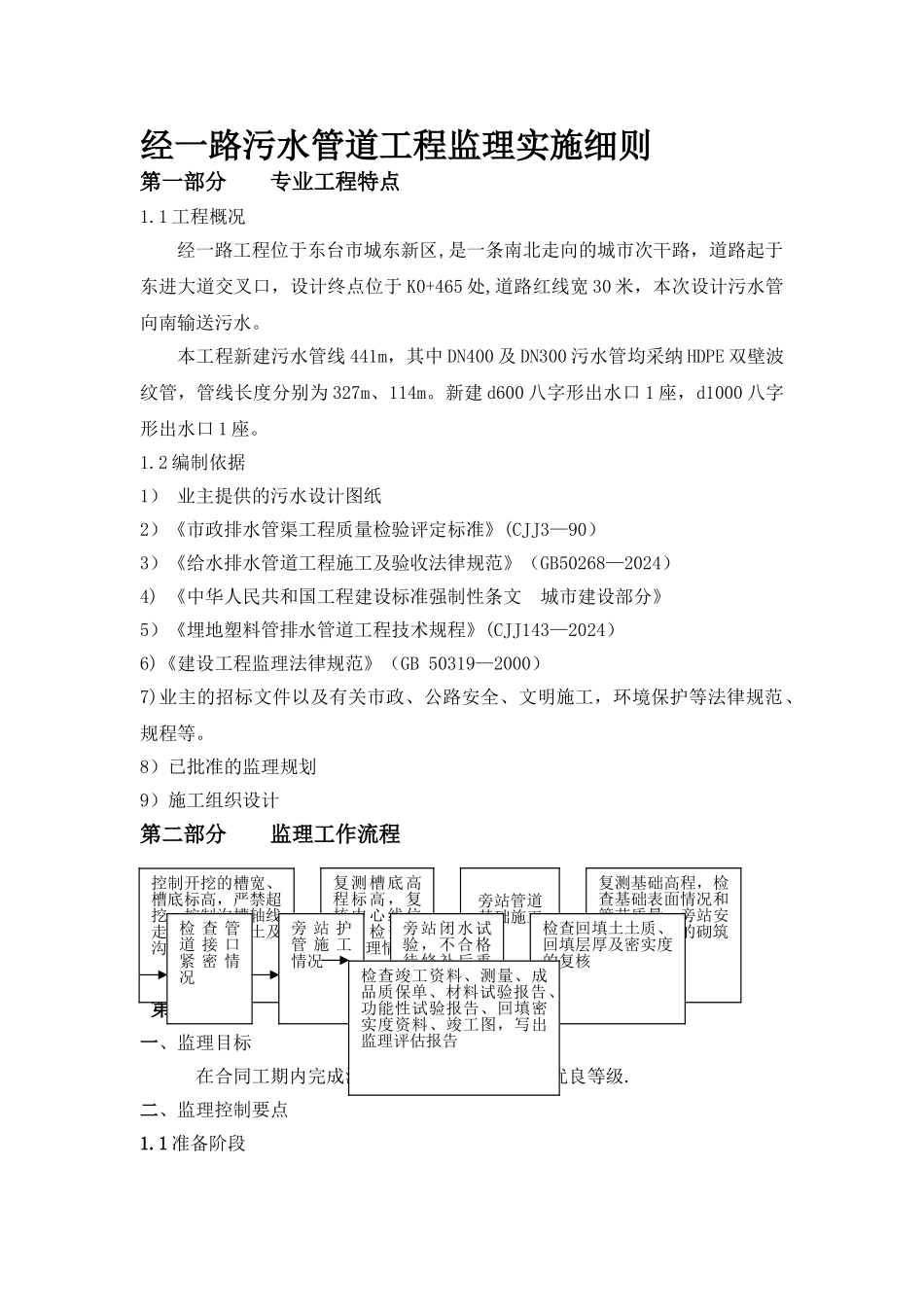

经一路污水管道工程监理实施细则第一部分 专业工程特点1.1 工程概况经一路工程位于东台市城东新区,是一条南北走向的城市次干路,道路起于东进大道交叉口,设计终点位于 K0+465 处,道路红线宽 30 米,本次设计污水管向南输送污水。本工程新建污水管线 441m,其中 DN400 及 DN300 污水管均采纳 HDPE 双壁波纹管,管线长度分别为 327m、114m。新建 d600 八字形出水口 1 座,d1000 八字形出水口 1 座。1.2 编制依据1) 业主提供的污水设计图纸2)《市政排水管渠工程质量检验评定标准》(CJJ3—90)3)《给水排水管道工程施工及验收法律规范》(GB50268—2024)4) 《中华人民共和国工程建设标准强制性条文 城市建设部分》5)《埋地塑料管排水管道工程技术规程》(CJJ143—2024)6)《建设工程监理法律规范》(GB 50319—2000)7)业主的招标文件以及有关市政、公路安全、文明施工,环境保护等法律规范、规程等。8)已批准的监理规划9)施工组织设计第二部分 监理工作流程 第三部分 监理控制的目标及控制要点一、监理目标在合同工期内完成污水管道施工,质量达到优良等级.二、监理控制要点1.1 准备阶段控制开挖的槽宽、槽底标高,严禁超挖,控制沟槽轴线走向,检查堆土及沟槽支护情况复测槽底高程标高,复核中心线位置,检查槽底处理情况旁站管道基础施工复测基础高程,检查基础表面情况和管节质量,旁站安管及检查井的砌筑检 查 管道 接 口紧 密 情 况旁 站 护管 施 工情况旁站闭水试验,不合格待修补后重新闭水至合格检查回填土土质、回填层厚及密实度的复核检查竣工资料、测量、成品质保单、材料试验报告、功能性试验报告、回填密实度资料、竣工图,写出监理评估报告●审查污水管道的施工方案●审查施工手册数据●原材料的取样和试验各种原材料必须在使用前 5 、6 天选定。承包人应将具有代表性的样品,委托检测中心按规定进行材料的标准试验和混合料配合比设计,试验结果提交监理工程师审批,未经批准的材料不得使用,未经批准的混合料配合比设计不得施工。●原材料及半成品的审查a)黄沙:筛分、含泥量 b)碎石:筛分、含泥量、压碎值 c)砖:抗压强度d)水泥:凝聚时间、标准稠度、安定性、强度 e) 土:标准击实 f) 石灰:活性含量g)管材:外观质量h)检查井圈盖:外观质量以上材料均需提供相应的质保资料及试验报告. ●审查混合料的配合比a) 审查砂浆的配合比 b) 石灰土:标准击实和石灰剂量标定...
