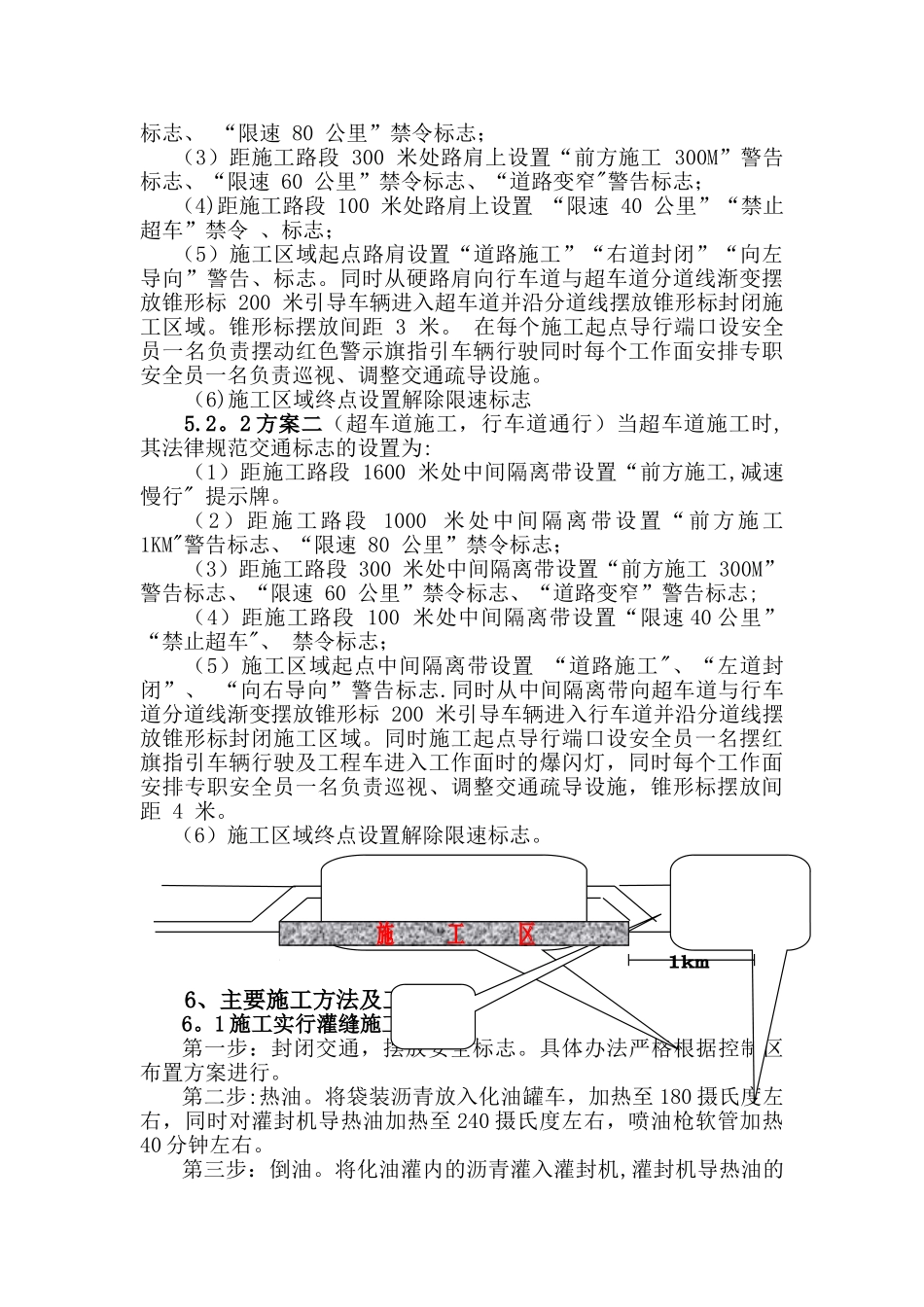

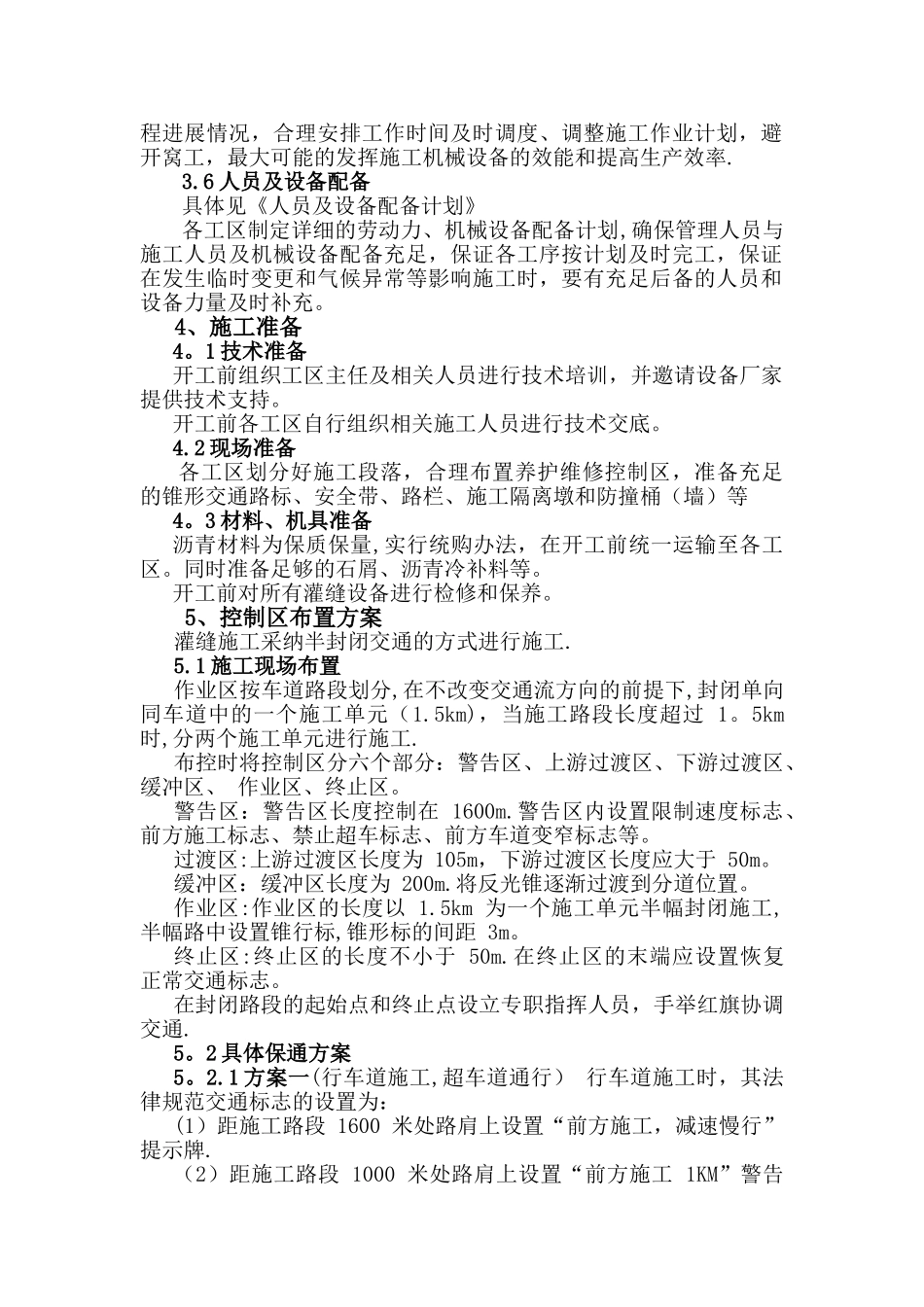

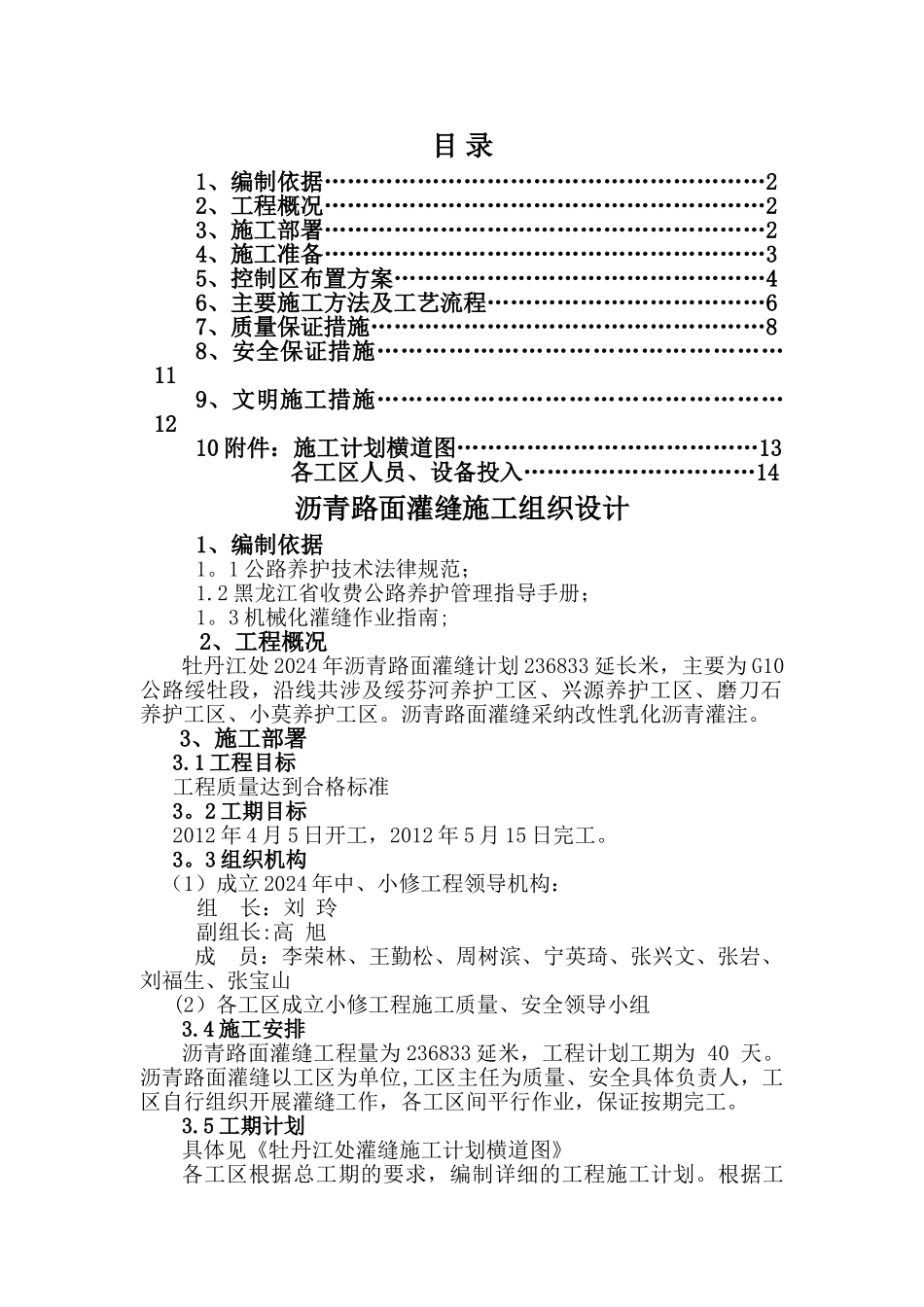

目 录1、编制依据…………………………………………………22、工程概况…………………………………………………23、施工部署…………………………………………………24、施工准备…………………………………………………35、控制区布置方案…………………………………………46、主要施工方法及工艺流程………………………………67、质量保证措施……………………………………………88、安全保证措施……………………………………………119、文明施工措施……………………………………………1210 附件:施工计划横道图…………………………………13各工区人员、设备投入…………………………14沥青路面灌缝施工组织设计1、编制依据1。1 公路养护技术法律规范;1.2 黑龙江省收费公路养护管理指导手册;1。3 机械化灌缝作业指南;2、工程概况牡丹江处 2024 年沥青路面灌缝计划 236833 延长米,主要为 G10公路绥牡段,沿线共涉及绥芬河养护工区、兴源养护工区、磨刀石养护工区、小莫养护工区。沥青路面灌缝采纳改性乳化沥青灌注。3、施工部署3.1 工程目标工程质量达到合格标准3。2 工期目标2012 年 4 月 5 日开工,2012 年 5 月 15 日完工。3。3 组织机构(1)成立 2024 年中、小修工程领导机构:组 长:刘 玲副组长:高 旭 成 员:李荣林、王勤松、周树滨、宁英琦、张兴文、张岩、刘福生、张宝山(2)各工区成立小修工程施工质量、安全领导小组3.4 施工安排沥青路面灌缝工程量为 236833 延米,工程计划工期为 40 天。沥青路面灌缝以工区为单位,工区主任为质量、安全具体负责人,工区自行组织开展灌缝工作,各工区间平行作业,保证按期完工。3.5 工期计划具体见《牡丹江处灌缝施工计划横道图》各工区根据总工期的要求,编制详细的工程施工计划。根据工程进展情况,合理安排工作时间及时调度、调整施工作业计划,避开窝工,最大可能的发挥施工机械设备的效能和提高生产效率.3.6 人员及设备配备具体见《人员及设备配备计划》各工区制定详细的劳动力、机械设备配备计划,确保管理人员与施工人员及机械设备配备充足,保证各工序按计划及时完工,保证在发生临时变更和气候异常等影响施工时,要有充足后备的人员和设备力量及时补充。4、施工准备4。1 技术准备开工前组织工区主任及相关人员进行技术培训,并邀请设备厂家提供技术支持。开工前各工区自行组织相关施工人员进行技术交底。4.2 现场准备各工区划分好施工段落,...
