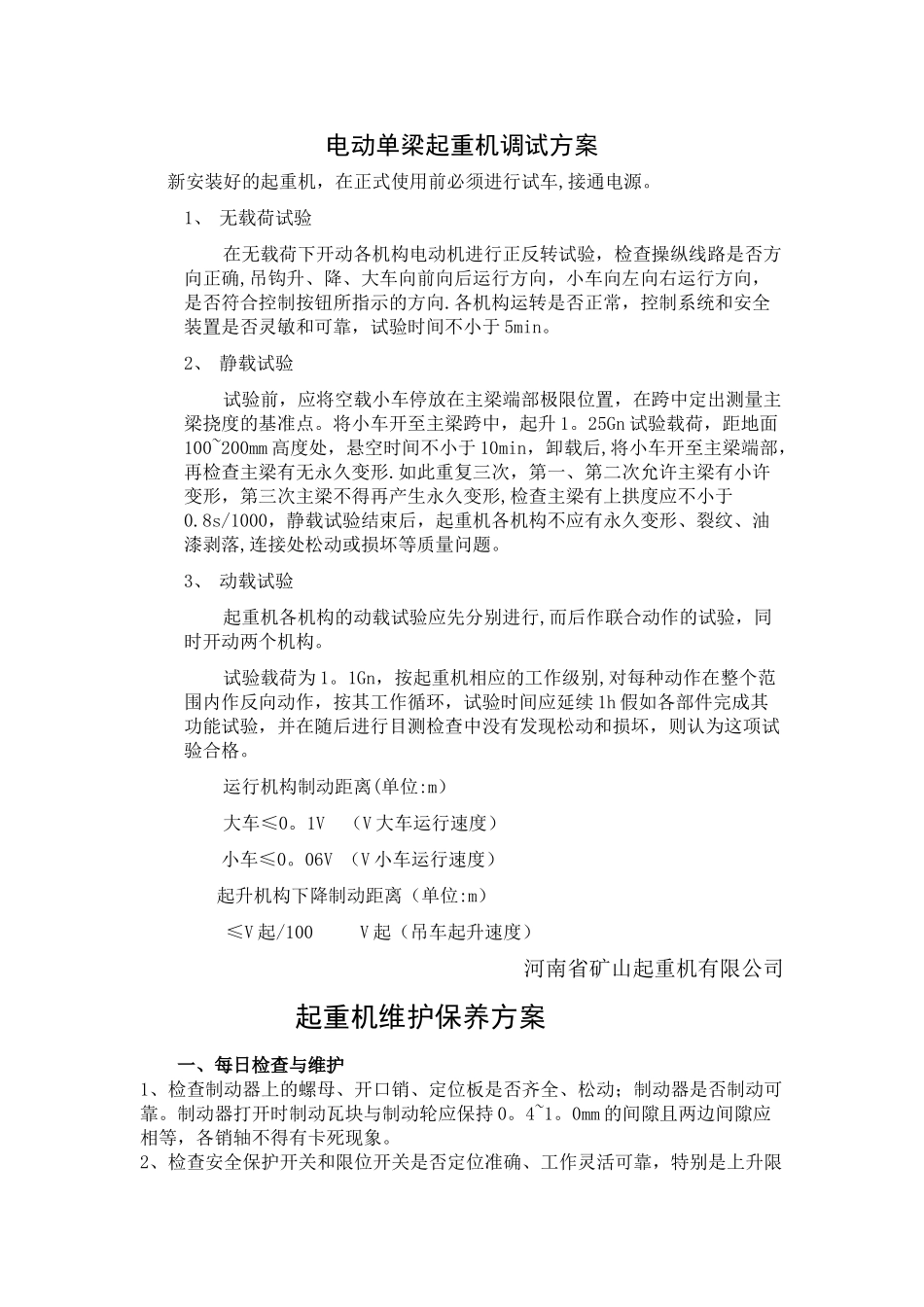

电动单梁起重机调试方案新安装好的起重机,在正式使用前必须进行试车,接通电源
1、 无载荷试验在无载荷下开动各机构电动机进行正反转试验,检查操纵线路是否方向正确,吊钩升、降、大车向前向后运行方向,小车向左向右运行方向,是否符合控制按钮所指示的方向
各机构运转是否正常,控制系统和安全装置是否灵敏和可靠,试验时间不小于 5min
2、 静载试验试验前,应将空载小车停放在主梁端部极限位置,在跨中定出测量主梁挠度的基准点
将小车开至主梁跨中,起升 1
25Gn 试验载荷,距地面100~200mm 高度处,悬空时间不小于 10min,卸载后,将小车开至主梁端部,再检查主梁有无永久变形
如此重复三次,第一、第二次允许主梁有小许变形,第三次主梁不得再产生永久变形,检查主梁有上拱度应不小于0
8s/1000,静载试验结束后,起重机各机构不应有永久变形、裂纹、油漆剥落,连接处松动或损坏等质量问题
3、 动载试验起重机各机构的动载试验应先分别进行,而后作联合动作的试验,同时开动两个机构
试验载荷为 1
1Gn,按起重机相应的工作级别,对每种动作在整个范围内作反向动作,按其工作循环,试验时间应延续 1h 假如各部件完成其功能试验,并在随后进行目测检查中没有发现松动和损坏,则认为这项试验合格
运行机构制动距离(单位:m)大车≤0
1V (V 大车运行速度) 小车≤0
06V (V 小车运行速度)起升机构下降制动距离(单位:m) ≤V 起/100 V 起(吊车起升速度)河南省矿山起重机有限公司 起重机维护保养方案一、每日检查与维护1、检查制动器上的螺母、开口销、定位板是否齐全、松动;制动器是否制动可靠
制动器打开时制动瓦块与制动轮应保持 0
0mm 的间隙且两边间隙应相等,各销轴不得有卡死现象
2、检查安全保护开关和限位开关是否定位准确、工作灵活可靠,特别是上升限位是否可靠

3、检查卷筒和滑轮
