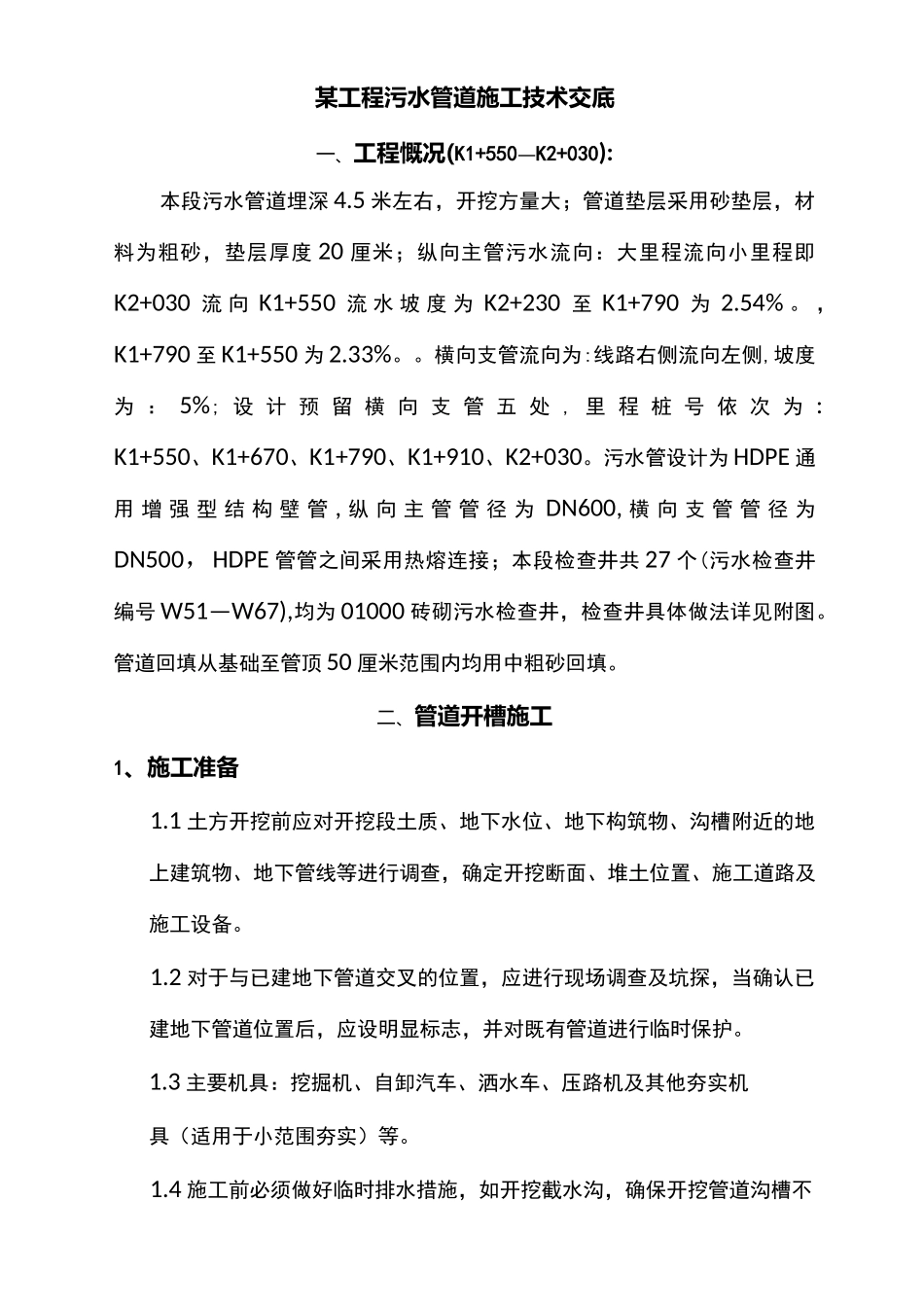

某工程污水管道施工技术交底一、工程慨况(K1+550—K2+030):本段污水管道埋深 4
5 米左右,开挖方量大;管道垫层采用砂垫层,材料为粗砂,垫层厚度 20 厘米;纵向主管污水流向:大里程流向小里程即K2+030 流 向 K1+550 流 水 坡 度 为 K2+230 至 K1+790 为 2
,K1+790 至 K1+550 为 2
横向支管流向为:线路右侧流向左侧,坡度为 : 5%; 设 计 预 留 横 向 支 管 五 处 , 里 程 桩 号 依 次 为 :K1+550、K1+670、K1+790、K1+910、K2+030
污水管设计为 HDPE 通用 增 强 型 结 构 壁 管 , 纵 向 主 管 管 径 为 DN600, 横 向 支 管 管 径 为DN500,HDPE 管管之间采用热熔连接;本段检查井共 27 个(污水检查井编号 W51—W67),均为 01000 砖砌污水检查井,检查井具体做法详见附图
管道回填从基础至管顶 50 厘米范围内均用中粗砂回填
二、管道开槽施工1、施工准备1
1 土方开挖前应对开挖段土质、地下水位、地下构筑物、沟槽附近的地上建筑物、地下管线等进行调查,确定开挖断面、堆土位置、施工道路及施工设备
2 对于与已建地下管道交叉的位置,应进行现场调查及坑探,当确认已建地下管道位置后,应设明显标志,并对既有管道进行临时保护
3 主要机具:挖掘机、自卸汽车、洒水车、压路机及其他夯实机具(适用于小范围夯实)等
4 施工前必须做好临时排水措施,如开挖截水沟,确保开挖管道沟槽不受雨水或地表水浸泡
5、测量放线
根据污水管道走向,测放污水检查井中心桩,并根据开挖深度、开挖坡度、槽底宽度(包括槽底管径大小和预留工作宽度)反算开挖边线,并撒上白灰线
开挖施工中应注意对中心桩的保护,在中心桩两侧引护桩,施工中可以随时
