1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写

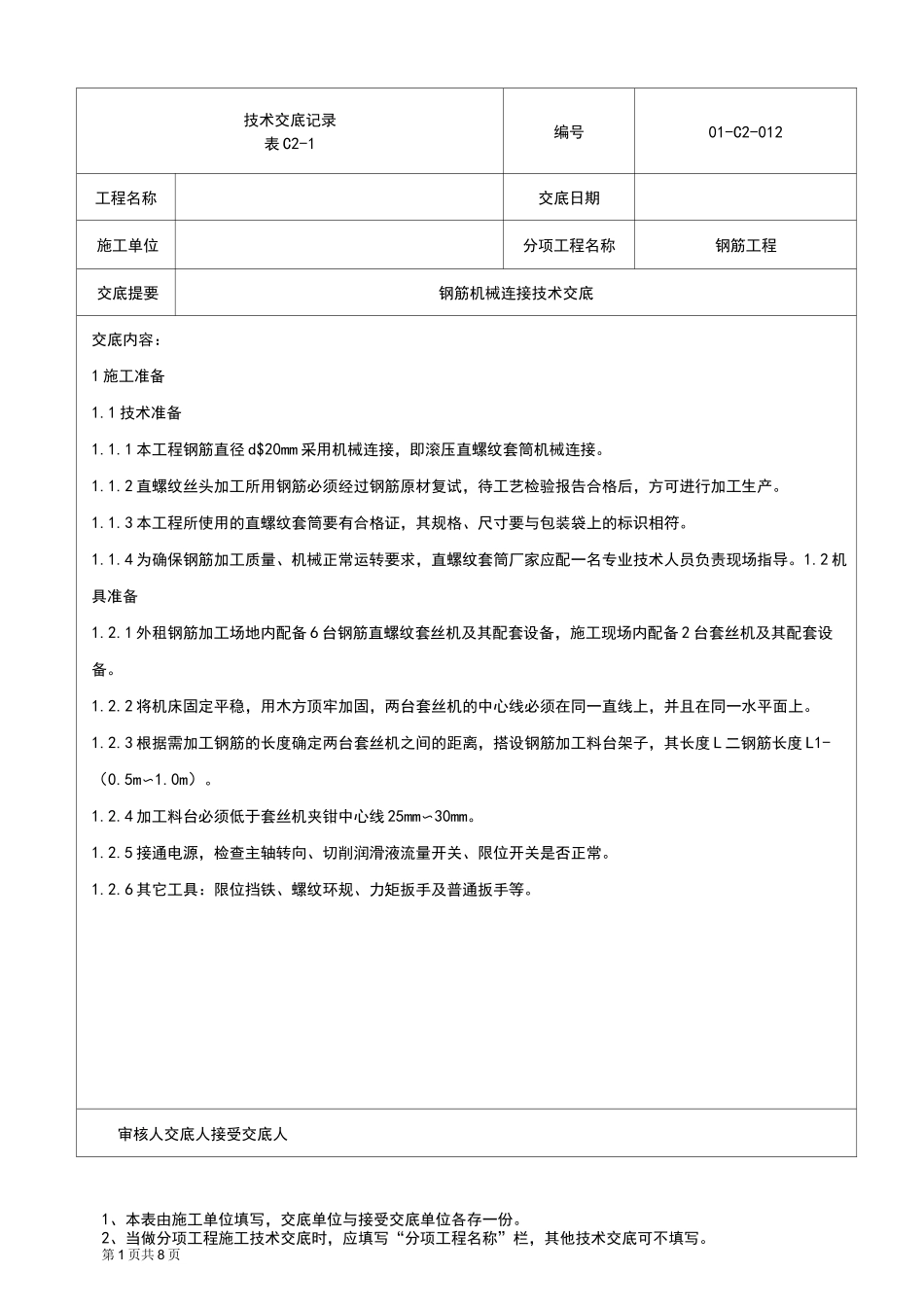

第 1 页共 8 页技术交底记录表 C2-1编号01-C2-012工程名称交底日期施工单位分项工程名称钢筋工程交底提要钢筋机械连接技术交底交底内容:1 施工准备1
1 技术准备1
1 本工程钢筋直径 d$20mm 采用机械连接,即滚压直螺纹套筒机械连接
2 直螺纹丝头加工所用钢筋必须经过钢筋原材复试,待工艺检验报告合格后,方可进行加工生产
3 本工程所使用的直螺纹套筒要有合格证,其规格、尺寸要与包装袋上的标识相符
4 为确保钢筋加工质量、机械正常运转要求,直螺纹套筒厂家应配一名专业技术人员负责现场指导
2 机具准备1
1 外租钢筋加工场地内配备 6 台钢筋直螺纹套丝机及其配套设备,施工现场内配备 2 台套丝机及其配套设备
2 将机床固定平稳,用木方顶牢加固,两台套丝机的中心线必须在同一直线上,并且在同一水平面上
3 根据需加工钢筋的长度确定两台套丝机之间的距离,搭设钢筋加工料台架子,其长度 L 二钢筋长度 L1-(0
4 加工料台必须低于套丝机夹钳中心线 25mm〜30mm
5 接通电源,检查主轴转向、切削润滑液流量开关、限位开关是否正常
6 其它工具:限位挡铁、螺纹环规、力矩扳手及普通扳手等
审核人交底人接受交底人1、本表由施工单位填写,交底单位与接受交底单位各存一份
2、当做分项工程施工技术交底时,应填写“分项工程名称”栏,其他技术交底可不填写
第 2 页共 8 页技术交底记录表 C2-1编号01-C2-012工程名称交底日期施工单位分项工程名称钢筋工程交底提要钢筋机械连接技术交底交底内容:1
3 材料准备1
1 钢筋端头 300mm 范围
