电脑桌面
添加小米粒文库到电脑桌面
安装后可以在桌面快捷访问

消防工程施工技术交底55325

消防工程施工技术交底55325_第1页
1/21
消防工程施工技术交底55325_第2页
2/21
消防工程施工技术交底55325_第3页
3/21

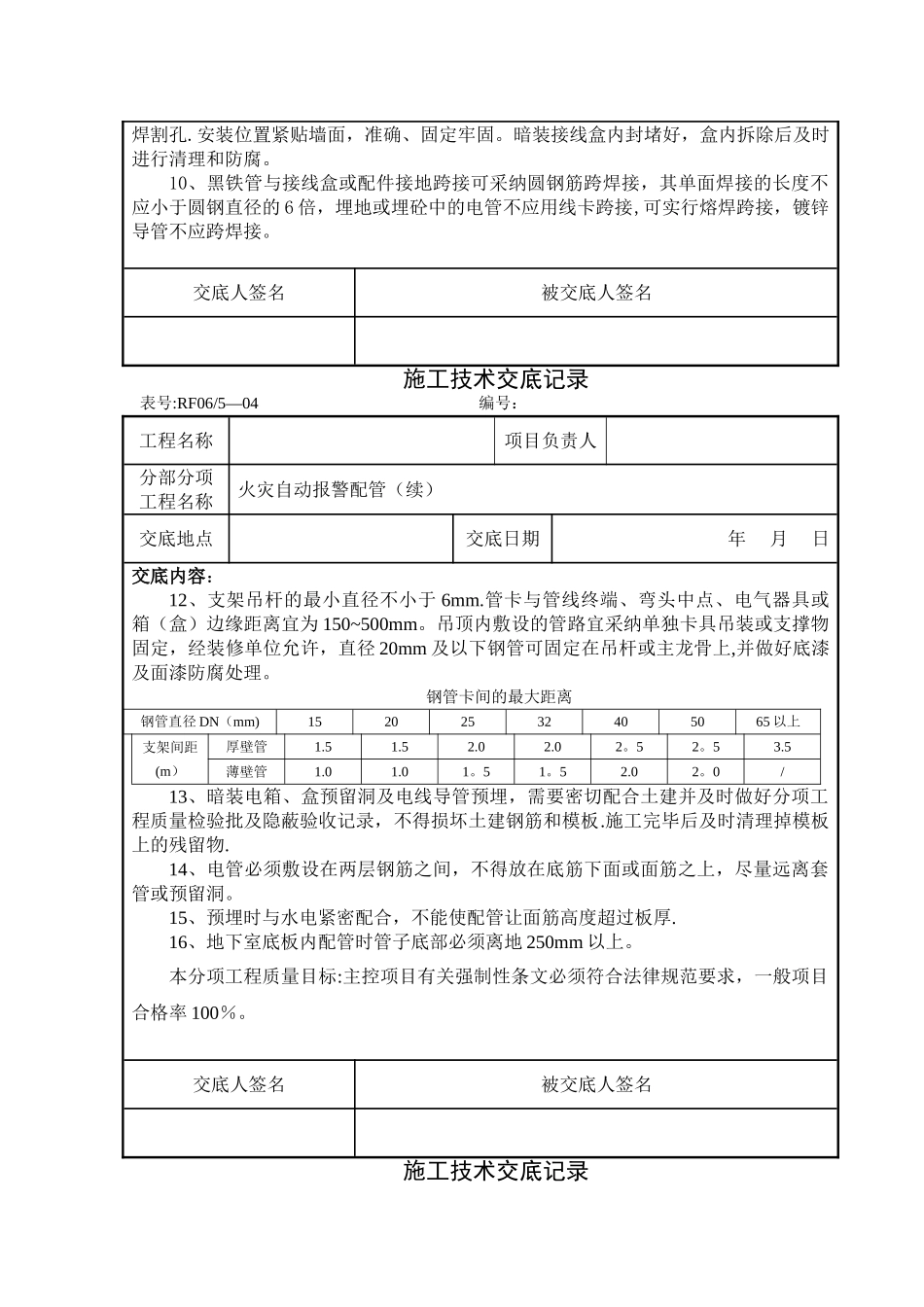

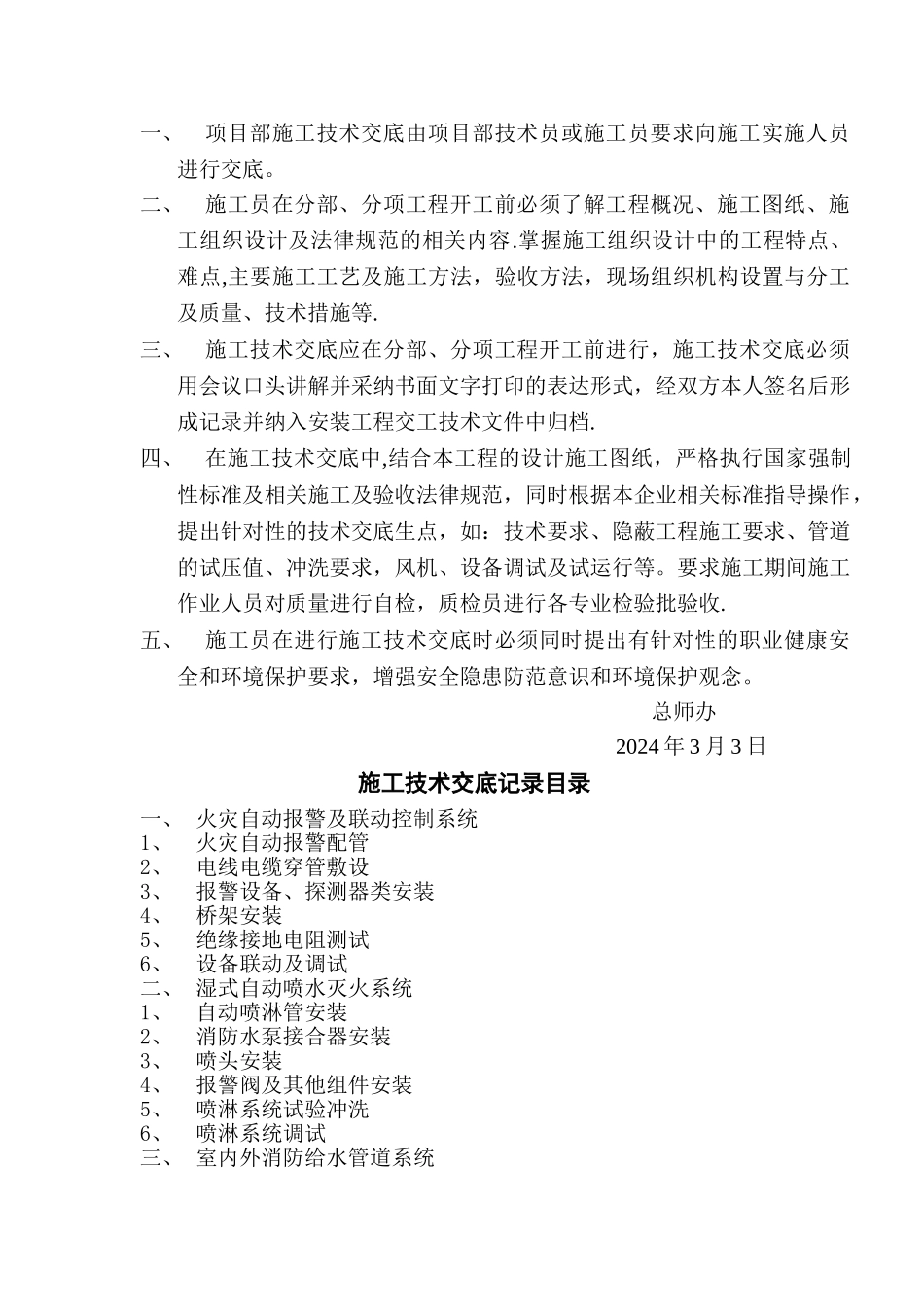

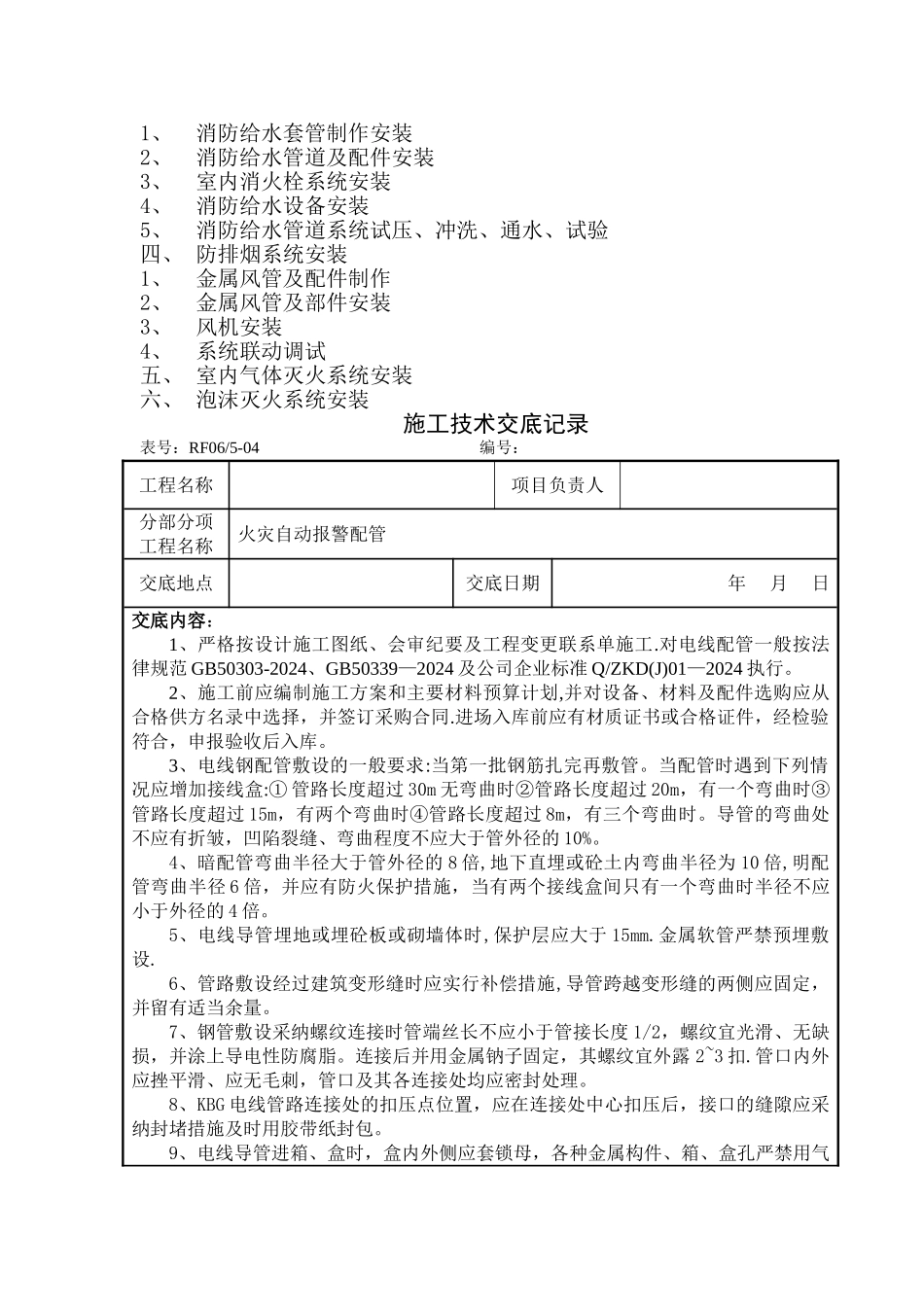

一、项目部施工技术交底由项目部技术员或施工员要求向施工实施人员进行交底。二、施工员在分部、分项工程开工前必须了解工程概况、施工图纸、施工组织设计及法律规范的相关内容.掌握施工组织设计中的工程特点、难点,主要施工工艺及施工方法,验收方法,现场组织机构设置与分工及质量、技术措施等.三、施工技术交底应在分部、分项工程开工前进行,施工技术交底必须用会议口头讲解并采纳书面文字打印的表达形式,经双方本人签名后形成记录并纳入安装工程交工技术文件中归档.四、在施工技术交底中,结合本工程的设计施工图纸,严格执行国家强制性标准及相关施工及验收法律规范,同时根据本企业相关标准指导操作,提出针对性的技术交底生点,如:技术要求、隐蔽工程施工要求、管道的试压值、冲洗要求,风机、设备调试及试运行等。要求施工期间施工作业人员对质量进行自检,质检员进行各专业检验批验收.五、施工员在进行施工技术交底时必须同时提出有针对性的职业健康安全和环境保护要求,增强安全隐患防范意识和环境保护观念。 总师办 2024 年 3 月 3 日施工技术交底记录目录一、 火灾自动报警及联动控制系统1、火灾自动报警配管2、电线电缆穿管敷设3、报警设备、探测器类安装4、桥架安装5、绝缘接地电阻测试6、设备联动及调试二、 湿式自动喷水灭火系统1、自动喷淋管安装2、消防水泵接合器安装3、喷头安装4、报警阀及其他组件安装5、喷淋系统试验冲洗6、喷淋系统调试三、 室内外消防给水管道系统1、消防给水套管制作安装2、消防给水管道及配件安装3、室内消火栓系统安装4、消防给水设备安装5、消防给水管道系统试压、冲洗、通水、试验四、 防排烟系统安装1、金属风管及配件制作2、金属风管及部件安装3、风机安装4、系统联动调试五、 室内气体灭火系统安装六、 泡沫灭火系统安装施工技术交底记录表号:RF06/5-04 编号:工程名称项目负责人分部分项工程名称火灾自动报警配管交底地点交底日期年 月 日交底内容:1、严格按设计施工图纸、会审纪要及工程变更联系单施工.对电线配管一般按法律规范 GB50303-2024、GB50339—2024 及公司企业标准 Q/ZKD(J)01—2024 执行。2、施工前应编制施工方案和主要材料预算计划,并对设备、材料及配件选购应从合格供方名录中选择,并签订采购合同.进场入库前应有材质证书或合格证件,经检验符合,申报验收后入库。3、电线钢配管敷设的一般要求:当第一批钢筋扎完再敷管。当配管时遇到下列情况应增加接线...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

消防工程施工技术交底55325

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
