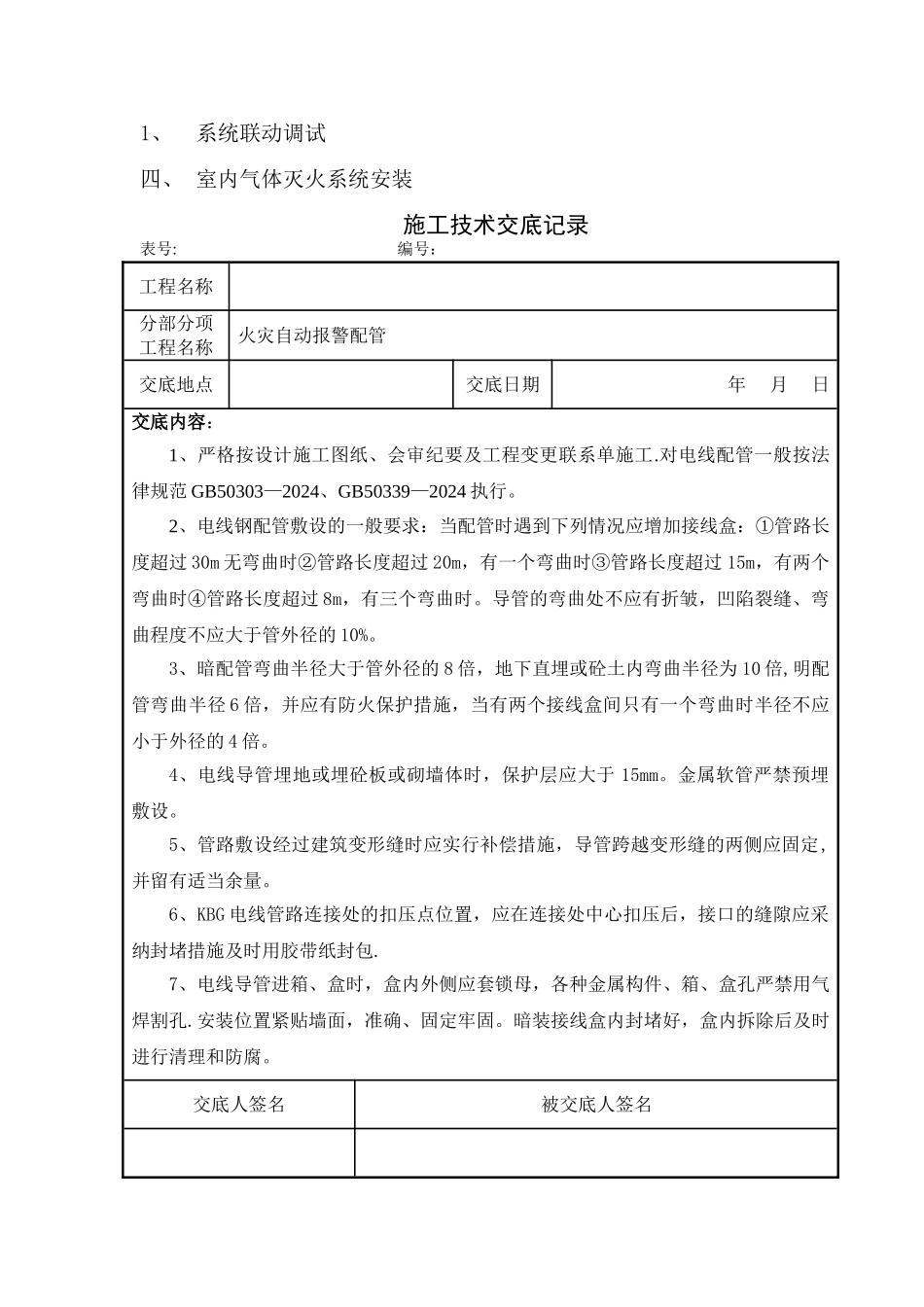

xxxxxxx施工技术交底编制人: 审核人: 审批人: xxxxxxxxxxxxxxxxxxxxxxxxxxx二 0 一二年十二月二十五日施工技术交底记录目录一、 火灾自动报警及联动控制系统1、火灾自动报警配管2、电线电缆穿管敷设3、报警设备、探测器类安装4、桥架安装5、绝缘接地电阻测试6、设备联动及调试二、 湿式自动喷水灭火系统1、自动喷淋管安装2、喷头安装3、报警阀及其他组件安装4、喷淋系统试验冲洗5、喷淋系统调试三、 防排烟系统安装1、系统联动调试四、 室内气体灭火系统安装施工技术交底记录表号: 编号:工程名称分部分项工程名称火灾自动报警配管交底地点交底日期年 月 日交底内容:1、严格按设计施工图纸、会审纪要及工程变更联系单施工
对电线配管一般按法律规范 GB50303—2024、GB50339—2024 执行
2、电线钢配管敷设的一般要求:当配管时遇到下列情况应增加接线盒:①管路长度超过 30m 无弯曲时②管路长度超过 20m,有一个弯曲时③管路长度超过 15m,有两个弯曲时④管路长度超过 8m,有三个弯曲时
导管的弯曲处不应有折皱,凹陷裂缝、弯曲程度不应大于管外径的 10%
3、暗配管弯曲半径大于管外径的 8 倍,地下直埋或砼土内弯曲半径为 10 倍,明配管弯曲半径 6 倍,并应有防火保护措施,当有两个接线盒间只有一个弯曲时半径不应小于外径的 4 倍
4、电线导管埋地或埋砼板或砌墙体时,保护层应大于 15mm
金属软管严禁预埋敷设
5、管路敷设经过建筑变形缝时应实行补偿措施,导管跨越变形缝的两侧应固定,并留有适当余量
6、KBG 电线管路连接处的扣压点位置,应在连接处中心扣压后,接口的缝隙应采纳封堵措施及时用胶带纸封包
7、电线导管进箱、盒时,盒内外侧应套锁母,各种金属构件、箱、盒孔严禁用气焊割孔
安装位置紧贴墙面,准确、固定牢固
暗装接线盒内封堵好,盒内拆除后及
