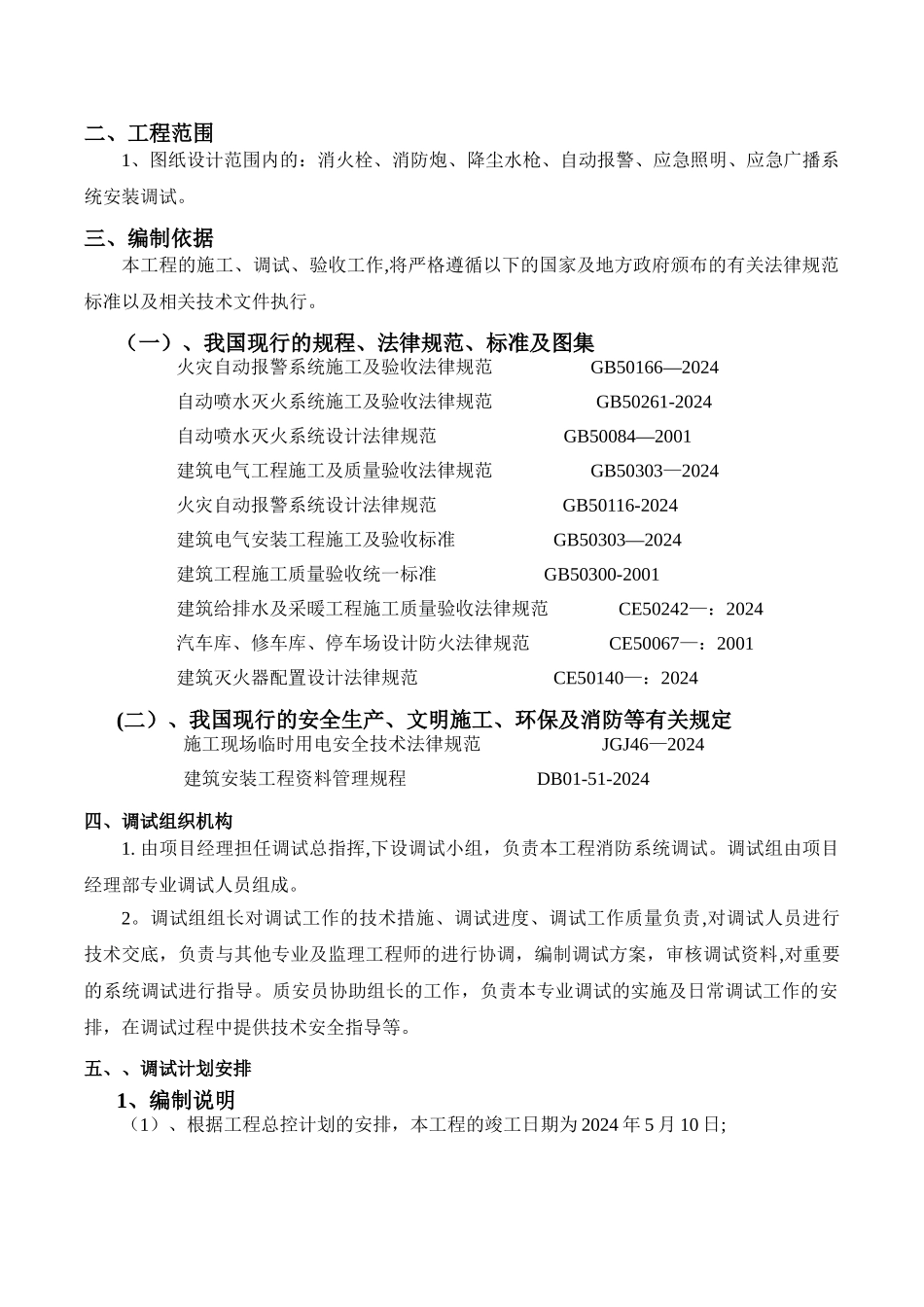

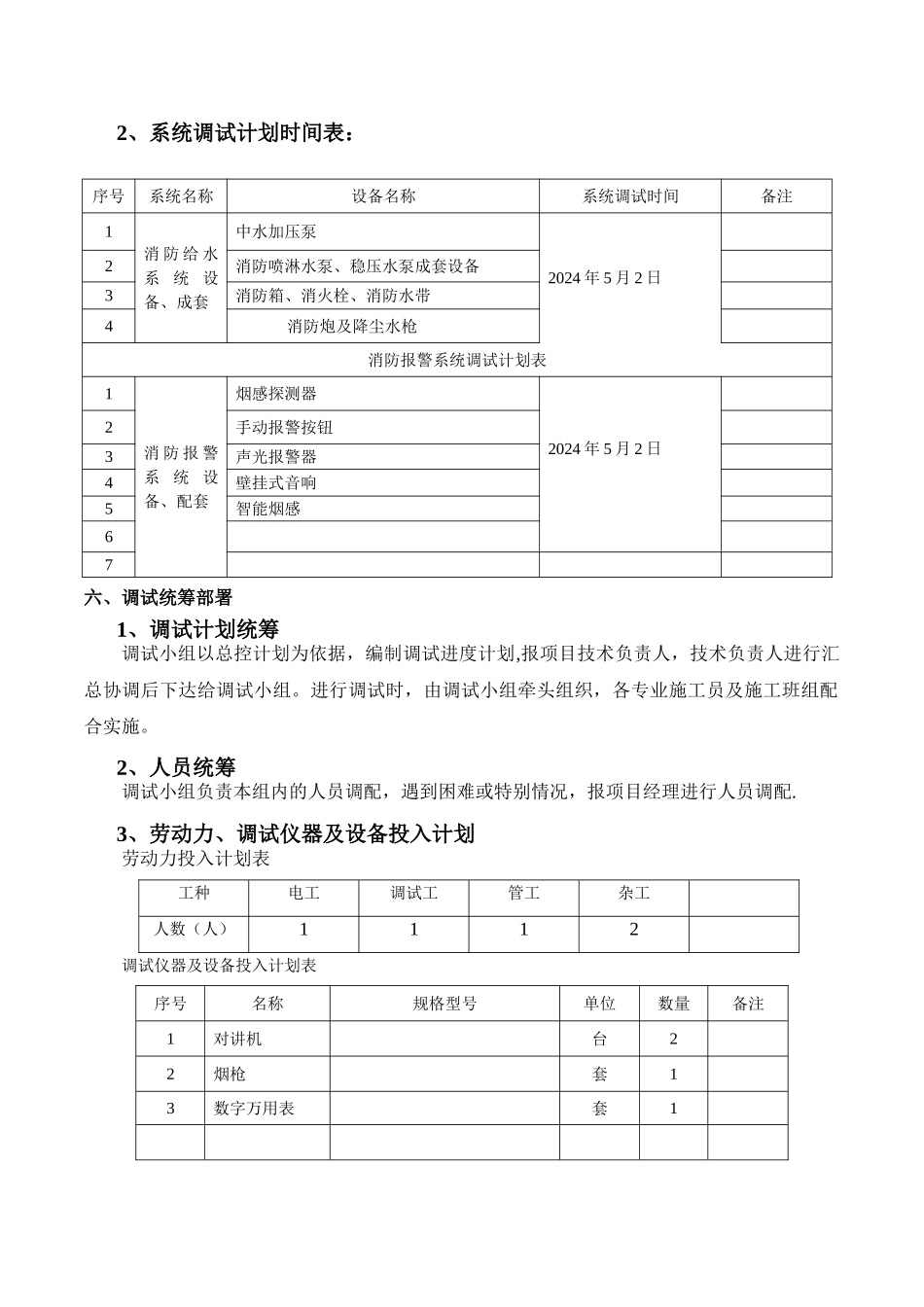

邢台国泰发电有限责任公司#5、#6 煤场封闭项目消防工程调试方案目 录一、工程简介二、工程范围三 、编制依据 四 、调试组织机构 五、 调试计划安排 六 、调试统筹部署 七 、调试准备 八 、系统调试步骤 九 、调试内容及方法 十、系统验收十 一 、资料、图纸的收集和整理 一、工程简介(1)工程项目名称:邢台国泰发电有限责任公司#5、#6 煤场封闭项目 (2)工程地点:邢台电厂(邢台国泰发电有限责任公司)院内(3)建筑面积约 14651㎡, 二、工程范围1、图纸设计范围内的:消火栓、消防炮、降尘水枪、自动报警、应急照明、应急广播系统安装调试。三、编制依据本工程的施工、调试、验收工作,将严格遵循以下的国家及地方政府颁布的有关法律规范标准以及相关技术文件执行。(一)、我国现行的规程、法律规范、标准及图集火灾自动报警系统施工及验收法律规范 GB50166—2024自动喷水灭火系统施工及验收法律规范 GB50261-2024自动喷水灭火系统设计法律规范 GB50084—2001建筑电气工程施工及质量验收法律规范 GB50303—2024火灾自动报警系统设计法律规范 GB50116-2024建筑电气安装工程施工及验收标准 GB50303—2024建筑工程施工质量验收统一标准 GB50300-2001建筑给排水及采暖工程施工质量验收法律规范 CE50242—:2024汽车库、修车库、停车场设计防火法律规范 CE50067—:2001建筑灭火器配置设计法律规范 CE50140—:2024(二)、我国现行的安全生产、文明施工、环保及消防等有关规定施工现场临时用电安全技术法律规范 JGJ46—2024建筑安装工程资料管理规程 DB01-51-2024四、调试组织机构1. 由项目经理担任调试总指挥,下设调试小组,负责本工程消防系统调试。调试组由项目经理部专业调试人员组成。2。调试组组长对调试工作的技术措施、调试进度、调试工作质量负责,对调试人员进行技术交底,负责与其他专业及监理工程师的进行协调,编制调试方案,审核调试资料,对重要的系统调试进行指导。质安员协助组长的工作,负责本专业调试的实施及日常调试工作的安排,在调试过程中提供技术安全指导等。五、、调试计划安排1、编制说明(1)、根据工程总控计划的安排,本工程的竣工日期为 2024 年 5 月 10 日;2、系统调试计划时间表:序号系统名称设备名称系统调试时间备注1消 防 给 水系统设备、成套中水加压泵2024 年 5 月 2 日2消防喷淋水泵、稳压水泵成套设备 3消防箱、消火栓、消防水带4消防炮及降尘水枪消...
