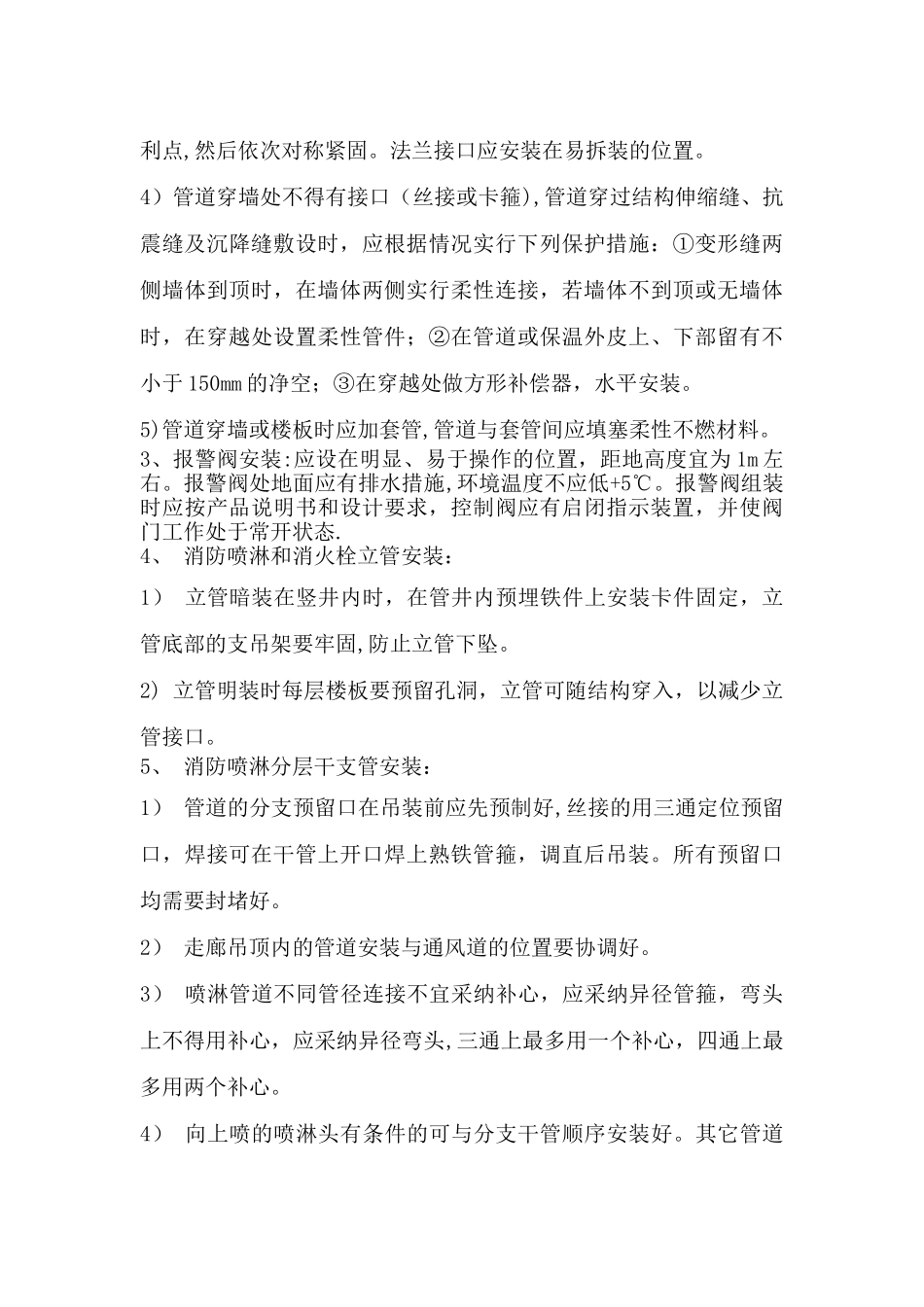

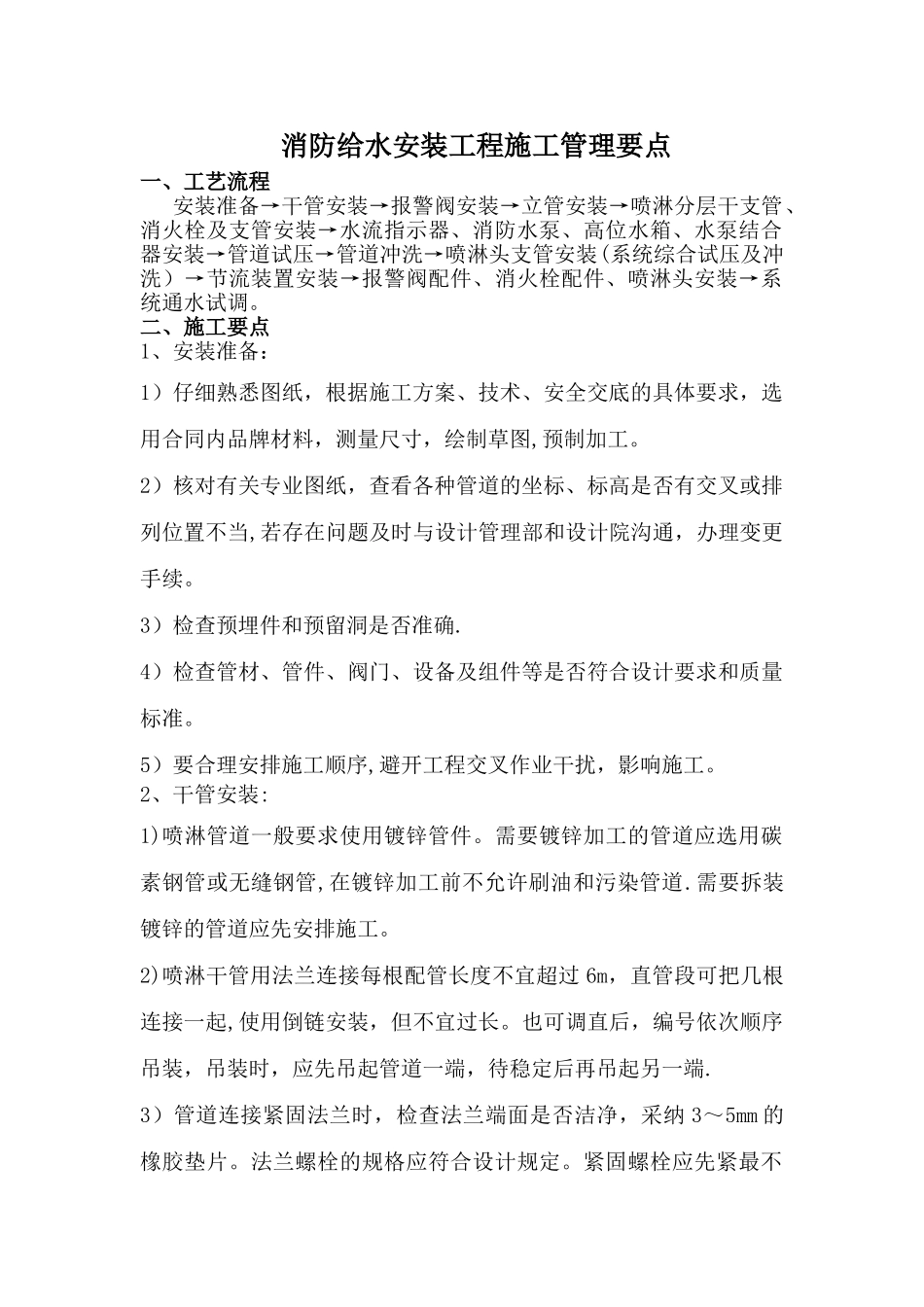

消防给水安装工程施工管理要点一、工艺流程安装准备→干管安装→报警阀安装→立管安装→喷淋分层干支管、消火栓及支管安装→水流指示器、消防水泵、高位水箱、水泵结合器安装→管道试压→管道冲洗→喷淋头支管安装(系统综合试压及冲洗)→节流装置安装→报警阀配件、消火栓配件、喷淋头安装→系统通水试调
二、施工要点1、安装准备: 1)仔细熟悉图纸,根据施工方案、技术、安全交底的具体要求,选用合同内品牌材料,测量尺寸,绘制草图,预制加工
2)核对有关专业图纸,查看各种管道的坐标、标高是否有交叉或排列位置不当,若存在问题及时与设计管理部和设计院沟通,办理变更手续
3)检查预埋件和预留洞是否准确
4)检查管材、管件、阀门、设备及组件等是否符合设计要求和质量标准
5)要合理安排施工顺序,避开工程交叉作业干扰,影响施工
2、干管安装:1)喷淋管道一般要求使用镀锌管件
需要镀锌加工的管道应选用碳素钢管或无缝钢管,在镀锌加工前不允许刷油和污染管道
需要拆装镀锌的管道应先安排施工
2)喷淋干管用法兰连接每根配管长度不宜超过 6m,直管段可把几根连接一起,使用倒链安装,但不宜过长
也可调直后,编号依次顺序吊装,吊装时,应先吊起管道一端,待稳定后再吊起另一端
3)管道连接紧固法兰时,检查法兰端面是否洁净,采纳 3~5mm 的橡胶垫片
法兰螺栓的规格应符合设计规定
紧固螺栓应先紧最不利点,然后依次对称紧固
法兰接口应安装在易拆装的位置
4)管道穿墙处不得有接口(丝接或卡箍),管道穿过结构伸缩缝、抗震缝及沉降缝敷设时,应根据情况实行下列保护措施:①变形缝两侧墙体到顶时,在墙体两侧实行柔性连接,若墙体不到顶或无墙体时,在穿越处设置柔性管件;②在管道或保温外皮上、下部留有不小于 150mm 的净空;③在穿越处做方形补偿器,水平安装
5)管道穿墙或楼板时应加套管,管道与套管间应填塞柔性不燃材料

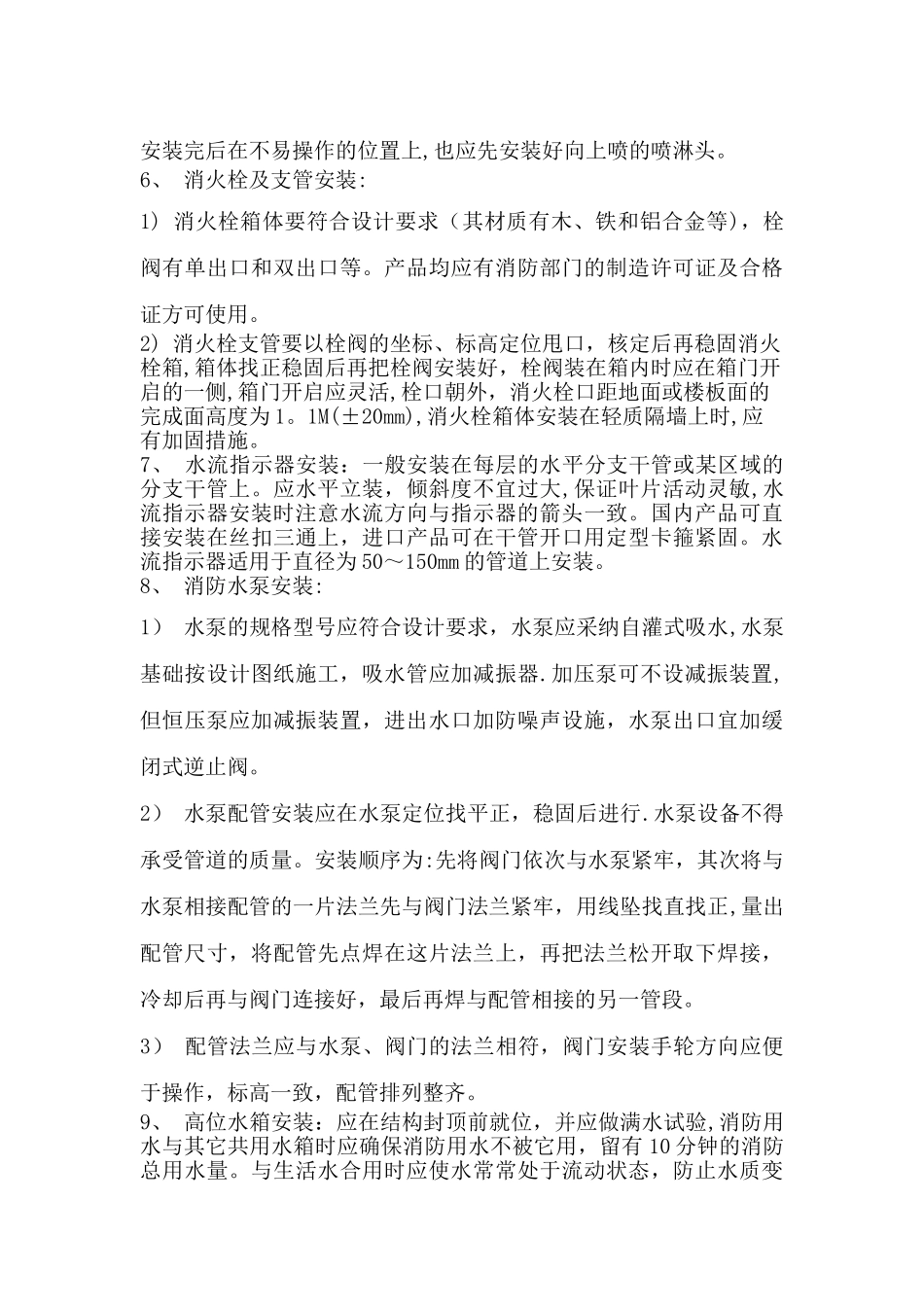

3、报警阀安装:应设在明显
