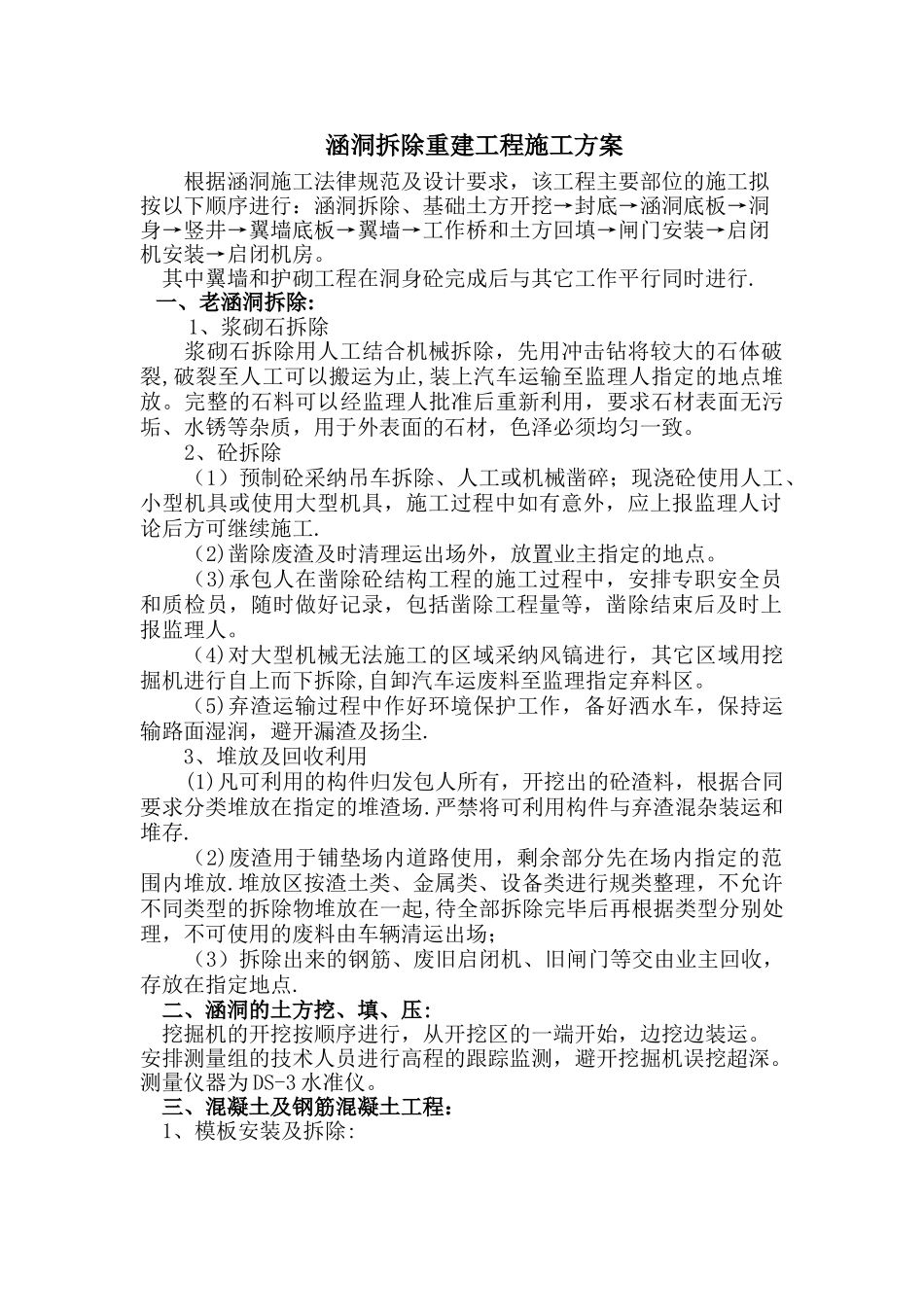

涵洞拆除重建工程施工方案根据涵洞施工法律规范及设计要求,该工程主要部位的施工拟按以下顺序进行:涵洞拆除、基础土方开挖→封底→涵洞底板→洞身→竖井→翼墙底板→翼墙→工作桥和土方回填→闸门安装→启闭机安装→启闭机房。其中翼墙和护砌工程在洞身砼完成后与其它工作平行同时进行.一、老涵洞拆除:1、浆砌石拆除浆砌石拆除用人工结合机械拆除,先用冲击钻将较大的石体破裂,破裂至人工可以搬运为止,装上汽车运输至监理人指定的地点堆放。完整的石料可以经监理人批准后重新利用,要求石材表面无污垢、水锈等杂质,用于外表面的石材,色泽必须均匀一致。2、砼拆除(1)预制砼采纳吊车拆除、人工或机械凿碎;现浇砼使用人工、小型机具或使用大型机具,施工过程中如有意外,应上报监理人讨论后方可继续施工.(2)凿除废渣及时清理运出场外,放置业主指定的地点。(3)承包人在凿除砼结构工程的施工过程中,安排专职安全员和质检员,随时做好记录,包括凿除工程量等,凿除结束后及时上报监理人。(4)对大型机械无法施工的区域采纳风镐进行,其它区域用挖掘机进行自上而下拆除,自卸汽车运废料至监理指定弃料区。(5)弃渣运输过程中作好环境保护工作,备好洒水车,保持运输路面湿润,避开漏渣及扬尘.3、堆放及回收利用(1)凡可利用的构件归发包人所有,开挖出的砼渣料,根据合同要求分类堆放在指定的堆渣场.严禁将可利用构件与弃渣混杂装运和堆存.(2)废渣用于铺垫场内道路使用,剩余部分先在场内指定的范围内堆放.堆放区按渣土类、金属类、设备类进行规类整理,不允许不同类型的拆除物堆放在一起,待全部拆除完毕后再根据类型分别处理,不可使用的废料由车辆清运出场;(3)拆除出来的钢筋、废旧启闭机、旧闸门等交由业主回收,存放在指定地点.二、涵洞的土方挖、填、压:挖掘机的开挖按顺序进行,从开挖区的一端开始,边挖边装运。安排测量组的技术人员进行高程的跟踪监测,避开挖掘机误挖超深。测量仪器为 DS-3 水准仪。三、混凝土及钢筋混凝土工程:1、模板安装及拆除:模板及支架的安装必须牢固,位置准确,因此支架必须支承在坚实的地基或老混凝土上,并有足够的支承面积,斜撑要防止滑动.支架的立柱必须在两模板安装过程中,设置足够的临时支撑和铅丝、扒钉等固定措施,保证模板结构有足够的强度、刚度和稳定性,能承受混凝土浇筑和振捣的侧向压力和振动力,防止产生位移,确保混凝土结构外形尺寸准确,并有足够的密封性,避开漏浆,影响混凝土外观质...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

涵洞拆除重建工程施工方案

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
