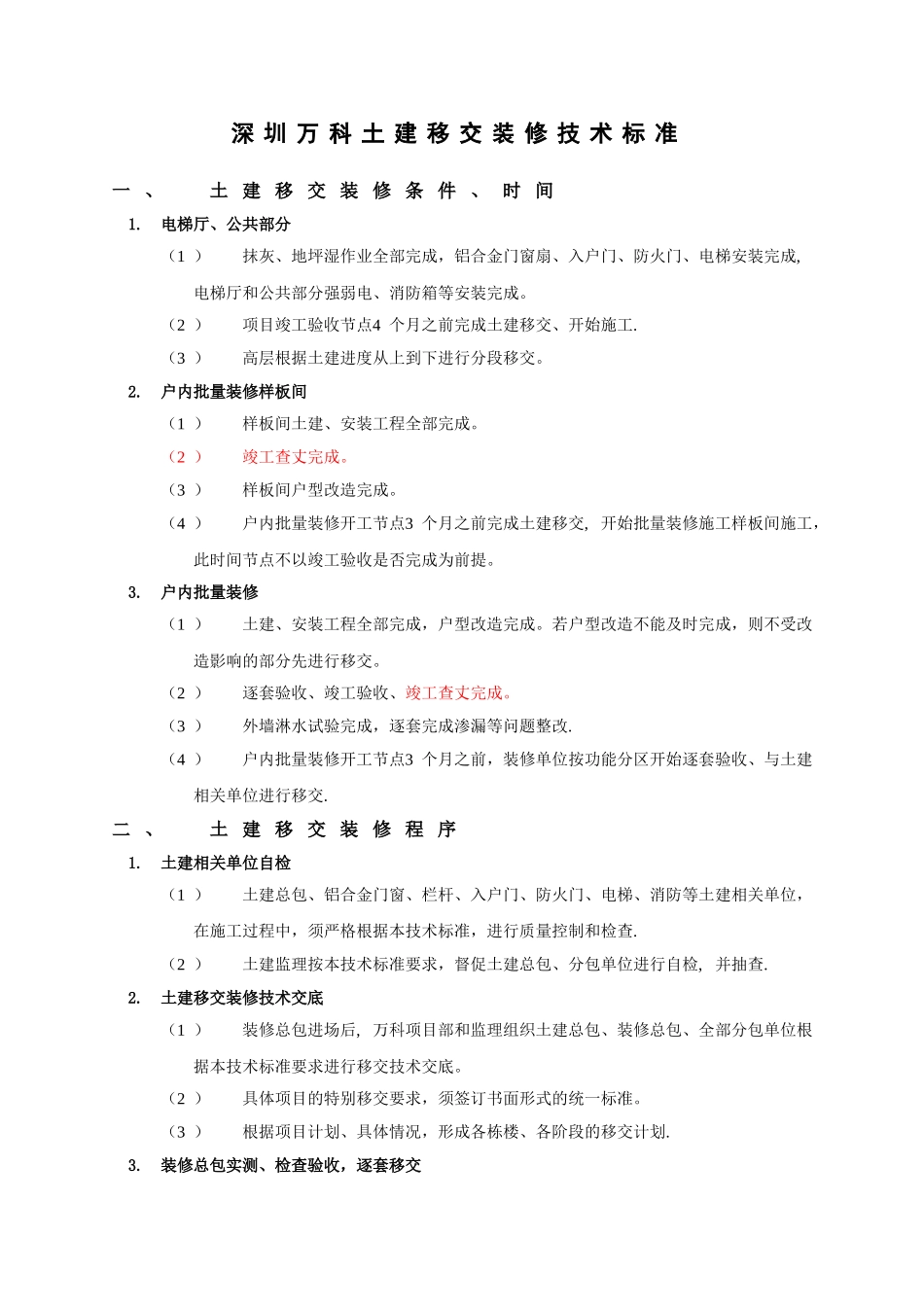

深 圳 万 科 土 建 移 交 装 修 技 术 标 准一 、土 建 移 交 装 修 条 件 、 时 间1
电梯厅、公共部分(1 )抹灰、地坪湿作业全部完成,铝合金门窗扇、入户门、防火门、电梯安装完成,电梯厅和公共部分强弱电、消防箱等安装完成
(2 )项目竣工验收节点4 个月之前完成土建移交、开始施工
(3 )高层根据土建进度从上到下进行分段移交
户内批量装修样板间(1 )样板间土建、安装工程全部完成
(2 )竣工查丈完成
(3 )样板间户型改造完成
(4 )户内批量装修开工节点3 个月之前完成土建移交, 开始批量装修施工样板间施工,此时间节点不以竣工验收是否完成为前提
户内批量装修(1 )土建、安装工程全部完成,户型改造完成
若户型改造不能及时完成,则不受改造影响的部分先进行移交
(2 )逐套验收、竣工验收、竣工查丈完成
(3 )外墙淋水试验完成,逐套完成渗漏等问题整改
(4 )户内批量装修开工节点3 个月之前,装修单位按功能分区开始逐套验收、与土建相关单位进行移交

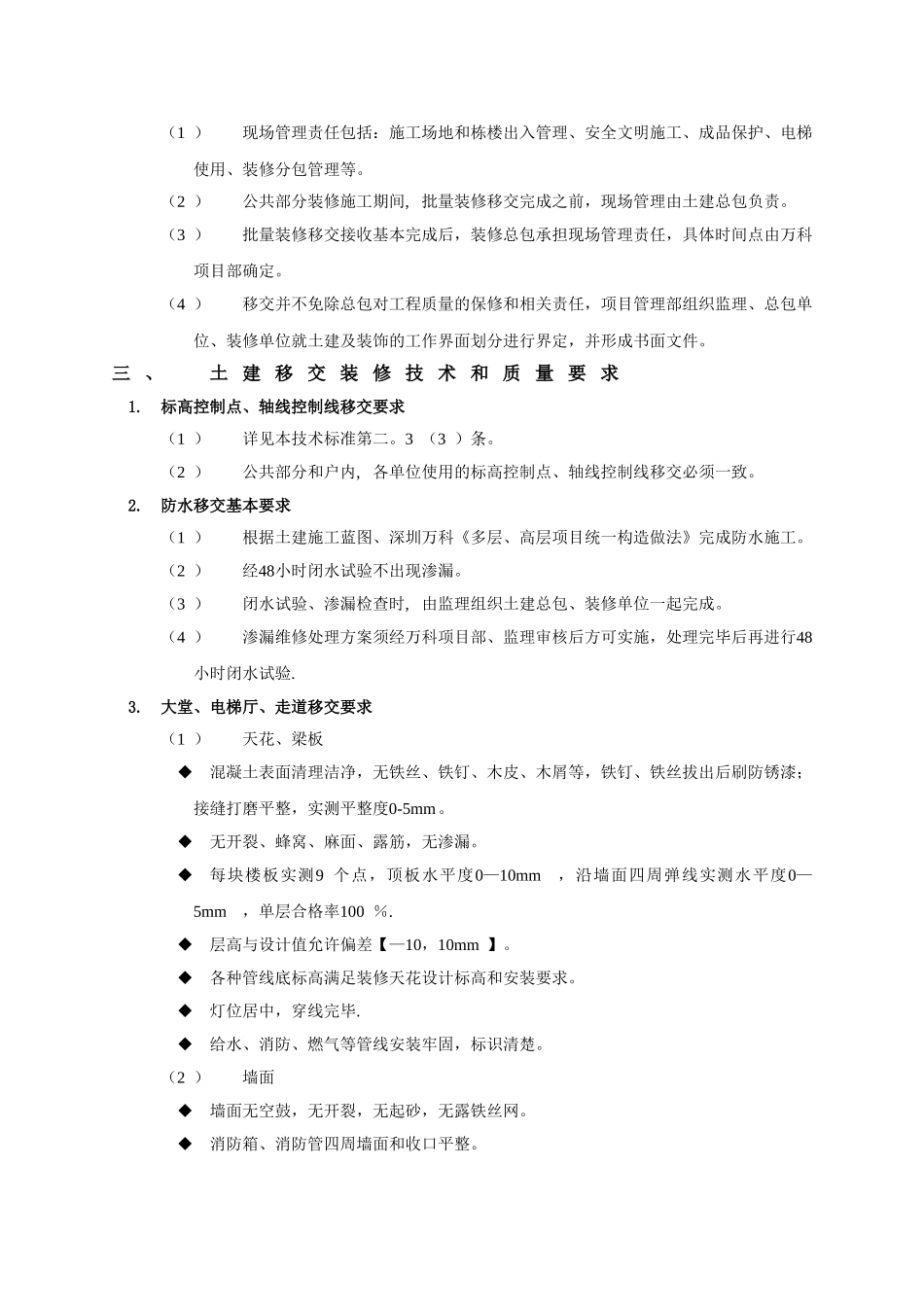

二 、土 建 移 交 装 修 程 序1
土建相关单位自检(1 )土建总包、铝合金门窗、栏杆、入户门、防火门、电梯、消防等土建相关单位,在施工过程中,须严格根据本技术标准,进行质量控制和检查
(2 )土建监理按本技术标准要求,督促土建总包、分包单位进行自检, 并抽查
土建移交装修技术交底(1 )装修总包进场后, 万科项目部和监理组织土建总包、装修总包、全部分包单位根据本技术标准要求进行移交技术交底
(2 )具体项目的特别移交要求,须签订书面形式的统一标准
(3 )根据项目计划、具体情况,形成各栋楼、各阶段的移交计划

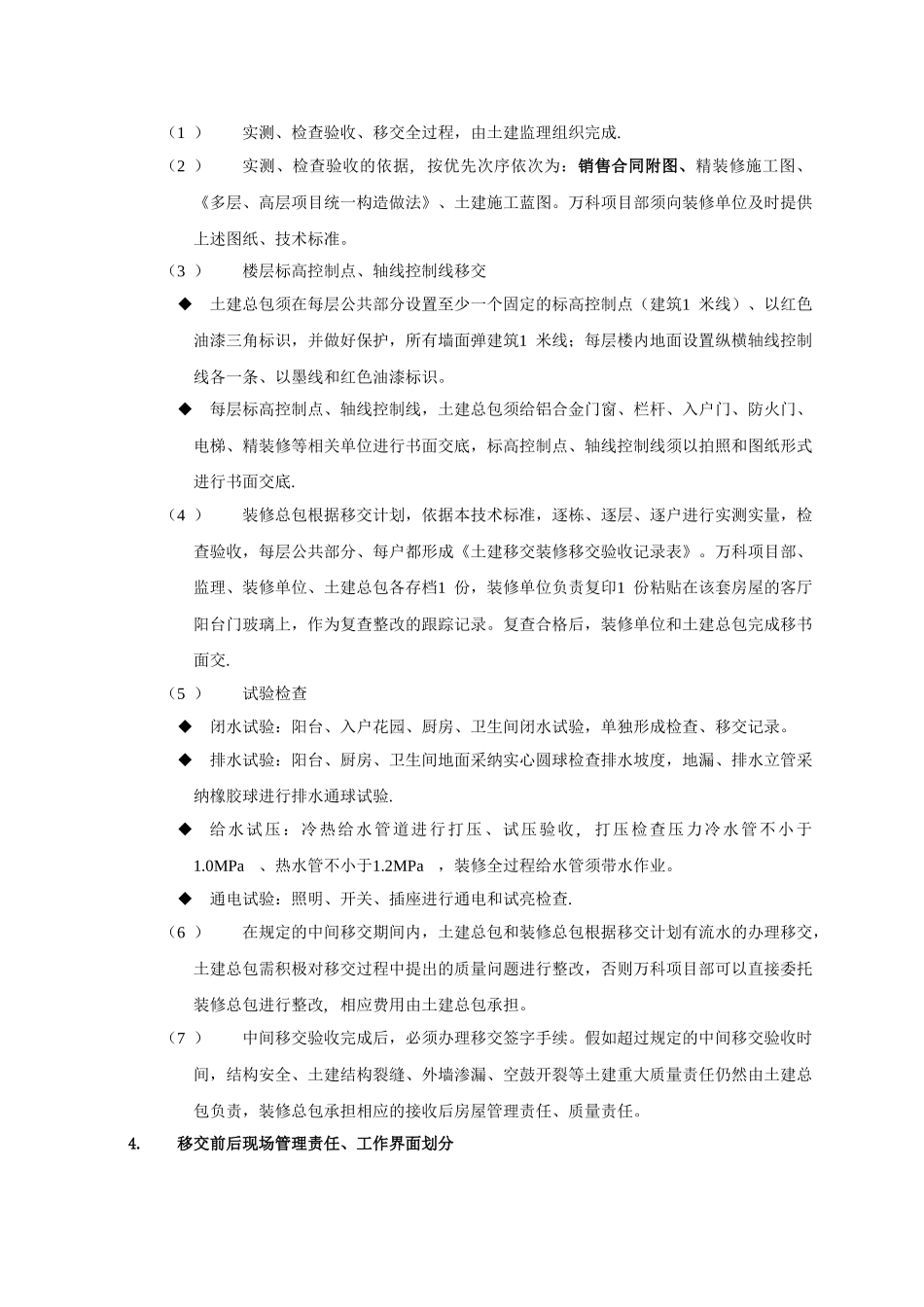

装修总包实测、检查验收,逐套移交(1 )实测、检查验收、移交全过程,由土建监理组织完成
(2 )实测、检查验收的依据, 按优先次序依次为:销售合同附图、精装修施工图、《多层、高层项目统
