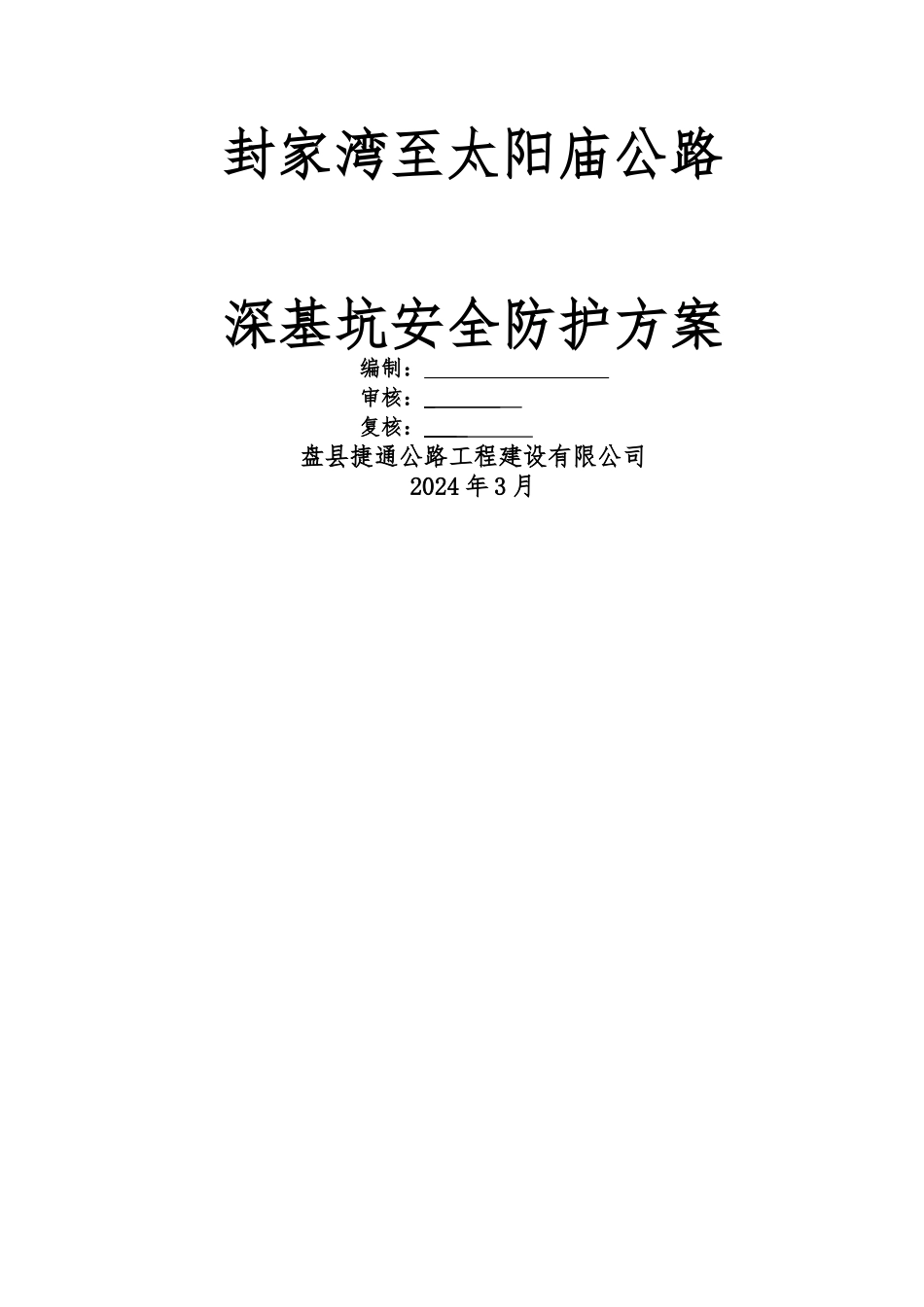

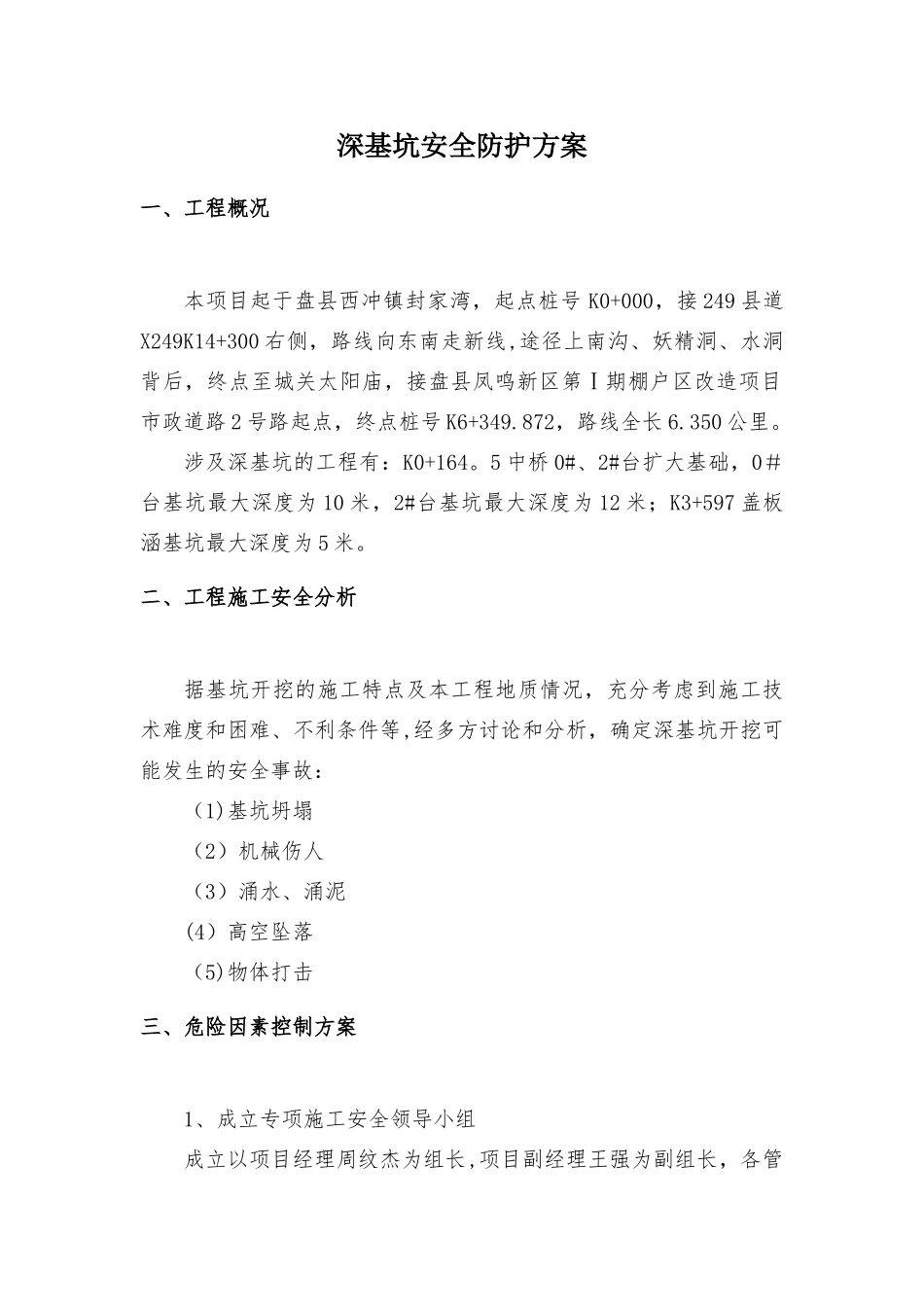

封家湾至太阳庙公路深基坑安全防护方案编制: 审核: 复核: 盘县捷通公路工程建设有限公司2024 年 3 月深基坑安全防护方案一、工程概况本项目起于盘县西冲镇封家湾,起点桩号 K0+000,接 249 县道X249K14+300 右侧,路线向东南走新线,途径上南沟、妖精洞、水洞背后,终点至城关太阳庙,接盘县凤鸣新区第Ⅰ期棚户区改造项目市政道路 2 号路起点,终点桩号 K6+349
872,路线全长 6
350 公里
涉及深基坑的工程有:K0+164
5 中桥 0#、2#台扩大基础,0#台基坑最大深度为 10 米,2#台基坑最大深度为 12 米;K3+597 盖板涵基坑最大深度为 5 米
二、工程施工安全分析据基坑开挖的施工特点及本工程地质情况,充分考虑到施工技术难度和困难、不利条件等,经多方讨论和分析,确定深基坑开挖可能发生的安全事故:(1)基坑坍塌(2)机械伤人(3)涌水、涌泥(4)高空坠落(5)物体打击三、危险因素控制方案1、成立专项施工安全领导小组成立以项目经理周纹杰为组长,项目副经理王强为副组长,各管理人员为组员的安全生产领导小组;组员职责:从技术、质量、安全、现场施工安排、机械等方面,在各自业务范围对安全生产负责

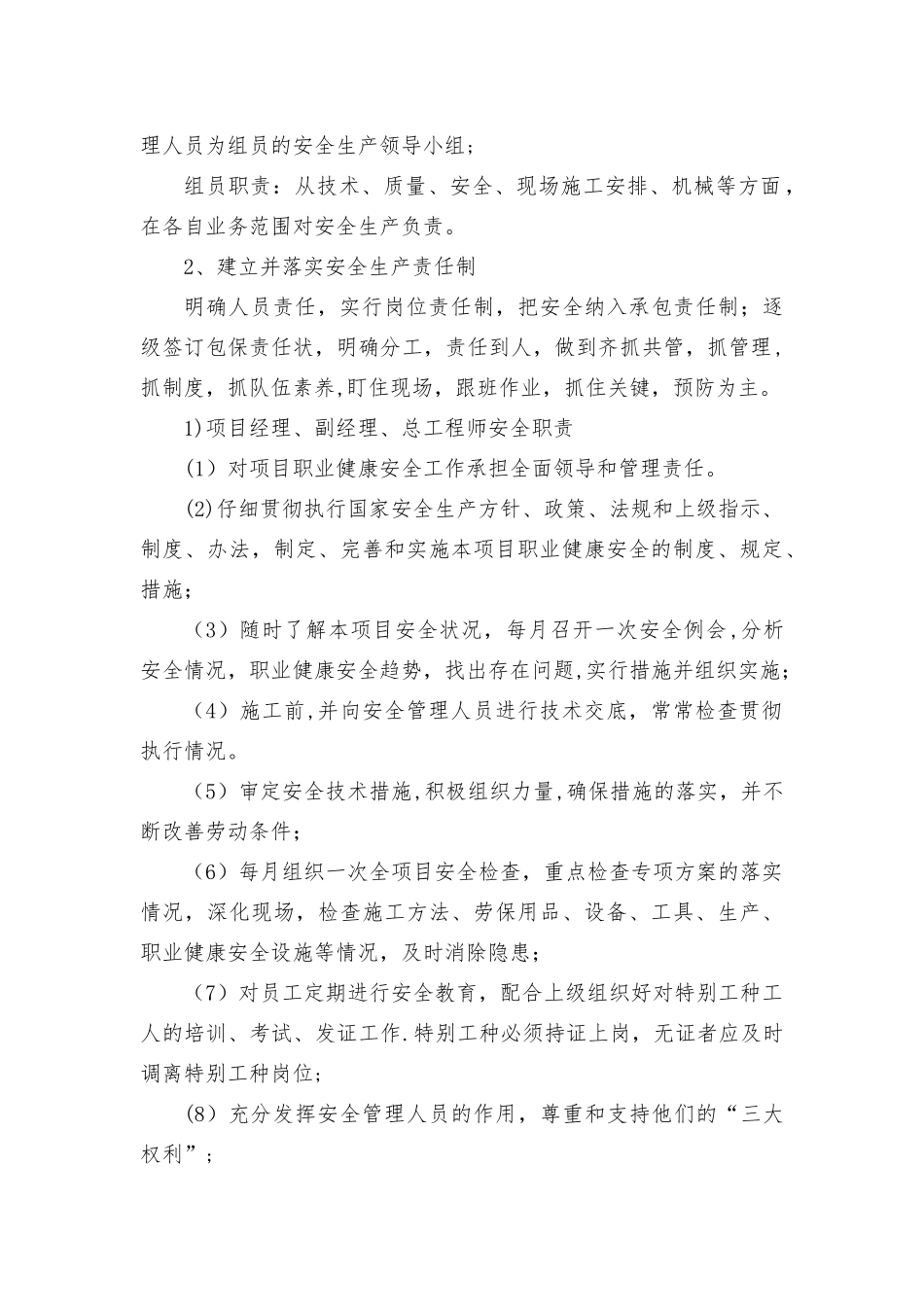

2、建立并落实安全生产责任制明确人员责任,实行岗位责任制,把安全纳入承包责任制;逐级签订包保责任状,明确分工,责任到人,做到齐抓共管,抓管理,抓制度,抓队伍素养,盯住现场,跟班作业,抓住关键,预防为主
1)项目经理、副经理、总工程师安全职责(1)对项目职业健康安全工作承担全面领导和管理责任
(2)仔细贯彻执行国家安全生产方针、政策、法规和上级指示、制度、办法,制定、完善和实施本项目职业健康安全的制度、规定、措施;(3)随时了解本项目安全状况,每月召开一次安全例会,分析安全情况,职业健康安全趋势,找出存在问题,实行措施并组织实施;(4)施工前,并向安全管理
