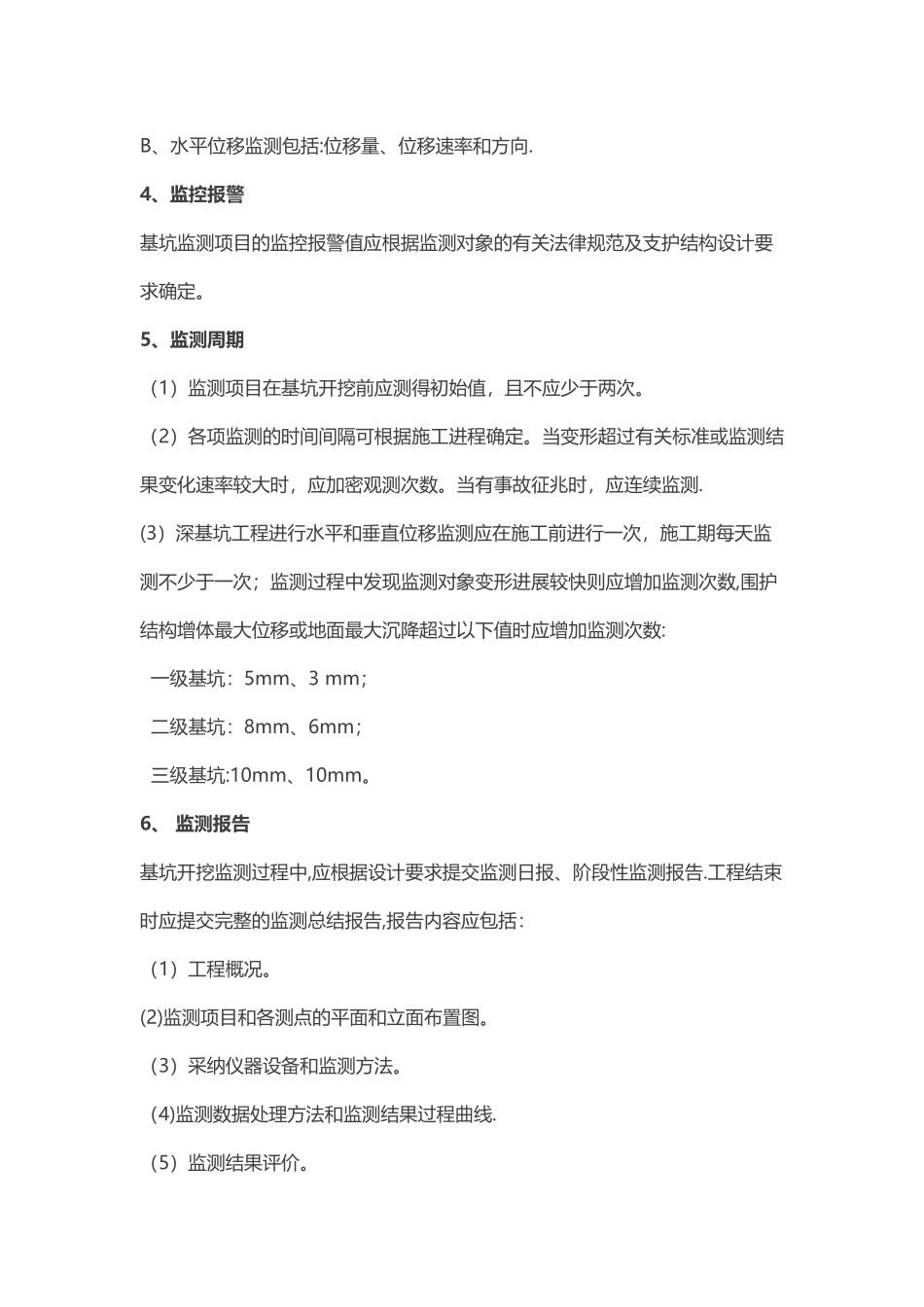

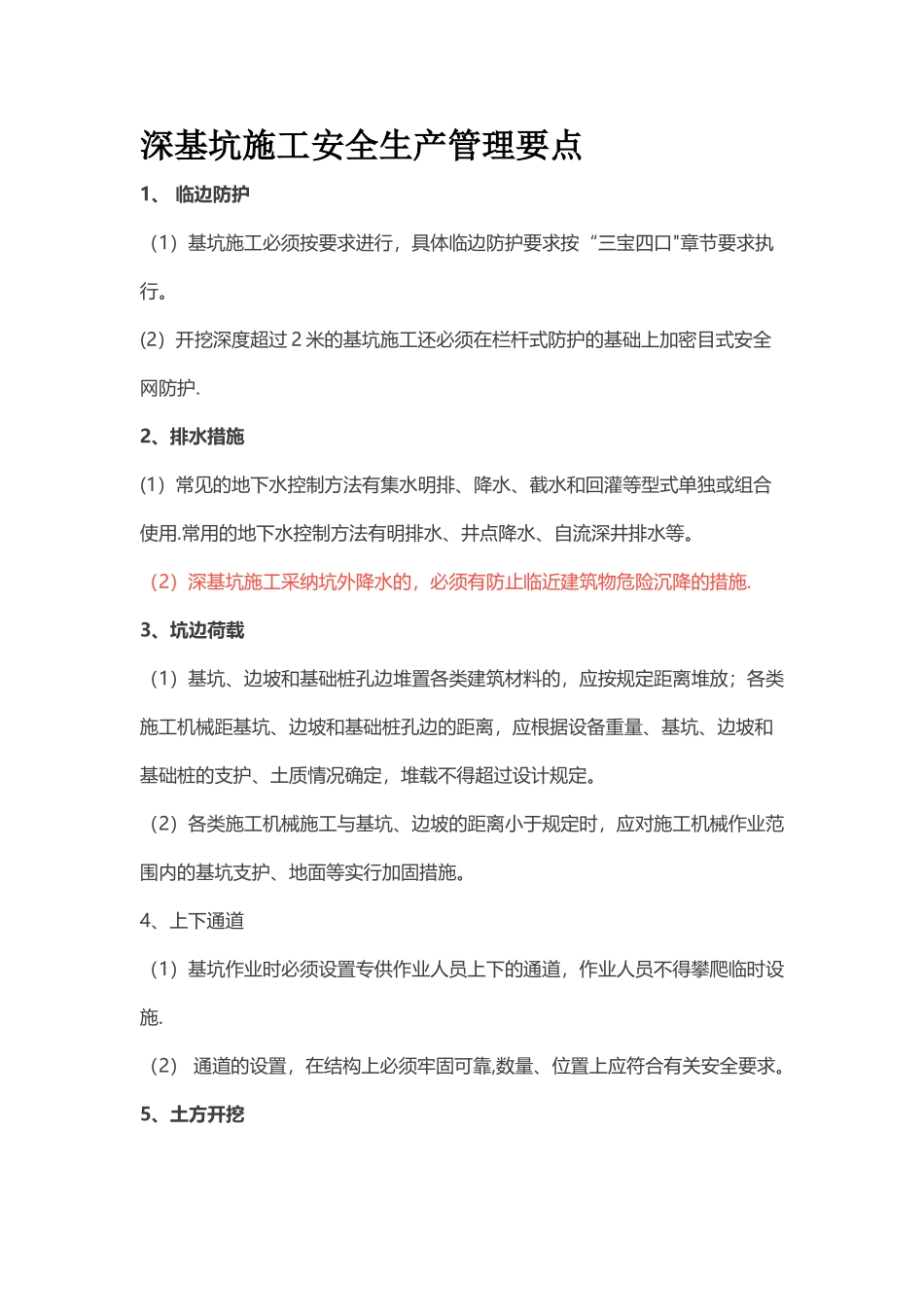

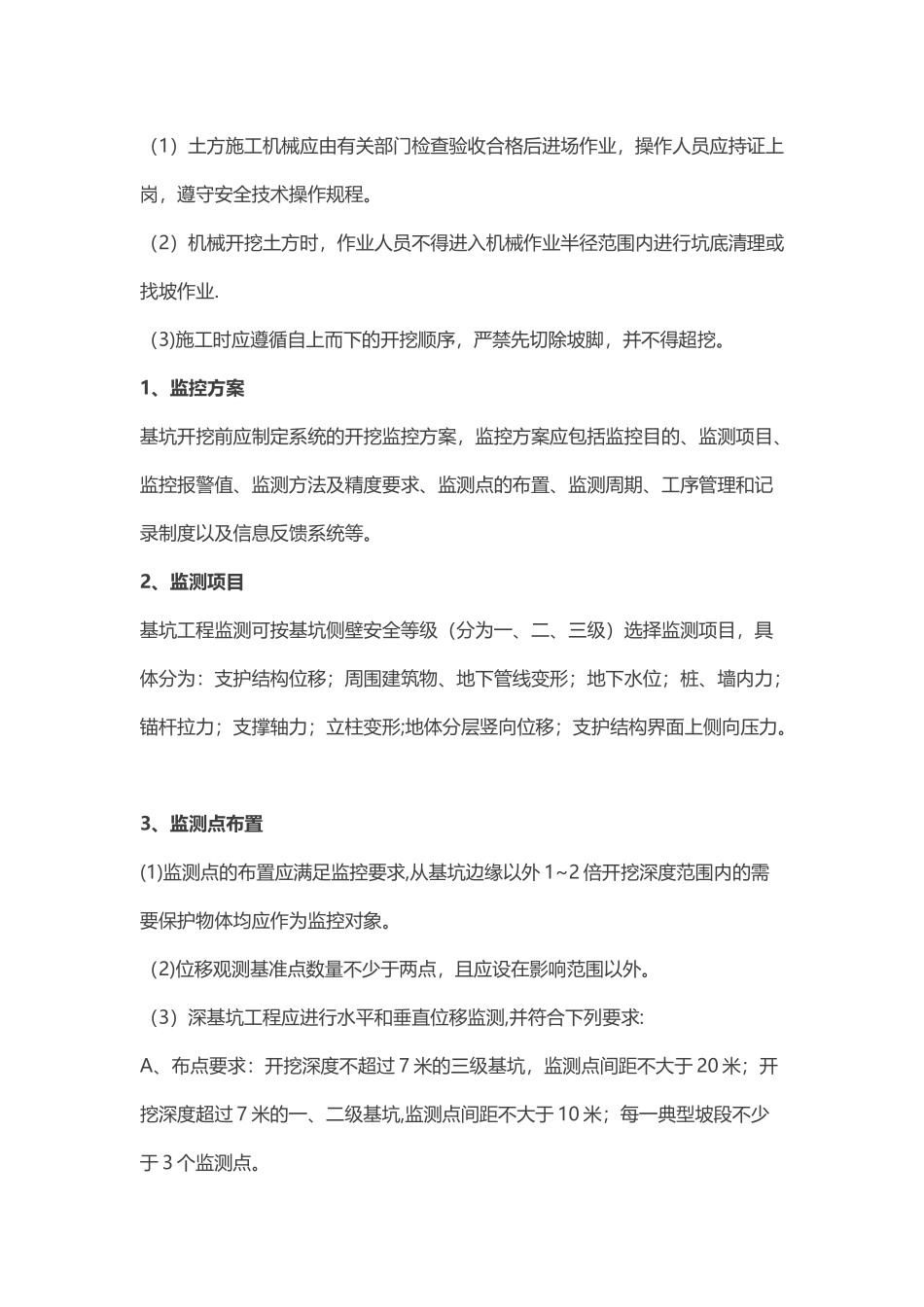

深基坑施工安全生产管理要点1、 临边防护(1)基坑施工必须按要求进行,具体临边防护要求按“三宝四口"章节要求执行。(2)开挖深度超过 2 米的基坑施工还必须在栏杆式防护的基础上加密目式安全网防护. 2、排水措施(1)常见的地下水控制方法有集水明排、降水、截水和回灌等型式单独或组合使用.常用的地下水控制方法有明排水、井点降水、自流深井排水等。(2)深基坑施工采纳坑外降水的,必须有防止临近建筑物危险沉降的措施.3、坑边荷载(1)基坑、边坡和基础桩孔边堆置各类建筑材料的,应按规定距离堆放;各类施工机械距基坑、边坡和基础桩孔边的距离,应根据设备重量、基坑、边坡和基础桩的支护、土质情况确定,堆载不得超过设计规定。(2)各类施工机械施工与基坑、边坡的距离小于规定时,应对施工机械作业范围内的基坑支护、地面等实行加固措施。 4、上下通道(1)基坑作业时必须设置专供作业人员上下的通道,作业人员不得攀爬临时设施.(2) 通道的设置,在结构上必须牢固可靠,数量、位置上应符合有关安全要求。5、土方开挖(1)土方施工机械应由有关部门检查验收合格后进场作业,操作人员应持证上岗,遵守安全技术操作规程。(2)机械开挖土方时,作业人员不得进入机械作业半径范围内进行坑底清理或找坡作业.(3)施工时应遵循自上而下的开挖顺序,严禁先切除坡脚,并不得超挖。1、监控方案基坑开挖前应制定系统的开挖监控方案,监控方案应包括监控目的、监测项目、监控报警值、监测方法及精度要求、监测点的布置、监测周期、工序管理和记录制度以及信息反馈系统等。 2、监测项目基坑工程监测可按基坑侧壁安全等级(分为一、二、三级)选择监测项目,具体分为:支护结构位移;周围建筑物、地下管线变形;地下水位;桩、墙内力;锚杆拉力;支撑轴力;立柱变形;地体分层竖向位移;支护结构界面上侧向压力。 3、监测点布置(1)监测点的布置应满足监控要求,从基坑边缘以外 1~2 倍开挖深度范围内的需要保护物体均应作为监控对象。(2)位移观测基准点数量不少于两点,且应设在影响范围以外。(3)深基坑工程应进行水平和垂直位移监测,并符合下列要求:A、布点要求:开挖深度不超过 7 米的三级基坑,监测点间距不大于 20 米;开挖深度超过 7 米的一、二级基坑,监测点间距不大于 10 米;每一典型坡段不少于 3 个监测点。B、水平位移监测包括:位移量、位移速率和方向. 4、监控报警基坑监测项目的监控报警值应根据监测对象的有关法律...
