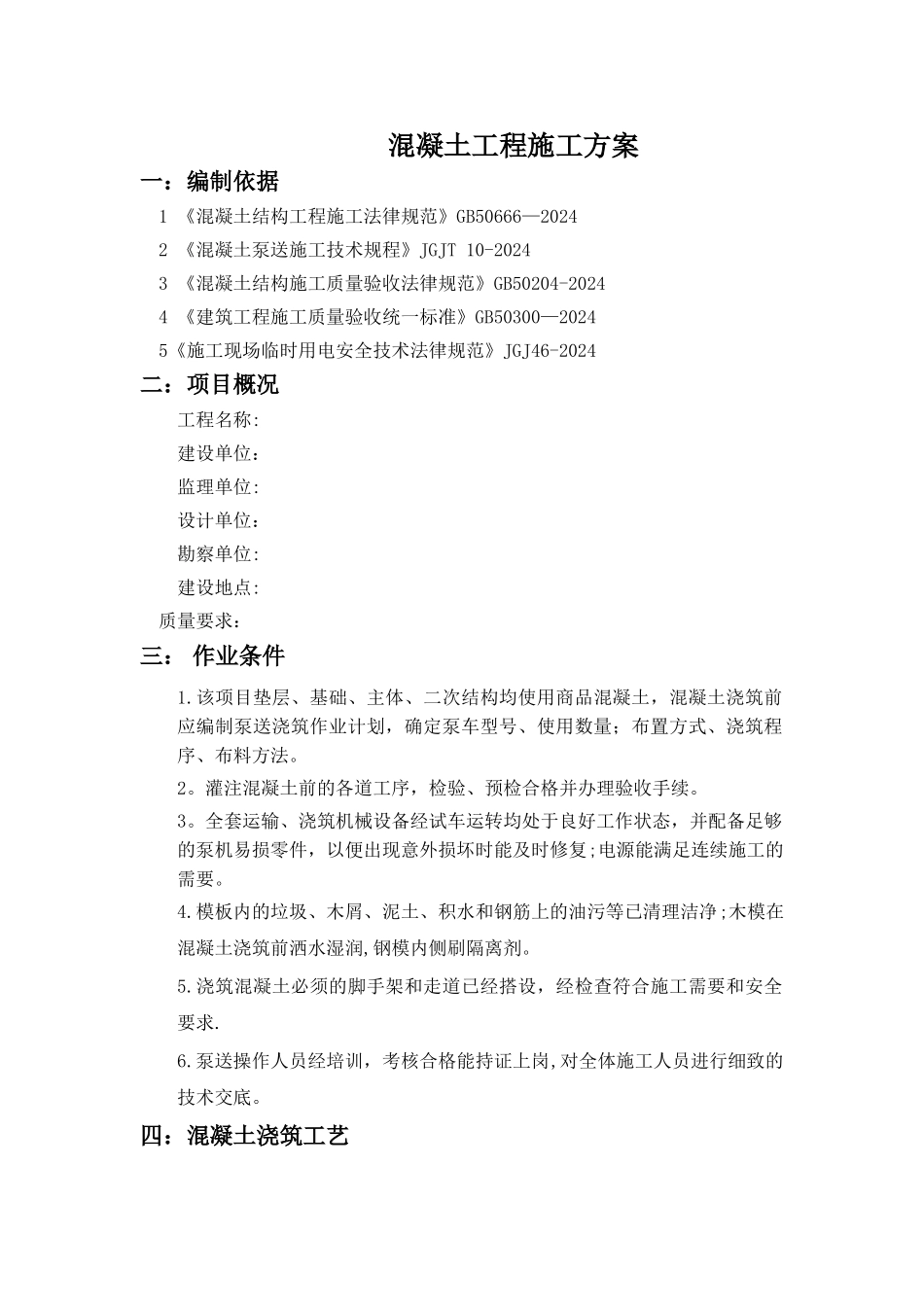

混凝土工程施工方案一:编制依据1 《混凝土结构工程施工法律规范》GB50666—20242 《混凝土泵送施工技术规程》JGJT 10-20243 《混凝土结构施工质量验收法律规范》GB50204-20244 《建筑工程施工质量验收统一标准》GB50300—20245《施工现场临时用电安全技术法律规范》JGJ46-2024二:项目概况工程名称: 建设单位:监理单位:设计单位:勘察单位:建设地点: 质量要求:三: 作业条件1
该项目垫层、基础、主体、二次结构均使用商品混凝土,混凝土浇筑前应编制泵送浇筑作业计划,确定泵车型号、使用数量;布置方式、浇筑程序、布料方法
灌注混凝土前的各道工序,检验、预检合格并办理验收手续
全套运输、浇筑机械设备经试车运转均处于良好工作状态,并配备足够的泵机易损零件,以便出现意外损坏时能及时修复;电源能满足连续施工的需要
模板内的垃圾、木屑、泥土、积水和钢筋上的油污等已清理洁净;木模在混凝土浇筑前洒水湿润,钢模内侧刷隔离剂
浇筑混凝土必须的脚手架和走道已经搭设,经检查符合施工需要和安全要求
泵送操作人员经培训,考核合格能持证上岗,对全体施工人员进行细致的技术交底

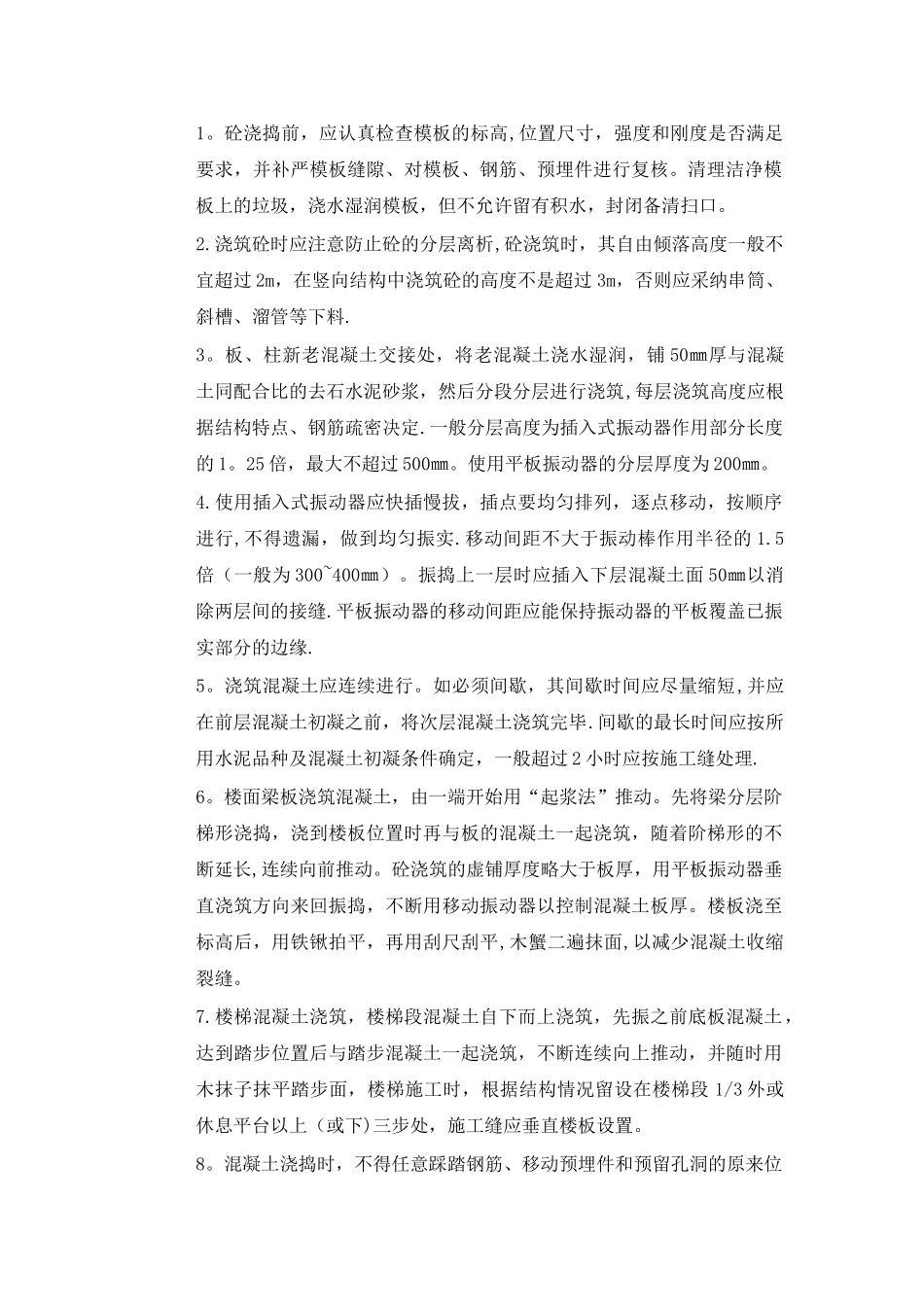

四:混凝土浇筑工艺1
砼浇捣前,应认真检查模板的标高,位置尺寸,强度和刚度是否满足要求,并补严模板缝隙、对模板、钢筋、预埋件进行复核
清理洁净模板上的垃圾,浇水湿润模板,但不允许留有积水,封闭备清扫口
浇筑砼时应注意防止砼的分层离析,砼浇筑时,其自由倾落高度一般不宜超过 2m,在竖向结构中浇筑砼的高度不是超过 3m,否则应采纳串筒、斜槽、溜管等下料
板、柱新老混凝土交接处,将老混凝土浇水湿润,铺 50㎜厚与混凝土同配合比的去石水泥砂浆,然后分段分层进行浇筑,每层浇筑高度应根据结构特点、钢筋疏密决定
一般分层高度为插入式振动器作用部分长度的 1

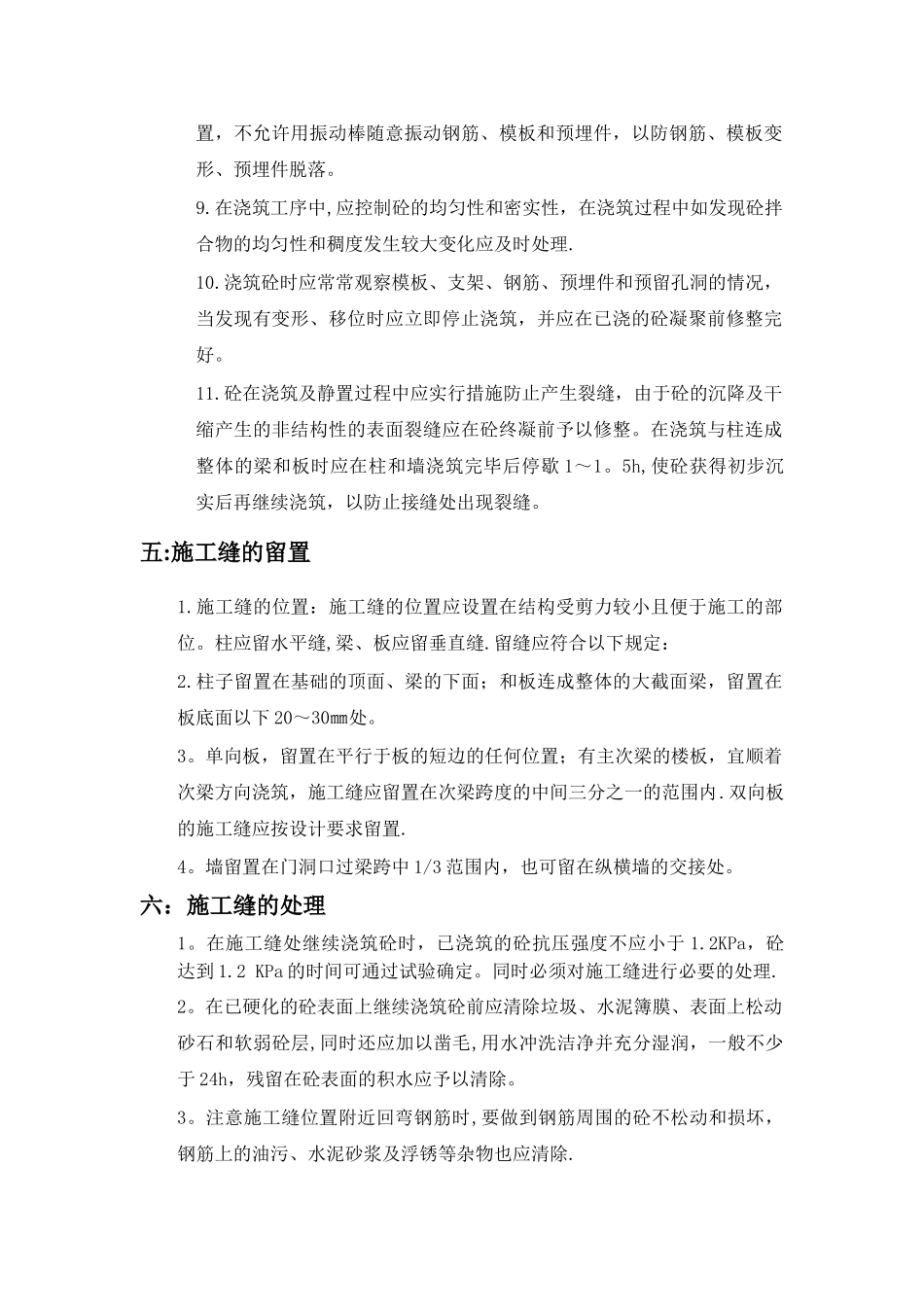

25 倍,最大不超过
