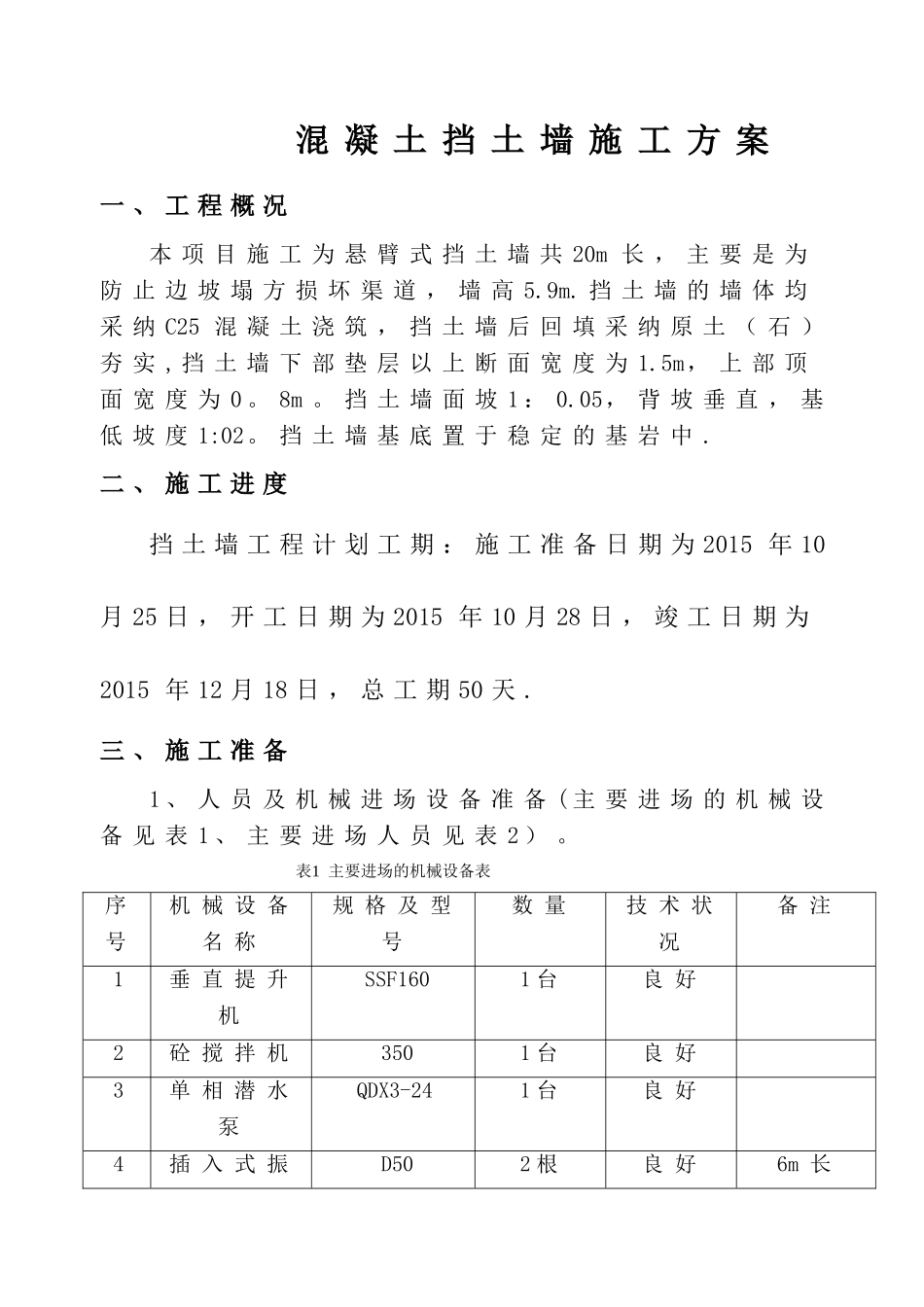

混 凝 土 挡 土 墙 施 工 方 案一 、 工 程 概 况本 项 目 施 工 为 悬 臂 式 挡 土 墙 共 20m 长 , 主 要 是 为防 止 边 坡 塌 方 损 坏 渠 道 , 墙 高 5
挡 土 墙 的 墙 体 均采 纳 C25 混 凝 土 浇 筑 , 挡 土 墙 后 回 填 采 纳 原 土 ( 石 )夯 实 , 挡 土 墙 下 部 垫 层 以 上 断 面 宽 度 为 1
5m, 上 部 顶面 宽 度 为 0
挡 土 墙 面 坡 1 : 0
05, 背 坡 垂 直 , 基低 坡 度 1:02
挡 土 墙 基 底 置 于 稳 定 的 基 岩 中
二 、 施 工 进 度挡 土 墙 工 程 计 划 工 期 : 施 工 准 备 日 期 为 2015 年 10月 25 日 , 开 工 日 期 为 2015 年 10 月 28 日 , 竣 工 日 期 为2015 年 12 月 18 日 , 总 工 期 50 天

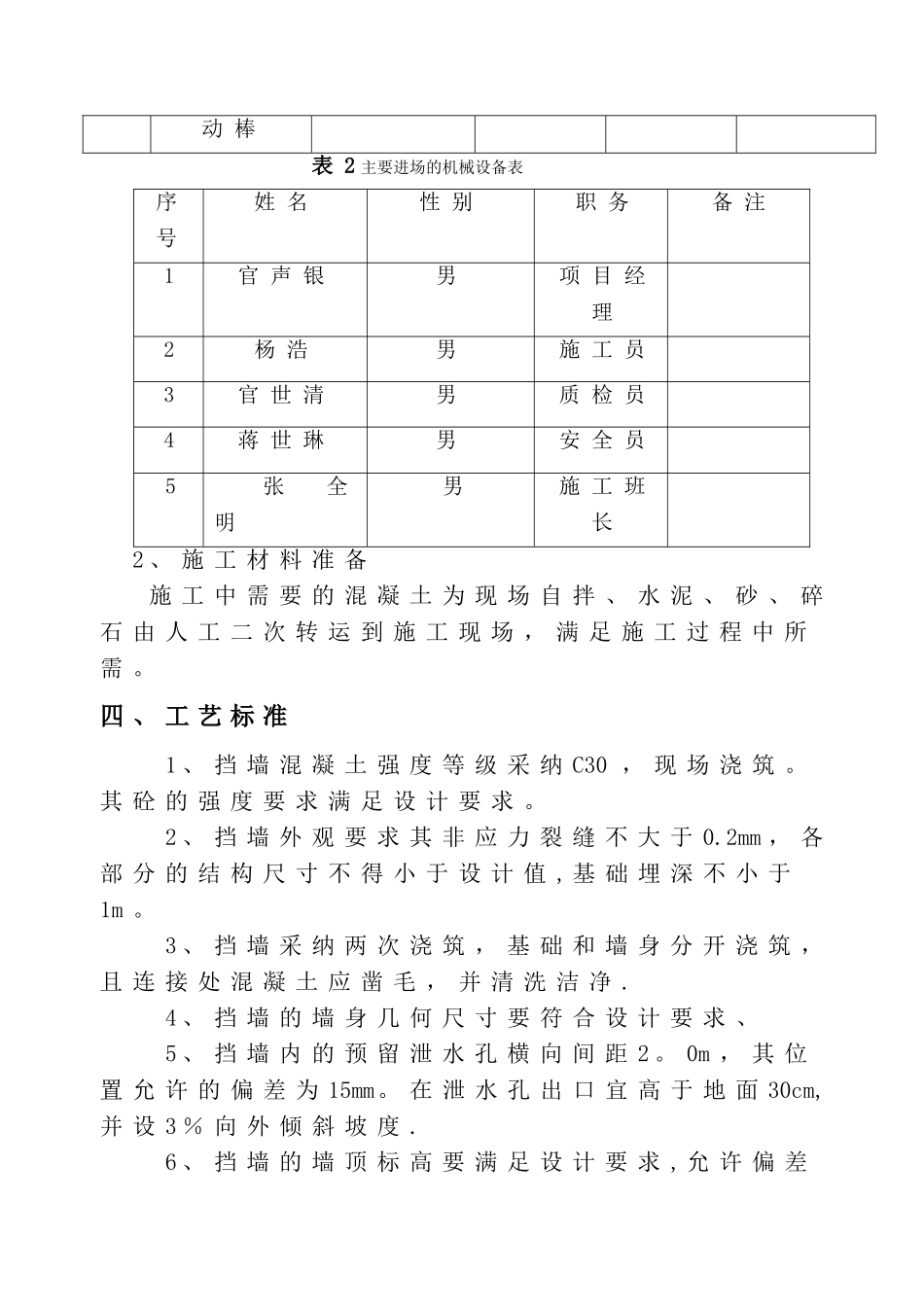

三 、 施 工 准 备1 、 人 员 及 机 械 进 场 设 备 准 备 ( 主 要 进 场 的 机 械 设备 见 表 1 、 主 要 进 场 人 员 见 表 2 )
表1 主要进场的机械设备表序号机 械 设 备名 称规 格 及 型号数 量技 术 状况备 注1垂 直 提 升机SSF1601 台良 好2砼 搅 拌 机3501 台良 好3单 相 潜 水泵QDX3-241 台良 好4插 入 式 振D502 根良 好6m 长动 棒 表 2 主要进场的机械设备表序号姓 名性 别职 务备 注1官 声 银男项 目 经理2杨 浩男施 工 员3官 世 清男质 检 员4蒋 世 琳男安 全 员5张全明男施 工 班长2 、 施 工 材 料 准 备施 工 中 需 要 的 混 凝 土 为 现 场 自 拌 、 水 泥 、 砂 、 碎石 由 人 工 二 次 转 运 到
