南川金科·世界城工程3号楼楼板开裂处理方案编制人: 审核人: 北城致远集团有限公司 2015 年 3 月 22 日 一、工程概况1
1 工程简介金科世界城位于南川候家嘴区域来游关一组,场外与市政道路相接
目前施工的地区为一期工程,包括3栋33层高层、11座多层花园洋房、3层售房部框架和露天游泳池,大面积地下室两层、局部一层,靠近干道主楼均有二层底商
32号车库占地面积约2
5万平米,建筑面积约16万平米,结构形式为剪力墙或框架结构
表1 工程五方责任主体单位名称1
2 编制依据《建筑工程质量验收统一标准》GB50300-2024;《混凝土工程施工质量验收法律规范》GB50204-2024;《重庆市住宅工程质量通病预防措施》渝建[2024]301号;《金科世界城一期工程施工图》2024年11月版;《金科质量标准》本工程《质量通病防治专项方案》其它有关安全管理的国家有关法律规范标准
2 3#楼楼板开裂情况3#楼楼板浇筑后在3层4~7/J~K、18~18/J~K两个卫生间、和一个厨房,4层15~17/K轴一个卫生间房位置降板处存在楼板开裂情况,裂缝宽度为2~3mm,个别裂缝贯穿板厚
根据法律规范要求,我司决定将将几块楼板原混凝土打掉后,重新浇筑提高一个标号并掺入P6抗渗剂的混凝土(C35P6)
二、原因分析1)混凝土收面不到位,未根据方案采纳清光机清光;2) 楼板浇筑过程中,工人来回踩踏致使混凝土粗骨料沉入楼板底部;3)楼板上荷过早;4)混凝土浇筑后未能进行合理养护;5)其他原因
三、楼板处理方案序 号项 目单位名称1建设单位重庆金科金裕房地产开发有限公司2勘测单位重庆南江地质工程勘察设计院3设计单位中机中联工程有限公司4监理单位重庆兴宇工程建设监理有限公司5施工单位北城致远集团有限公司3
1施工班组准备力工班组;木工班组;钢筋工班组;水电工班组;砼工班组

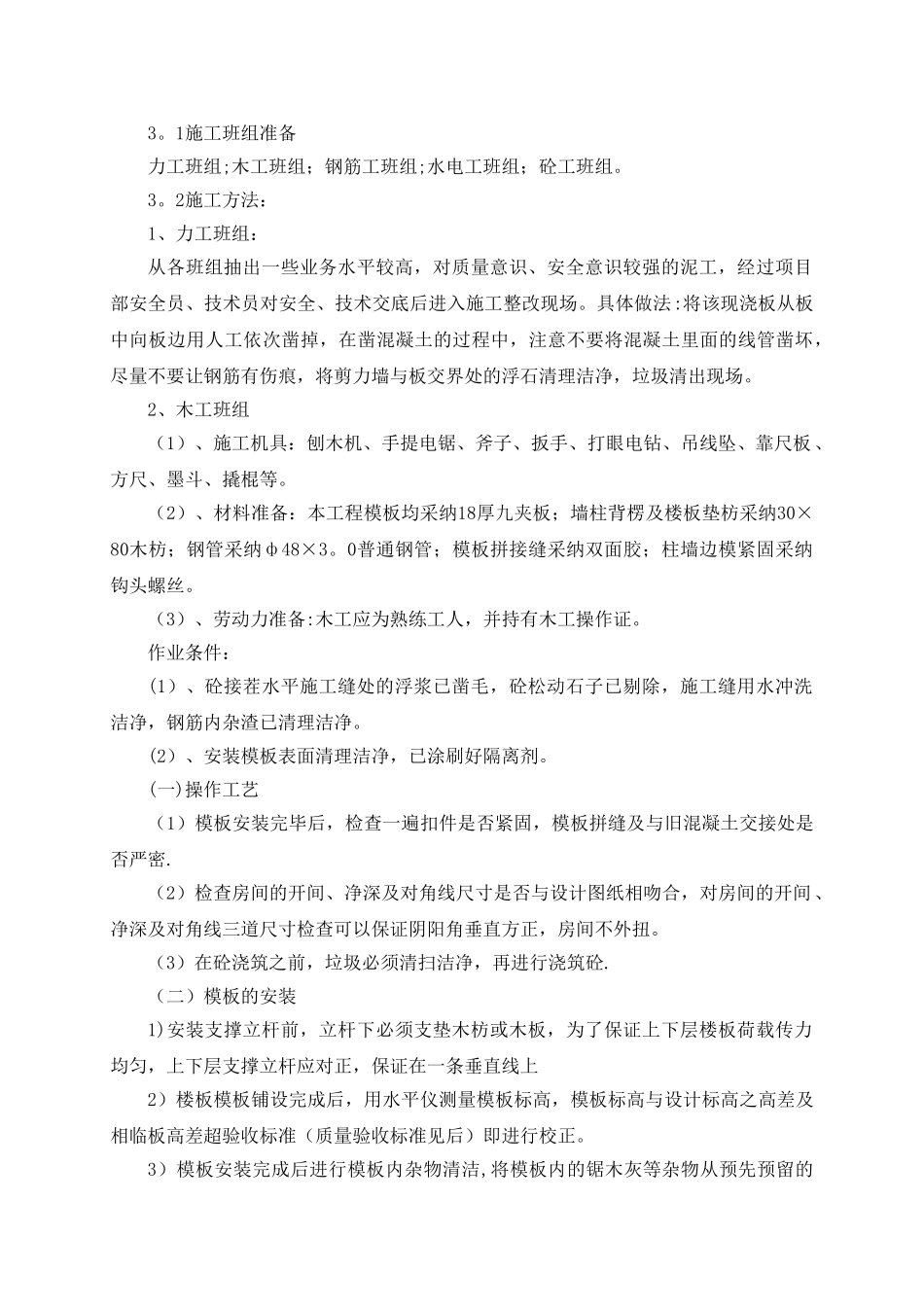

2施工方法:
