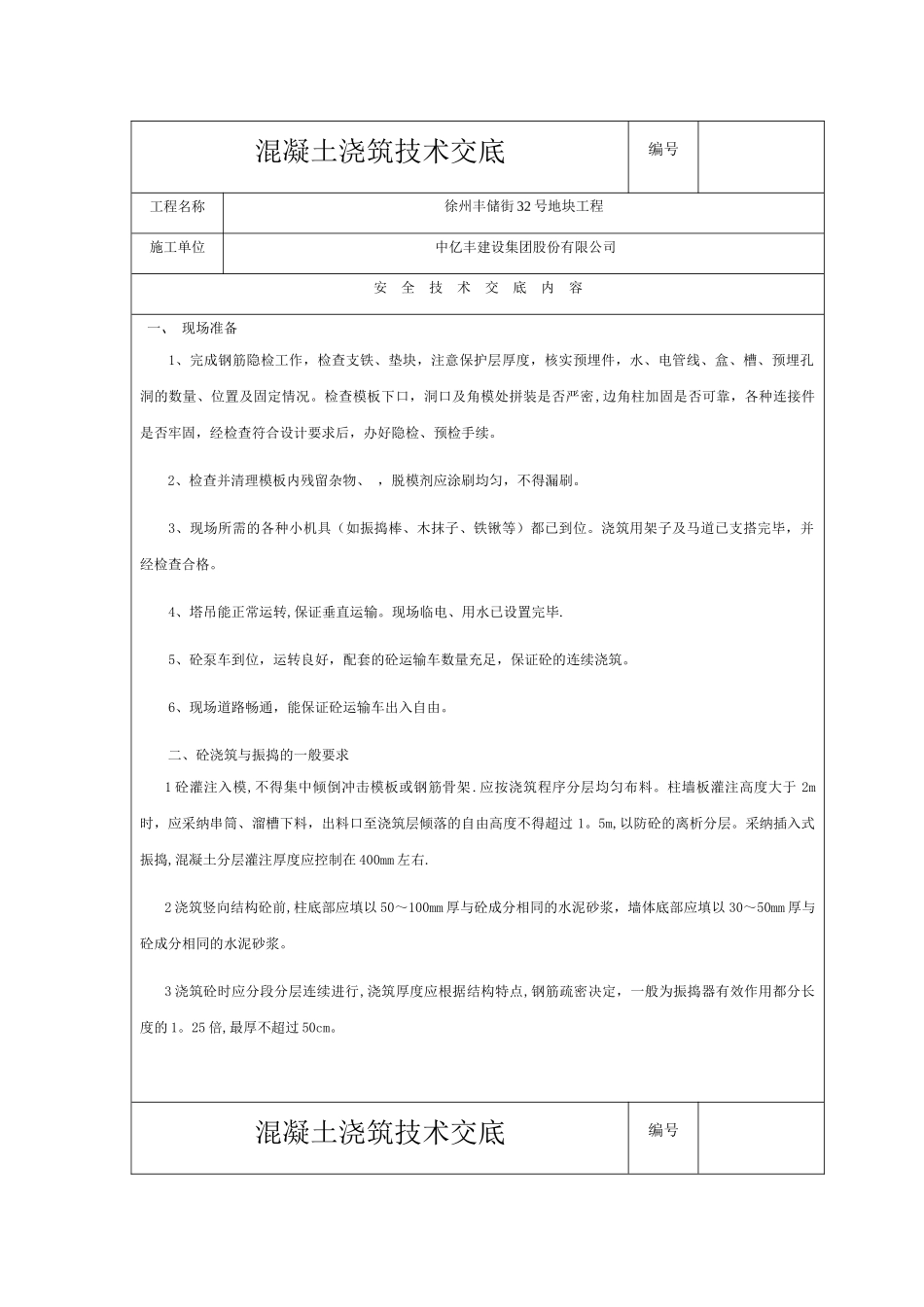

混凝土浇筑技术交底编号工程名称徐州丰储街 32 号地块工程施工单位 中亿丰建设集团股份有限公司安 全 技 术 交 底 内 容一、 现场准备1、完成钢筋隐检工作,检查支铁、垫块,注意保护层厚度,核实预埋件,水、电管线、盒、槽、预埋孔洞的数量、位置及固定情况
检查模板下口,洞口及角模处拼装是否严密,边角柱加固是否可靠,各种连接件是否牢固,经检查符合设计要求后,办好隐检、预检手续
2、检查并清理模板内残留杂物、 ,脱模剂应涂刷均匀,不得漏刷
3、现场所需的各种小机具(如振捣棒、木抹子、铁锹等)都已到位
浇筑用架子及马道已支搭完毕,并经检查合格
4、塔吊能正常运转,保证垂直运输
现场临电、用水已设置完毕
5、砼泵车到位,运转良好,配套的砼运输车数量充足,保证砼的连续浇筑
6、现场道路畅通,能保证砼运输车出入自由

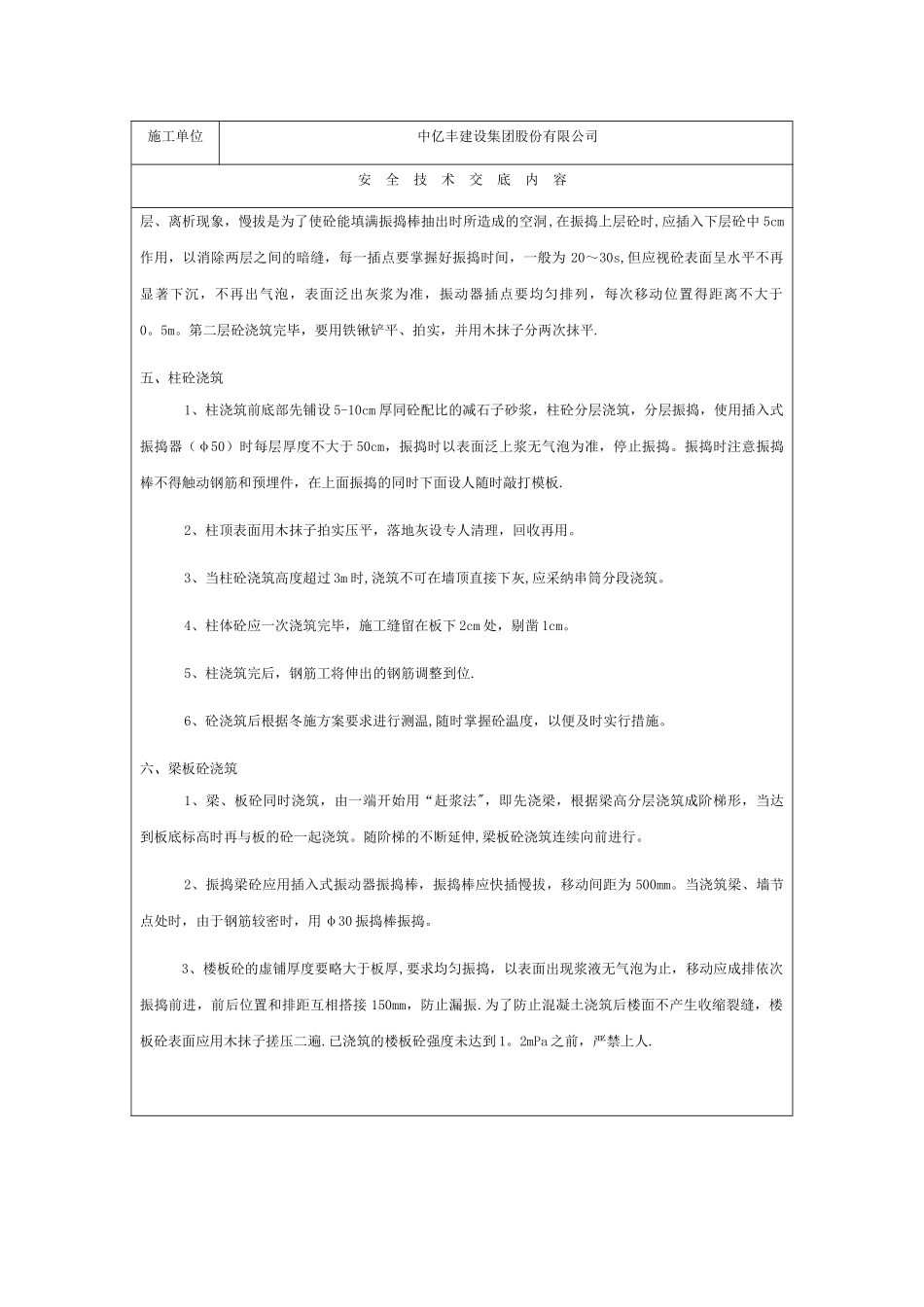

二、砼浇筑与振捣的一般要求1 砼灌注入模,不得集中倾倒冲击模板或钢筋骨架
应按浇筑程序分层均匀布料
柱墙板灌注高度大于 2m时,应采纳串筒、溜槽下料,出料口至浇筑层倾落的自由高度不得超过 1
5m,以防砼的离析分层
采纳插入式振捣,混凝土分层灌注厚度应控制在 400mm 左右
2 浇筑竖向结构砼前,柱底部应填以 50~100mm 厚与砼成分相同的水泥砂浆,墙体底部应填以 30~50mm 厚与砼成分相同的水泥砂浆
3 浇筑砼时应分段分层连续进行,浇筑厚度应根据结构特点,钢筋疏密决定,一般为振捣器有效作用都分长度的 1
25 倍,最厚不超过 50cm
混凝土浇筑技术交底编号工程名称徐州丰储街 32 号地块工程施工单位 中亿丰建设集团股份有限公司安 全 技 术 交 底 内 容4 使用插入式振捣器要快插慢拔,插点要均匀排列,不得遗漏,做到均匀振实,移到间距为 500mm 左右
振捣上一层砼时应插入下层砼 5cm,以消除层间接缝
平板振动器的移动间距,要保证振动器的平板能覆盖到振实部
