混凝土路面工程监理的要点及措施

混凝土路面工程监理的要点及措施_第1页
1/3
混凝土路面工程监理的要点及措施_第2页
2/3
混凝土路面工程监理的要点及措施_第3页
3/3

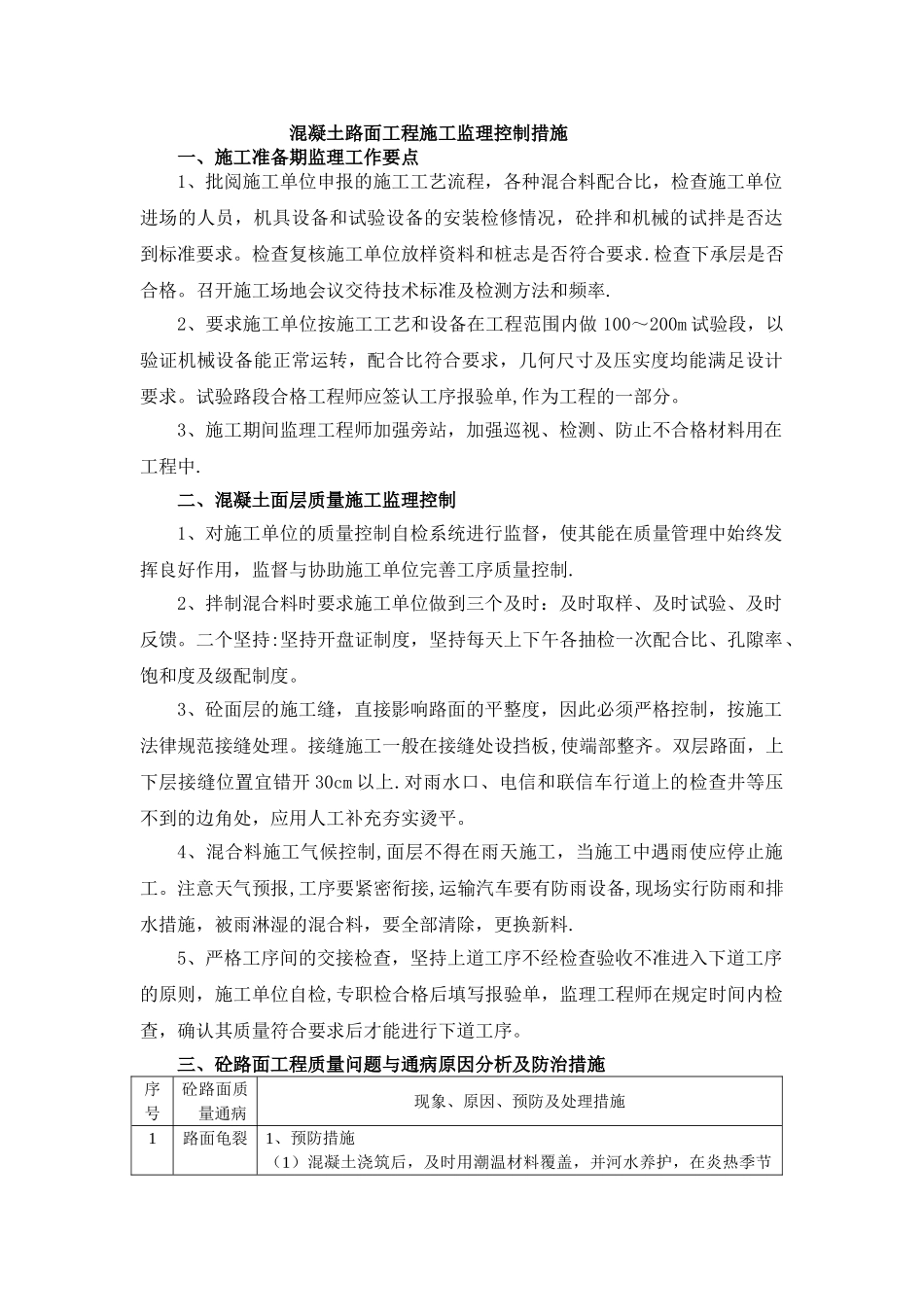

混凝土路面工程施工监理控制措施一、施工准备期监理工作要点1、批阅施工单位申报的施工工艺流程,各种混合料配合比,检查施工单位进场的人员,机具设备和试验设备的安装检修情况,砼拌和机械的试拌是否达到标准要求。检查复核施工单位放样资料和桩志是否符合要求.检查下承层是否合格。召开施工场地会议交待技术标准及检测方法和频率.2、要求施工单位按施工工艺和设备在工程范围内做 100~200m 试验段,以验证机械设备能正常运转,配合比符合要求,几何尺寸及压实度均能满足设计要求。试验路段合格工程师应签认工序报验单,作为工程的一部分。3、施工期间监理工程师加强旁站,加强巡视、检测、防止不合格材料用在工程中.二、混凝土面层质量施工监理控制1、对施工单位的质量控制自检系统进行监督,使其能在质量管理中始终发挥良好作用,监督与协助施工单位完善工序质量控制.2、拌制混合料时要求施工单位做到三个及时:及时取样、及时试验、及时反馈。二个坚持:坚持开盘证制度,坚持每天上下午各抽检一次配合比、孔隙率、饱和度及级配制度。3、砼面层的施工缝,直接影响路面的平整度,因此必须严格控制,按施工法律规范接缝处理。接缝施工一般在接缝处设挡板,使端部整齐。双层路面,上下层接缝位置宜错开 30cm 以上.对雨水口、电信和联信车行道上的检查井等压不到的边角处,应用人工补充夯实烫平。4、混合料施工气候控制,面层不得在雨天施工,当施工中遇雨使应停止施工。注意天气预报,工序要紧密衔接,运输汽车要有防雨设备,现场实行防雨和排水措施,被雨淋湿的混合料,要全部清除,更换新料.5、严格工序间的交接检查,坚持上道工序不经检查验收不准进入下道工序的原则,施工单位自检,专职检合格后填写报验单,监理工程师在规定时间内检查,确认其质量符合要求后才能进行下道工序。三、砼路面工程质量问题与通病原因分析及防治措施序号砼路面质量通病现象、原因、预防及处理措施1路面龟裂1、预防措施(1)混凝土浇筑后,及时用潮温材料覆盖,并河水养护,在炎热季节应搭棚施工;(2)严格控制混凝土施工配合比,控制水灰比和水泥用量,选择合适的粗集料级配和砂率;(3)混凝土浇筑前对基层和模板浇水湿透;(4)防止过震.2、治理措施(1)混凝土初凝前出现龟裂,可采纳镘刀反复压抹或重新振到的办法消除,并加强湿润覆盖养护;(2)必须时进行注浆处理。2横向裂缝1、预防措施(1)严格控制混凝土切割时间,以边口切割时间,以边口切割整齐,无碎裂为度,...

1、当您付费下载文档后,您只拥有了使用权限,并不意味着购买了版权,文档只能用于自身使用,不得用于其他商业用途(如 [转卖]进行直接盈利或[编辑后售卖]进行间接盈利)。
2、本站所有内容均由合作方或网友上传,本站不对文档的完整性、权威性及其观点立场正确性做任何保证或承诺!文档内容仅供研究参考,付费前请自行鉴别。
3、如文档内容存在违规,或者侵犯商业秘密、侵犯著作权等,请点击“违规举报”。

碎片内容

混凝土路面工程监理的要点及措施

确认删除?
VIP
微信客服
  • 扫码咨询
会员Q群
  • 会员专属群点击这里加入QQ群
客服邮箱
回到顶部
