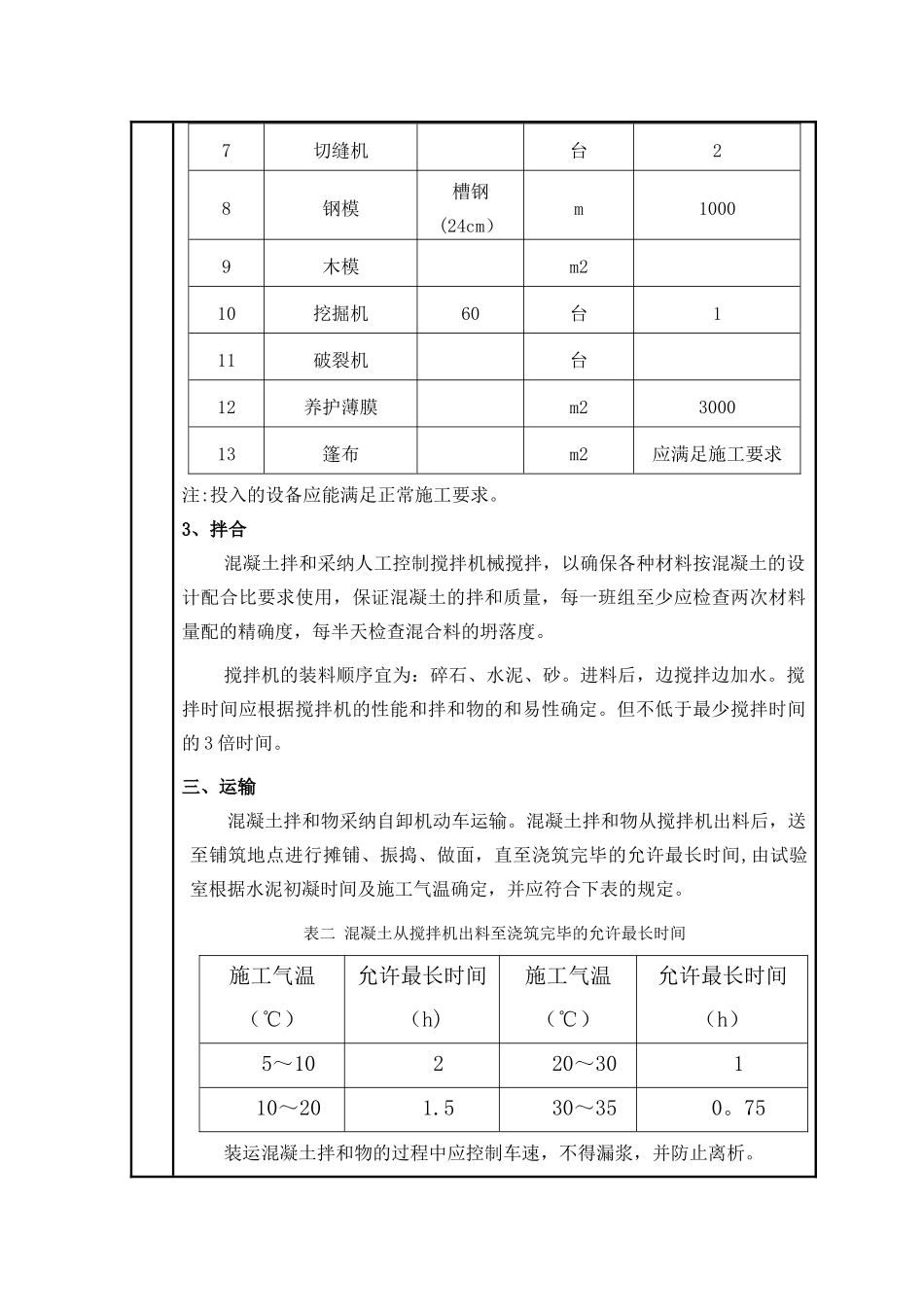

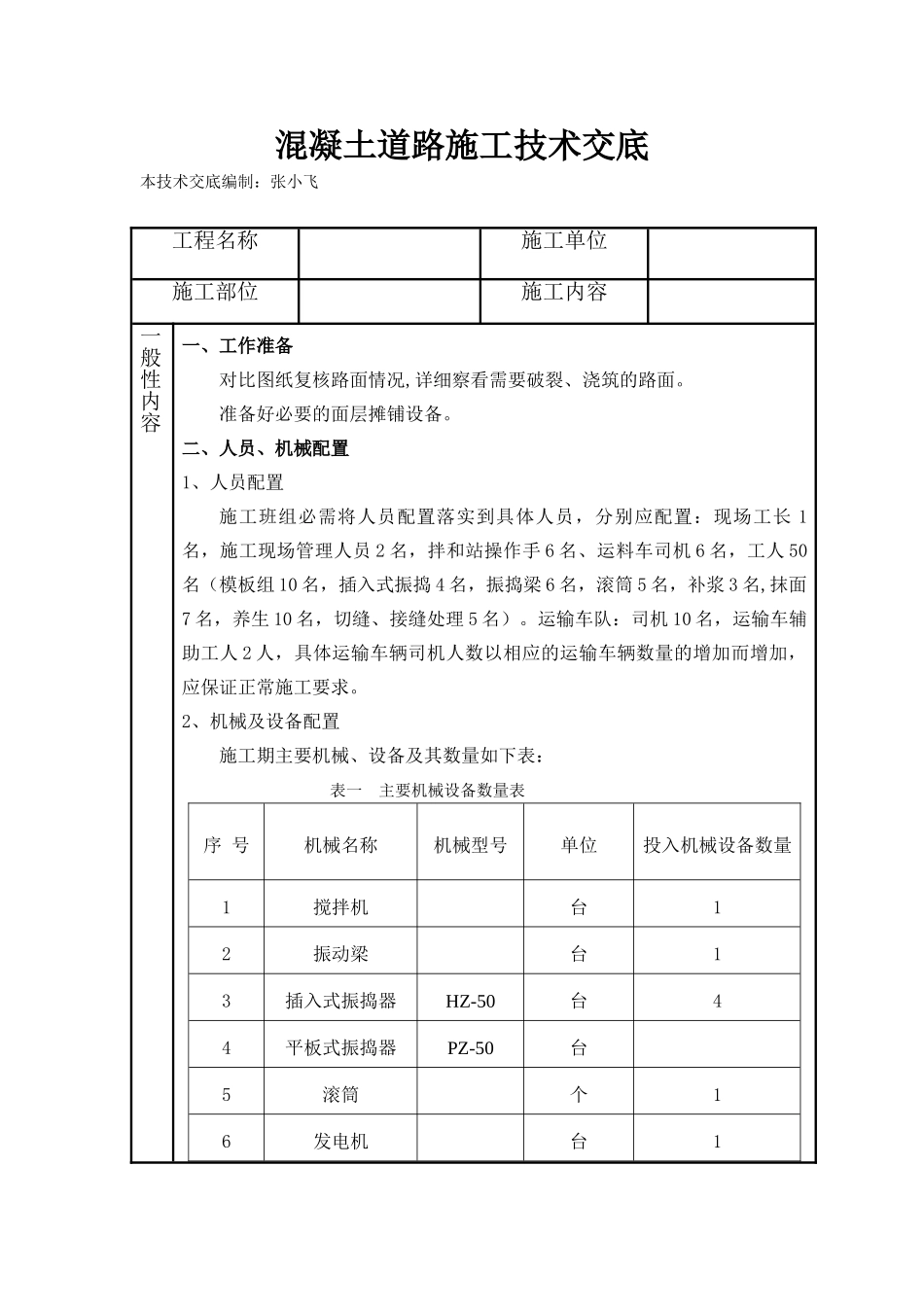

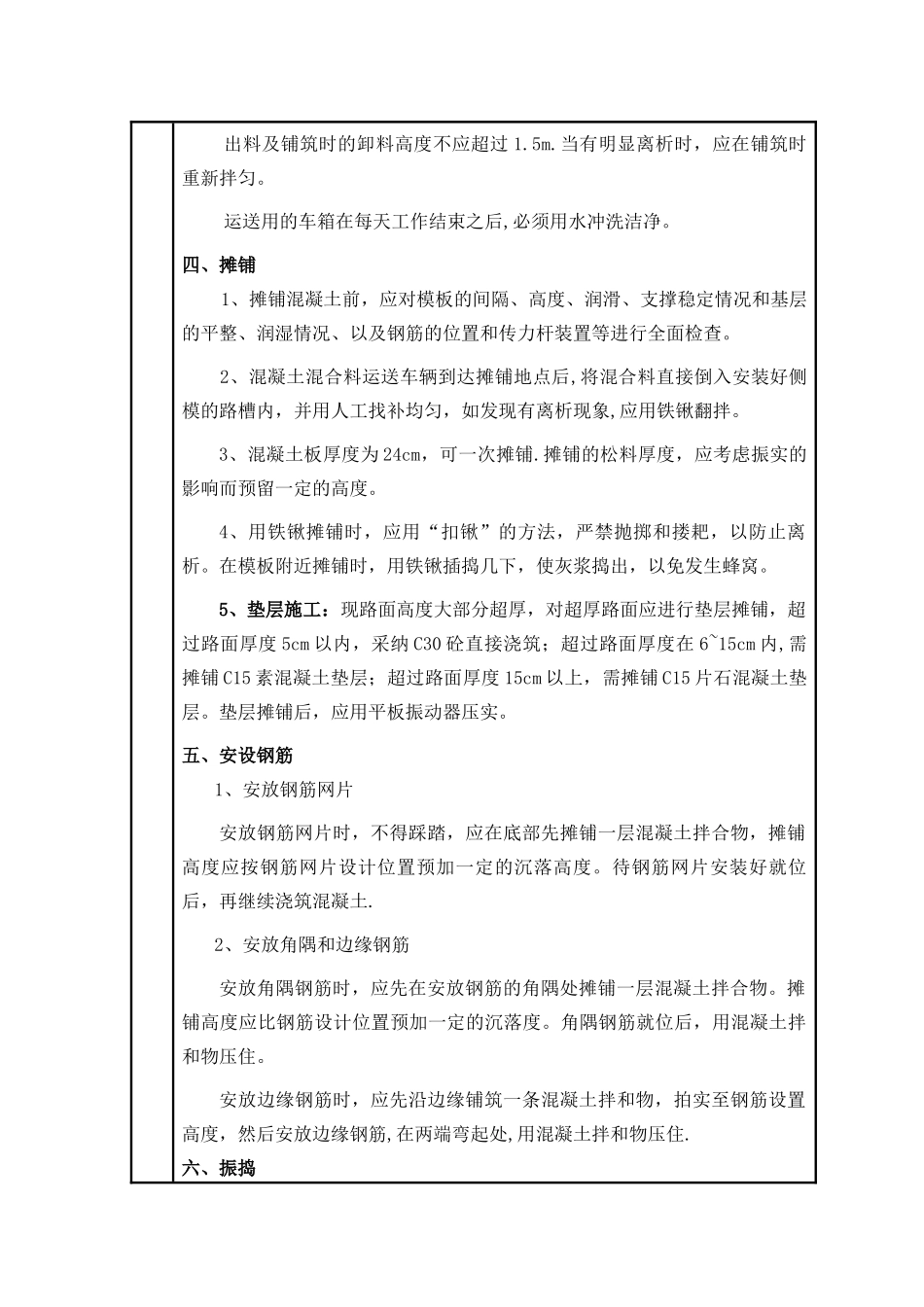

混凝土道路施工技术交底本技术交底编制:张小飞工程名称施工单位施工部位施工内容一般性内容一、工作准备对比图纸复核路面情况,详细察看需要破裂、浇筑的路面。准备好必要的面层摊铺设备。二、人员、机械配置1、人员配置施工班组必需将人员配置落实到具体人员,分别应配置:现场工长 1名,施工现场管理人员 2 名,拌和站操作手 6 名、运料车司机 6 名,工人 50名(模板组 10 名,插入式振捣 4 名,振捣梁 6 名,滚筒 5 名,补浆 3 名,抹面7 名,养生 10 名,切缝、接缝处理 5 名)。运输车队:司机 10 名,运输车辅助工人 2 人,具体运输车辆司机人数以相应的运输车辆数量的增加而增加,应保证正常施工要求。2、机械及设备配置施工期主要机械、设备及其数量如下表:表一 主要机械设备数量表序 号机械名称机械型号单位投入机械设备数量1搅拌机台12振动梁台13插入式振捣器HZ-50台44平板式振捣器PZ-50台5滚筒个16发电机台17切缝机台28钢模槽钢(24cm)m10009木模m210挖掘机60台111破裂机台12养护薄膜m2300013篷布m2应满足施工要求注:投入的设备应能满足正常施工要求。3、拌合混凝土拌和采纳人工控制搅拌机械搅拌,以确保各种材料按混凝土的设计配合比要求使用,保证混凝土的拌和质量,每一班组至少应检查两次材料量配的精确度,每半天检查混合料的坍落度。搅拌机的装料顺序宜为:碎石、水泥、砂。进料后,边搅拌边加水。搅拌时间应根据搅拌机的性能和拌和物的和易性确定。但不低于最少搅拌时间的 3 倍时间。三、运输混凝土拌和物采纳自卸机动车运输。混凝土拌和物从搅拌机出料后,送至铺筑地点进行摊铺、振捣、做面,直至浇筑完毕的允许最长时间,由试验室根据水泥初凝时间及施工气温确定,并应符合下表的规定。表二 混凝土从搅拌机出料至浇筑完毕的允许最长时间施工气温(℃)允许最长时间(h)施工气温(℃)允许最长时间(h)5~10220~30110~201.530~350。75装运混凝土拌和物的过程中应控制车速,不得漏浆,并防止离析。出料及铺筑时的卸料高度不应超过 1.5m.当有明显离析时,应在铺筑时重新拌匀。运送用的车箱在每天工作结束之后,必须用水冲洗洁净。四、摊铺1、摊铺混凝土前,应对模板的间隔、高度、润滑、支撑稳定情况和基层的平整、润湿情况、以及钢筋的位置和传力杆装置等进行全面检查。2、混凝土混合料运送车辆到达摊铺地点后,将混合料直接倒入安装好侧模的路槽内,并用人工找补均匀,如发现有离析现象,应用...
