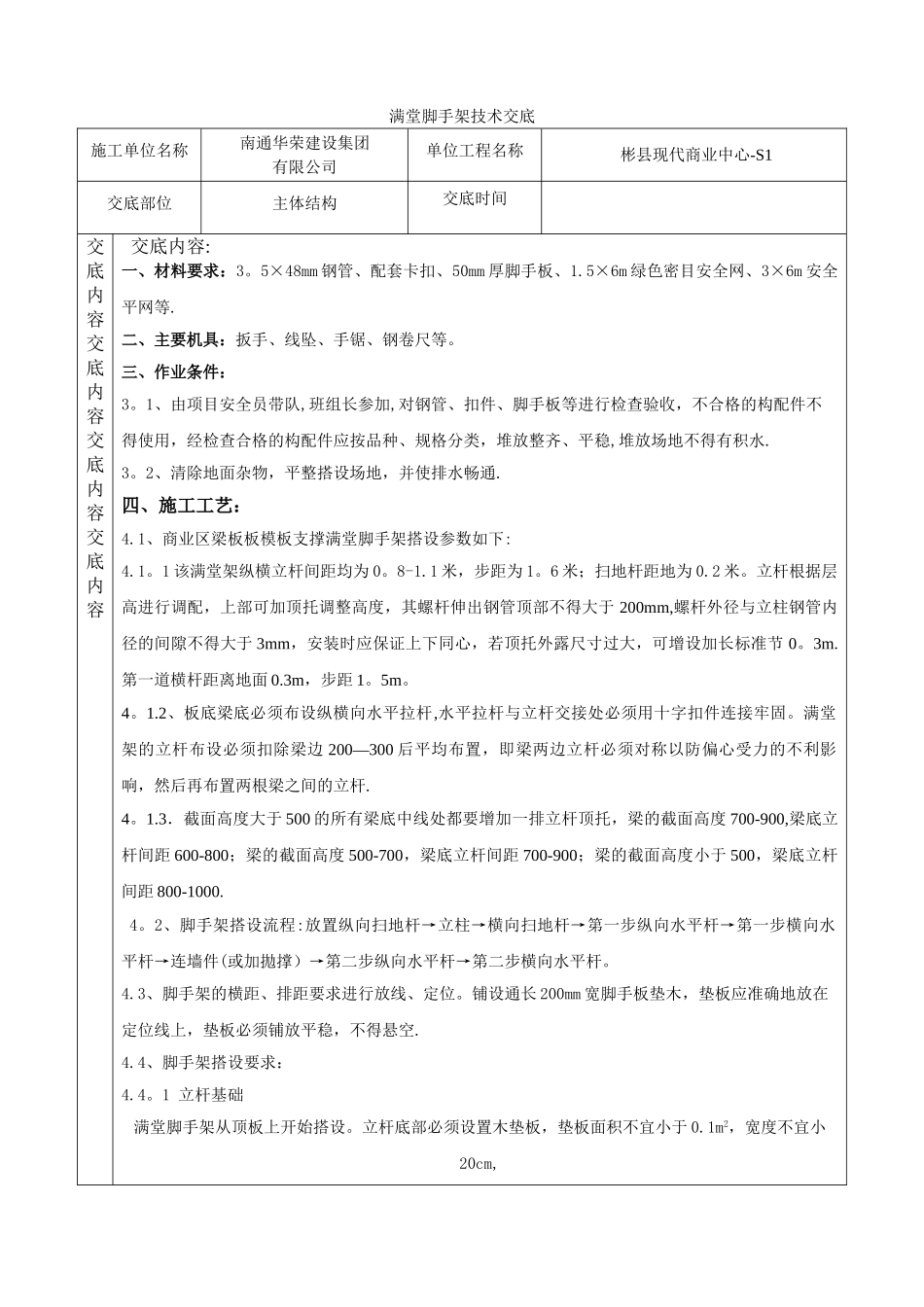

满堂脚手架技术交底施工单位名称南通华荣建设集团有限公司单位工程名称 彬县现代商业中心-S1交底部位主体结构交底时间交底内容交底内容交底内容交底内容交底内容:一、材料要求:3
5×48mm 钢管、配套卡扣、50mm 厚脚手板、1
5×6m 绿色密目安全网、3×6m 安全平网等
二、主要机具:扳手、线坠、手锯、钢卷尺等
三、作业条件:3
1、由项目安全员带队,班组长参加,对钢管、扣件、脚手板等进行检查验收,不合格的构配件不得使用,经检查合格的构配件应按品种、规格分类,堆放整齐、平稳,堆放场地不得有积水
2、清除地面杂物,平整搭设场地,并使排水畅通
四、施工工艺:4
1、商业区梁板板模板支撑满堂脚手架搭设参数如下:4
1 该满堂架纵横立杆间距均为 0
1 米,步距为 1
6 米;扫地杆距地为 0
立杆根据层高进行调配,上部可加顶托调整高度,其螺杆伸出钢管顶部不得大于 200mm,螺杆外径与立柱钢管内径的间隙不得大于 3mm,安装时应保证上下同心,若顶托外露尺寸过大,可增设加长标准节 0
第一道横杆距离地面 0
3m,步距 1
2、板底梁底必须布设纵横向水平拉杆,水平拉杆与立杆交接处必须用十字扣件连接牢固
满堂架的立杆布设必须扣除梁边 200—300 后平均布置,即梁两边立杆必须对称以防偏心受力的不利影响,然后再布置两根梁之间的立杆
3.截面高度大于 500 的所有梁底中线处都要增加一排立杆顶托,梁的截面高度 700-900,梁底立杆间距 600-800;梁的截面高度 500-700,梁底立杆间距 700-900;梁的截面高度小于 500,梁底立杆间距 800-1000

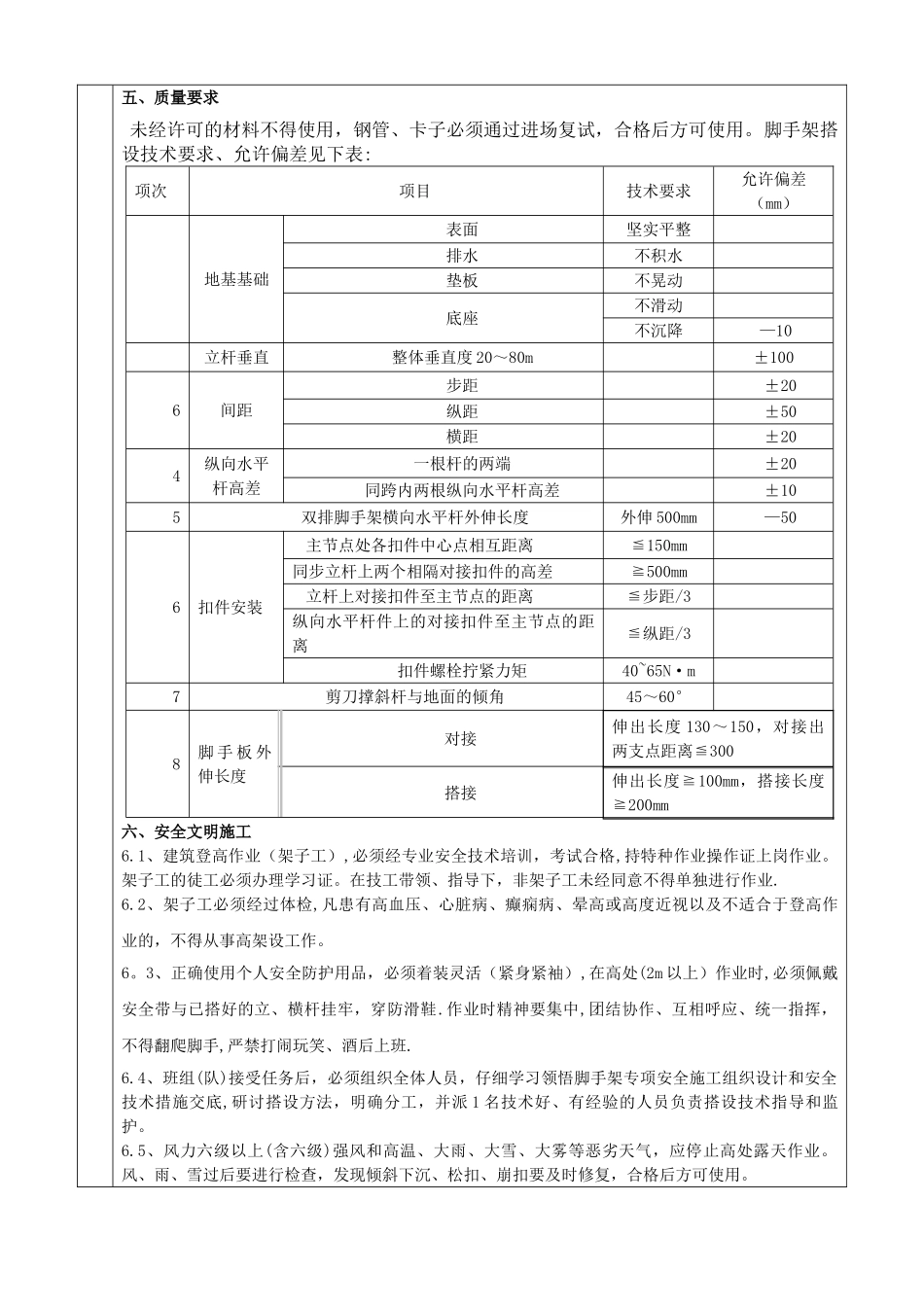

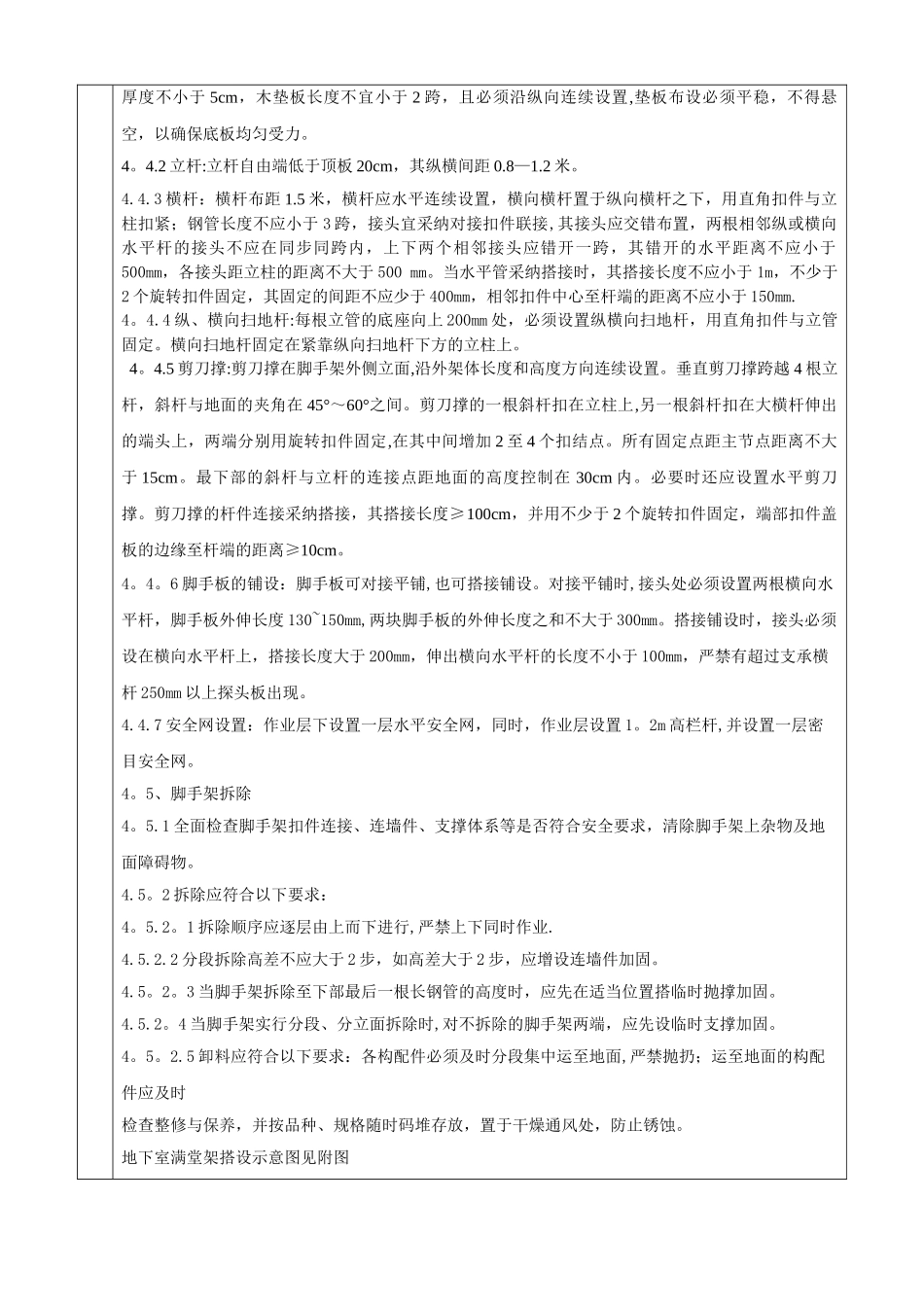

2、脚手架搭设流程:放置纵向扫地杆→立柱→横向扫地杆→第一步纵向水平杆→第一步横向水平杆→连墙件(或加拋撑)→第二步纵向水平杆→第二步横向水平杆
